영상 제작 타임라인은 하나의 시계가 아닙니다. 스튜디오 견적은 일반적으로 시작부터 배송까지 몇 주를 측정합니다. AI 제품 지표는 프로젝트가 이미 렌더링 대기열에 도달한 이후의 생성 단계만 측정할 수 있습니다. 이러한 숫자를 상호 교환 가능한 것으로 취급하면 비교가 빨라지고 계획 결정이 잘못됩니다. 우리는 의도적으로 분리된 두 개의 샘플을 분석했습니다. 먼저, 2026년 7월 11일부터 8월 9일 사이에 첫 번째 비디오 생성 작업에 도달한 384개의 외부 사용자 TapVid 프로젝트를 검토했습니다. 생성 단계 중앙값 시간은 7분 20초였으며, 90%는 12분 44초 이내에 완료되었고 95%는 14분 53초 이내에 완료되었습니다. 둘째, 2026년 9월 2일 28개의 공식 제공업체 페이지를 확인했습니다. 7개의 전문 제공업체가 숫자로 제작된 타임라인을 발표했습니다. 중앙 하한 종료점은 5주, 중앙 상한 종료점은 6주였습니다. 이러한 결과는 AI 워크플로우가 스튜디오를 대체한다는 것을 증명하지 않습니다. 이는 팀이 경로를 선택하기 전에 일정을 접수, 생산, 검토, 개정 및 전달로 나누어야 하는 이유를 보여줍니다.
01
주요 결과
주요 결과
7:20

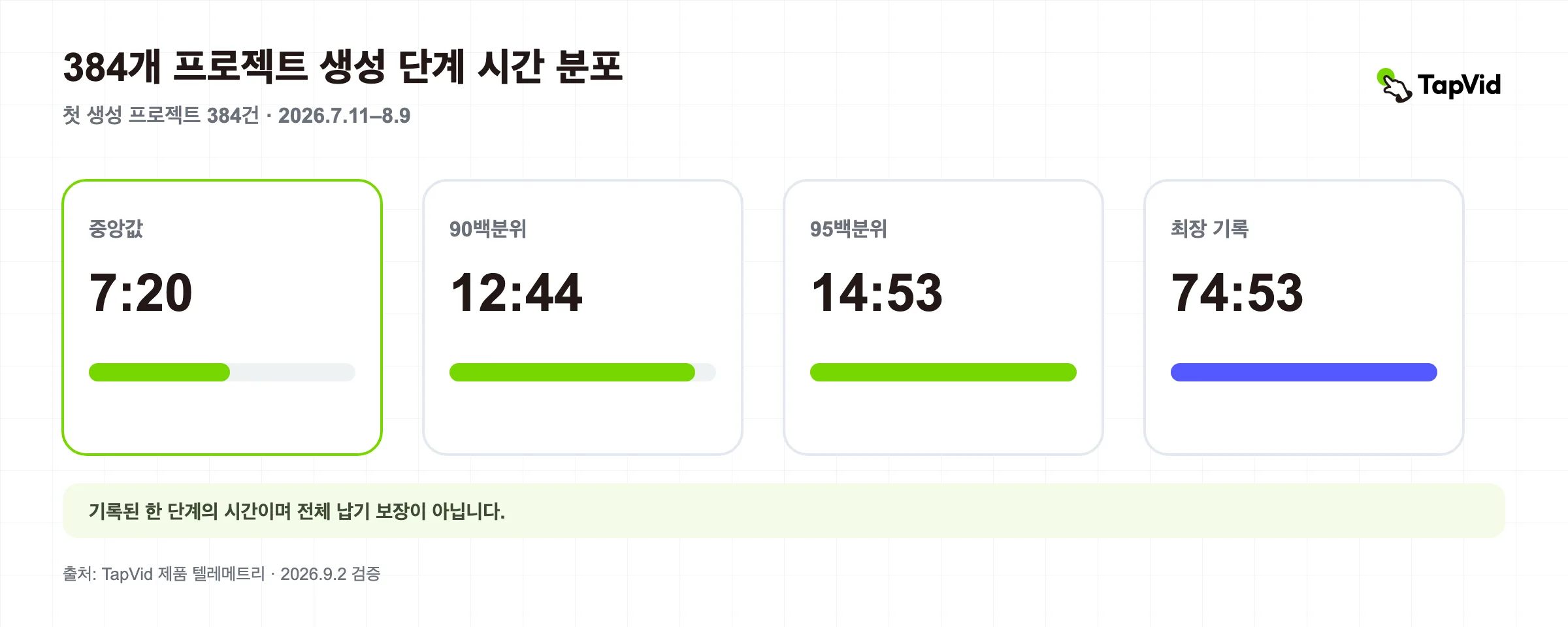

중간 세대 단계 시간
측정된 프로젝트 중 절반은 440초 이내에 기록 단계를 완료했습니다.
TapVid 생산 원격 측정 방법론확인일 2026-09-02
12:44
90번째 백분위수
10명 중 9명은 764초 이내에 완료되었습니다.
TapVid 생산 원격 측정 방법론확인일 2026-09-02
14:53
95번째 백분위수
20명 중 19명은 893초 이내에 완료되었습니다.
TapVid 생산 원격 측정 방법론확인일 2026-09-02
TapVid 샘플에는 외부 사용자의 1세대 프로젝트 384개가 포함되어 있습니다. 측정된 간격은 각 프로젝트의 첫 번째 `video_gen` 작업의 생성 시간부터 마지막 수정 시간까지였습니다. 브리핑 준비, 대본 검토, 장면 수정, 최종 파일 내보내기에 소요된 시간은 포함되지 않았습니다.
| 값 | 미터법 | 문맥 | 원천 | 확인됨 |
|---|---|---|---|---|
| 7:20 | 중간 세대 단계 시간 | 측정된 프로젝트 중 절반은 440초 이내에 기록 단계를 완료했습니다. | TapVid 제작 원격 측정 방법론 | 2026-09-02 |
| 12:44 | 90번째 백분위수 | 10명 중 9명은 764초 이내에 완료되었습니다. | TapVid 제작 원격 측정 방법론 | 2026-09-02 |
| 14:53 | 95번째 백분위수 | 20명 중 19명은 893초 이내에 완료되었습니다. | TapVid 제작 원격 측정 방법론 | 2026-09-02 |
| 74:53 | 가장 긴 기록 간격 | 극단적인 꼬리는 우리가 평균만이 아닌 백분위수를 보고하는 이유 중 하나입니다. | TapVid 제작 원격 측정 방법론 | 2026-09-02 |
소스 유형은 자사 테스트입니다. 이 샘플은 2026년 7월 11일부터 8월 9일까지의 외부 사용자 1세대 프로젝트를 다룹니다. n=384. 알려진 제한 사항은 기본 생성이 완료된 후 `modify_time`가 업데이트될 수 있어 일부 기간이 과장될 수 있다는 것입니다. 따라서 이 수치는 서비스 수준 보장이 아니라 프로덕션 파일럿으로 읽어야 합니다.
별도의 공개 시장 샘플에서 7개의 전문 제공업체가 몇 주 만에 수치 타임라인을 발표했습니다. 해당 페이지 전체에서 하한 끝점은 4~8주이고 상한 끝점은 6~10주였습니다. 게시된 범위의 중앙값은 5~6주였습니다. 이는 공지된 일정이지 관찰된 프로젝트 완료 시간이 아닙니다.
출처: TapVid의 2026년 9월 제공업체 데이터세트, 소스 유형 자사 테스트, 28개의 공식 제공업체 페이지 확인됨; 7개는 숫자로 구성된 전문 제작 타임라인을 제시했습니다. 2026-09-02에 확인되었습니다.
02
게시된 스튜디오 타임라인 벤치마크
우리는 각 제공업체가 설명하는 대로 정확하게 타임라인을 기록했으며 누락된 값을 채우지 않았습니다. 아래 7페이지는 28개 제공업체 샘플 중 전문 제작 일정을 숫자로 제공하는 유일한 페이지였습니다.
| 공급자 | 데이터세트에 사용된 게시된 타임라인 | 범위 참고 | 공식 출처 |
|---|---|---|---|
| 와이조울 | 약 6주 | 애니메이션 설명자; 일반적으로 60~90초 | 와이조울 |
| 에피페오 | 4~6주 | 필수 계층 30~60초; 2D 또는 모션 그래픽 | 에피페오 |
| 데모덕 | 8~10주 생산 | 제공업체에서는 피드백을 포함한 일정이 10~12주에 달할 수 있다고 별도로 밝혔습니다. | 데모덕 |
| 브레드앤비욘드 | 5~7주 | 작업량과 피드백에 따라 타이밍이 달라집니다. | 브레드앤비욘드 |
| 파란 당근 | 4~8주 | 일반 설명자 타임라인 | 푸른 당근 |
| 카스라 디자인 | 4~6주 | 2D 및 2.5D 제작용으로 게시됨 | 카스라 디자인 |
| 크리미한 애니메이션 | 약 6주 | 표준 맞춤 설명자 | 크리미 애니메이션 |

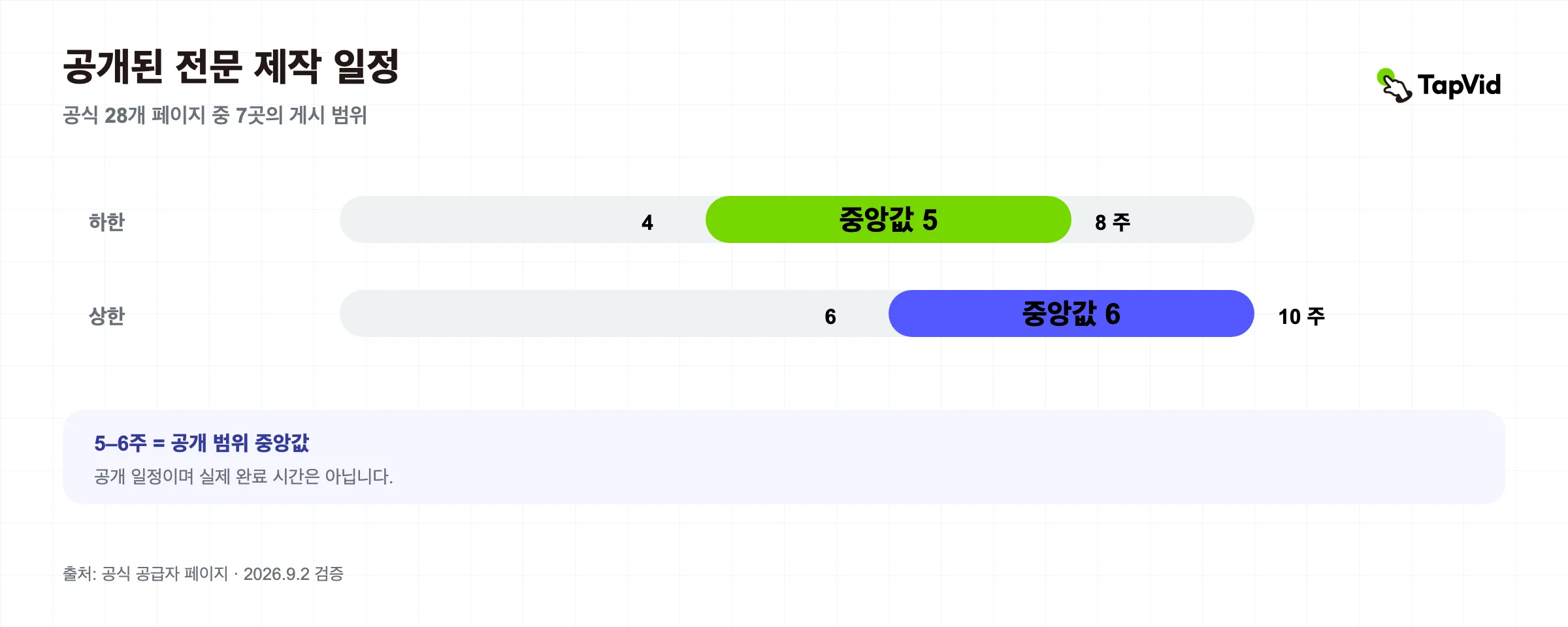

낮은 끝점에는 1분위수 4주, 중앙값 5주, 3분위수 6주가 있습니다. 상위 끝점은 첫 번째 사분위수는 6주, 중앙값은 6주, 세 번째 사분위수는 7.5주입니다. 우리는 Type-7 백분위수 방법을 사용하여 "약 6주"와 같은 점 추정치를 6주 하한 및 상한 끝점으로 표현했습니다.
결과가 모든 전문 설명자가 6주가 걸린다는 의미는 아닙니다. 샘플은 규모가 작고 목적이 명확하며 범위가 다르며 일부 제공업체에서는 타임라인을 전혀 게시하지 않았습니다. 결과는 더 좁고 유용합니다. 공개 공급자 페이지에 의존하는 구매자는 일반적으로 몇 주 단위로 측정되는 일정을 접하게 되며 피드백은 광고된 제작 기간 내부 또는 외부에 있을 수 있습니다.
03
384개 프로젝트 AI 샘플이 측정하는 것
TapVid 파일럿은 하나의 제작 단계, 즉 프로젝트가 작업 흐름의 해당 지점에 도달한 후 처음으로 녹화된 비디오 생성 작업을 측정합니다. "최종 비디오 승인을 요청"하는 것이 아닙니다.
포함 규칙은 다음과 같습니다.
1. 프로젝트가 외부 사용자에게 속해 있었습니다. 내부 도메인과 알려진 테스트 계정은 제외되었습니다. 2. 이 프로젝트에는 2026년 7월 11일부터 8월 9일까지 기간 동안 하나 이상의 `video_gen` 작업이 있었습니다. 3. 각 프로젝트의 1세대 액션만 포함되었습니다. 4. 지속 시간은 해당 작업의 생성 타임스탬프부터 수정 타임스탬프까지 계산되었습니다.
7월 10일부터 8월 8일까지의 인근 시스템 상태 스냅샷은 컨텍스트를 제공하지만 동일한 집단은 아닙니다. 해당 창에서 412개의 외부 사용자 프로젝트가 비디오 생성에 도달했습니다. 그 중 382개에는 기록된 재시도 또는 실패한 채팅 메시지가 없었으며, 이는 92.72%입니다. 우리는 이를 창의적인 품질의 통과가 아닌 시스템 정리 첫 실행이라고 부릅니다. 35개 프로젝트, 즉 8.50%가 나중에 `video_edit` 카드를 선보였습니다. 편집된 프로젝트 중 평균 편집 작업은 2.57건이었습니다. 편집에는 선호도, 사실 수정 또는 일반적인 반복이 반영될 수 있으므로 모델 실패율로 해석할 수 없습니다.
늦게 도착한 레코드로 인해 기록 스냅샷이 약간 변경될 수 있으므로 두 창은 별도로 유지됩니다. 그것들을 나란히 게시하는 것은 그것들을 명백히 정확한 하나의 집단으로 강요하는 것보다 더 정직합니다.
04
"분 대 주"가 결론이 아닌 이유
7시 20분 중앙값과 5~6주 공급자 중앙값은 동일한 작업을 다루지 않습니다.
전문적인 제작 일정에는 검색, 스크립트 개발, 일러스트레이션, 스토리보드 승인, 음성 해설, 애니메이션, 사운드, 여러 검토 라운드 및 프로젝트 관리가 포함될 수 있습니다. TapVid 번호는 훨씬 나중에 시작됩니다. 팀이 시스템이 렌더링할 수 있는 충분한 정보를 제공한 후 생성 작업을 관찰합니다.
따라서 방어 가능한 비교는 경과 시간이 어디에 존재하는지에 관한 것입니다.
| 타임라인 단계 | 전문적인 생산 | 자산 중심의 AI 생산 |
|---|---|---|
| 섭취 | 브리핑, 발굴, 이해관계자 인터뷰 | 승인된 스크립트, 제품 자산, 참조 및 제약 조건을 제공합니다. |
| 계획 | 스크립트 및 스토리보드 라운드 | 렌더링하기 전에 개요, 스크립트, 장면 계획을 검토하세요. |
| 세대 | 디자이너 또는 애니메이터가 장면을 구축합니다. | 시스템은 계획된 장면을 렌더링합니다. |
| 검토 | 이해관계자가 컷에 주석을 답니다. | 사람이 자산, 정확한 문구, 숫자, 주장-시각적 서신을 확인합니다. |
| 개정 | 생산팀이 변경 일정을 계획하고 실행합니다. | 사용자가 워크플로에서 지원하는 로컬 장면이나 복사본 변경을 요청합니다. |
| 배달 | 마스터링 및 핸드오프 | 승인 후 내보내기 또는 공유 |
AI는 주로 기계적인 생산 단계를 압축한다. 비디오가 무엇을 말해야 할지 결정하거나 비디오가 보여주는 것을 확인할 필요가 없어지는 것은 아닙니다. 약한 브리핑은 여전히 빠르고, 세련되고, 사용할 수 없는 결과를 생성할 수 있습니다.
05
현실적인 비디오 제작 타임라인 구축

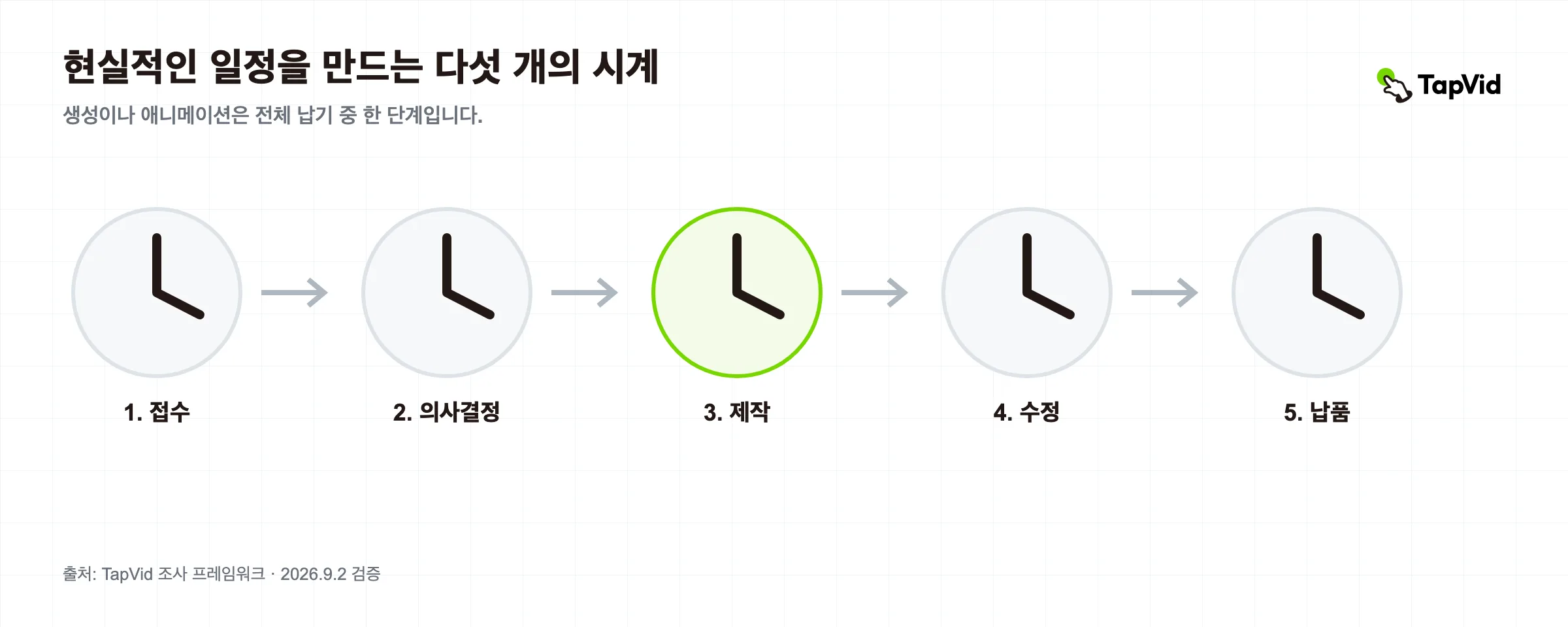

하나의 배송일 대신 5개의 시계를 사용하세요.
1. 흡기시계
모든 주장에 대해 승인된 사본, 제품 이미지, 인터페이스 캡처, 로고 파일, 브랜드 규칙 및 증거를 수집하는 데 필요한 시간을 측정합니다. 자산이 여러 받은편지함에 분산되어 있는 경우 제작이 시작되기 전에 프로젝트가 이미 지연된 것입니다.
제품 설명의 경우 섭취 시 세 가지 사항을 잠급니다.
- 인식 가능한 상태로 유지되어야 하는 자산
- 문자 그대로 유지되어야 하는 이름, 번호, 가격, 사양 및 법적 문구;
- 각 주장과 올바른 시각적 개체 사이의 관계.
당사의 제품 영상 제작 가이드에서는 해당 소스 패킷을 구성하는 방법을 설명합니다.
2. 결정 시계
이해관계자가 청중, 범위, 스크립트, 장면 순서 및 행동 촉구를 승인하는 데 걸리는 시간을 측정합니다. 생성 도구는 세 명의 소유자가 의견에 동의하지 않을 때까지 기다리는 데 소요되는 일주일을 단축할 수 없습니다.
한 사람에게는 문구를 해결하는 권한을 부여하고, 한 사람에게는 제품 진실을 승인할 권한을 부여합니다. 생산이 시작되기 전에 응답 창을 설정합니다. 법적 소유자 또는 가격 책정 소유자가 정확한 언어를 검토해야 하는 경우 해당 검토를 애니메이션 뒤가 아닌 앞에 배치하세요.
3. 생산 시계
이는 대부분의 공급업체 페이지가 광고하는 단계이자 TapVid 파일럿이 가장 직접적으로 측정하는 단계입니다. 시작 및 중지 이벤트를 서면으로 정의합니다. '시작부터 전달까지', '승인된 스토리보드에서 첫 번째 컷까지', '생성된 비디오에 대한 렌더링 요청'은 서로 다른 측정항목입니다.
4. 개정 시계
첫 번째 초안이 최종적일 것이라는 낙관적인 가정이 아닌 결정별로 예산을 책정합니다. 사실에 따른 수정과 선호도 변경을 분리하세요. 잘못된 가격이나 제품 이미지는 출시를 방해합니다. 애니메이션 곡선을 변경하는 것은 일반적으로 그렇지 않습니다.
한 번의 로컬 수정이 로컬로 유지될 수 있도록 프로젝트를 구성하십시오. 당사의 비디오 편집 워크플로 가이드는 장면 수준 변경에 대한 검토 모델을 제공합니다.
5. 배송시계
캡션 검토, 최종 오디오 확인, 출력 버전, 내보내기, 업로드 및 채널별 승인을 포함합니다. 단순히 파일이 존재한다고 해서 렌더가 전달되는 것은 아닙니다.
06
마감일과 증거에 따라 경로를 선택하십시오
마감일과 증거에 따라 경로를 선택하십시오
작업이 독창적인 아트 디렉션, 촬영, 맞춤형 캐릭터 작업 또는 전문적인 전략과 프로젝트 관리가 필요한 캠페인 프로세스에 따라 달라지는 경우 전문 스튜디오를 사용하세요.
공개 샘플에서는 며칠이 아닌 몇 주 만에 계획을 세우고 명목상의 생산 기간 외에 피드백을 위한 시간을 확보할 것을 제안합니다.
승인된 스크립트, 스크린샷, 이미지, 녹음 및 문서에 제품 진실이 이미 존재하고 팀에 더 짧은 주기로 반복 가능한 설명이 필요한 경우 자산 중심 AI 워크플로를 사용합니다.
TapVid의 역할은 창의적인 생성을 제품 재작성 권한으로 간주하지 않고 제공된 자료를 검토 가능한 비디오로 바꾸는 것입니다.
비디오에 하나의 촬영 또는 맞춤형 영웅 시퀀스가 필요하지만 주변 버전, 현지화 또는 제품 업데이트가 승인된 자산에서 생성될 수 있는 경우 하이브리드 경로를 사용하십시오.
중요한 선택은 '인간인가 AI인가'가 아니다. 어떤 부분은 원본 제작이 필요한지, 어떤 부분이 원본 자료와 연결되어 있어야 하는지가 중요합니다.
작업이 독창적인 아트 디렉션, 촬영, 맞춤형 캐릭터 작업 또는 전문적인 전략과 프로젝트 관리가 필요한 캠페인 프로세스에 따라 달라지는 경우 전문 스튜디오를 사용하세요. 공개 샘플에서는 며칠이 아닌 몇 주 만에 계획을 세우고 명목상의 생산 기간 외에 피드백을 위한 시간을 확보할 것을 제안합니다.
승인된 스크립트, 스크린샷, 이미지, 녹음 및 문서에 제품 진실이 이미 존재하고 팀에 더 짧은 주기로 반복 가능한 설명이 필요한 경우 자산 중심 AI 워크플로를 사용합니다. TapVid의 역할은 창의적인 생성을 제품 재작성 권한으로 간주하지 않고 제공된 자료를 검토 가능한 비디오로 바꾸는 것입니다. AI 설명 동영상 생성기를 사용하여 해당 워크플로를 시도해 볼 수 있습니다.
비디오에 하나의 촬영 또는 맞춤형 영웅 시퀀스가 필요하지만 주변 버전, 현지화 또는 제품 업데이트가 승인된 자산에서 생성될 수 있는 경우 하이브리드 경로를 사용하십시오. 중요한 선택은 '인간인가 AI인가'가 아니다. 어떤 부분은 원본 제작이 필요한지, 어떤 부분이 원본 자료와 연결되어 있어야 하는지가 중요합니다.
07
방법론
이 연구는 두 개의 서로 다른 데이터 세트를 결합하고 결코 하나의 속도 비율로 병합하지 않습니다.
TapVid 원격 측정. 기본 파일럿에는 2026년 7월 11일부터 8월 9일까지 첫 번째 `video_gen` 작업이 포함된 384개의 외부 사용자 프로젝트가 포함되어 있습니다. 내부 회사 도메인과 알려진 테스트 계정은 제외되었습니다. 프로젝트당 1세대 작업만 포함되었습니다. 해당 작업에 대해 관찰된 지속 시간은 `modify_time - create_time`입니다. P50, P90, P95 및 최대값을 보고합니다. 소스 시스템은 T+1입니다. 이 기사에서는 이메일 주소, 프롬프트, 프로젝트 ID, 제목, URL 또는 업로드된 자산이 추출되지 않았습니다.
공급업체 페이지. 2026년 9월 2일에 우리는 28개의 공식 가격, 서비스, FAQ 또는 도움말 페이지(12개의 전문 스튜디오 또는 대행사, 1개의 프리랜서 마켓플레이스, 15개의 AI 또는 셀프 서비스 도구)를 확인했습니다. 7개의 전문 제공업체가 몇 주 만에 수치 타임라인을 발표했습니다. 우리는 공급자의 자체 범위를 유지했으며 누락된 값을 추정하지 않았습니다. 전체 공급자 선택 및 가격 조사 결과는 설명 동영상 비용 조사에 문서화되어 있습니다.
백분위수. 제공자 사분위수는 Type-7 선형 보간 방법을 사용합니다. 점 추정치는 동일한 하한값과 상한값으로 처리되었습니다. TapVid 프로젝트 백분위수는 프로젝트 수준의 1세대 기간에 걸쳐 계산되었습니다.
검증일자. 본 기사의 모든 수치와 제공자 페이지는 2026년 9월 2일에 확인되었습니다.
다운로드 가능한 데이터. 집계된 TapVid 생성 시간 테이블, 인접 시스템 상태 스냅샷 및 28개 공급자 가격 및 타임라인 스냅샷을 다운로드하세요. 원격 측정 파일에는 집계 통계만 포함되며 사용자, 프로젝트, 프롬프트 또는 자산 수준 데이터는 포함되지 않습니다.
08
제한사항
- TapVid 샘플은 모든 AI 비디오 제품이나 제작자의 무작위 샘플이 아닌 하나의 설명 비디오 엔진에서 나온 제품 원격 측정입니다.
- TapVid 시계는 아이디어에서 승인된 전달까지의 전체 경과 시간이 아닌 생성 작업을 측정합니다.
- 작업 수정 타임스탬프는 생성 후 이동될 수 있으며 이로 인해 일부 기간이 과장될 수 있습니다. 롱테일에는 이 파일럿이 반복 벤치마크로 승격되기 전에 고정된 재실행이 필요합니다.
- 공급자 샘플은 목적이 있습니다. 이는 모든 제작사가 아닌 구매자가 접할 수 있는 공식 페이지를 나타냅니다.
- 게시된 공급자 타임라인은 독립적으로 관찰된 완료 시간이 아닌 광고된 추정치입니다.
- 범위는 공급자마다 다릅니다. 30초 모션 그래픽 패키지와 90초 맞춤 애니메이션을 동일한 작업으로 취급해서는 안 됩니다.
- 두 데이터 세트 모두 크리에이티브 품질, 사실적 정확성, 고객 만족도 또는 비즈니스 결과를 측정하지 않습니다.
09
Frequently asked questions
영상제작은 얼마나 걸리나요?
대답은 시계에 무엇이 포함되어 있는지에 따라 다릅니다. 2026년 9월 검토에서 7개의 전문 제공업체가 중간 하한 및 상한 종료 시점이 5주와 6주인 일정을 발표했습니다. 별도의 384개 프로젝트 TapVid 파일럿에서 1세대 단계의 평균 기록 지속 시간은 7분 20초였습니다. 전문적인 일정에는 더 많은 생산 작업이 포함되므로 이러한 수치는 서로 바꿔서 사용할 수 없습니다.
설명 동영상을 만드는 데 얼마나 걸리나요?
우리 샘플의 7개 공공 전문 일정은 짧은 기간에는 4~6주, 긴 제작 일정에는 8~10주 범위였습니다. 피드백은 일정을 연장할 수 있습니다. 자산 중심의 AI 워크플로우는 개요, 스크립트 및 소스 자료가 준비되면 몇 분 안에 렌더링할 수 있지만 준비 및 검토에는 여전히 시간이 걸립니다.
비디오 프로젝트가 마감일을 놓치는 이유는 무엇입니까?
생산 단계는 지연의 원인 중 하나일 뿐입니다. 누락된 자산, 미해결 사본, 느린 이해관계자 검토, 범위 변경, 추가 형식 및 늦은 사실 수정으로 인해 렌더링이나 애니메이션보다 경과 시간이 더 길어질 수 있습니다. 해당 시계를 별도로 추적하십시오.
AI 영상 생성은 즉각적인가요?
아니요. TapVid 파일럿에서는 1세대 작업의 절반이 7시 20분 이내에 완료되었고, 90%는 12시 44분 이내에, 95%는 14시 53분 이내에 완료되었습니다. 대기열 조건, 요청된 출력, 프로젝트 복잡성 및 이후 기록 업데이트가 관찰 시간에 영향을 미칠 수 있습니다.
영상 제작 일정에는 무엇이 포함되어야 하나요?
최소한: 자산 및 사실 수집, 대본 및 장면 승인, 제작 또는 생성, 사실 및 시각적 검토, 수정, 내보내기 및 전달. 모든 승인 게이트에 대한 소유자와 예상 응답 시간을 지정합니다.
10
기획 테이크아웃
양측이 시작 및 중지 이벤트에 동의할 때까지 공급자나 도구에 하나의 타임라인 번호를 요청하지 마십시오. 최상의 생산 계획은 접수, 결정, 생산, 수정, 전달의 5개 시계를 노출하고 각 시계에 소유자를 할당합니다.
현재의 증거는 실질적인 구별을 뒷받침합니다. 전문적인 맞춤형 생산은 몇 주 안에 공개적으로 계획되어 있습니다. 소스 패킷과 장면 계획이 준비되면 자산 주도 생성 단계를 몇 분 안에 실행할 수 있습니다. 정확성은 여전히 팀이 제공하는 것과 내보내기 전에 사람이 확인하는 것에 따라 달라집니다.
