El cronograma de producción de un video no es un reloj. La cotización de un estudio suele medir semanas desde el inicio hasta la entrega. Una métrica de producto de IA puede medir solo la etapa de generación después de que un proyecto ya haya llegado a la cola de procesamiento. Tratar esos números como intercambiables produce una comparación rápida y una mala decisión de planificación. Analizamos dos muestras deliberadamente separadas. Primero, revisamos 384 proyectos TapVid de usuarios externos que alcanzaron su primera acción de generación de video entre el 11 de julio y el 9 de agosto de 2026. El tiempo medio de la etapa de generación fue de 7 minutos 20 segundos, mientras que el 90 % se completó en 12 minutos 44 segundos y el 95 % en 14 minutos 53 segundos. En segundo lugar, revisamos 28 páginas oficiales de proveedores el 2 de septiembre de 2026. Siete proveedores profesionales publicaron un cronograma de producción numérico; la mediana del criterio de valoración inferior fue de 5 semanas y la mediana del criterio de valoración superior fue de 6 semanas. Estos resultados no prueban que un flujo de trabajo de IA reemplace a un estudio. Muestran por qué los equipos deberían dividir un cronograma en entrada, producción, revisión, revisión y entrega antes de elegir una ruta.
01
Hallazgos clave
Hallazgos clave

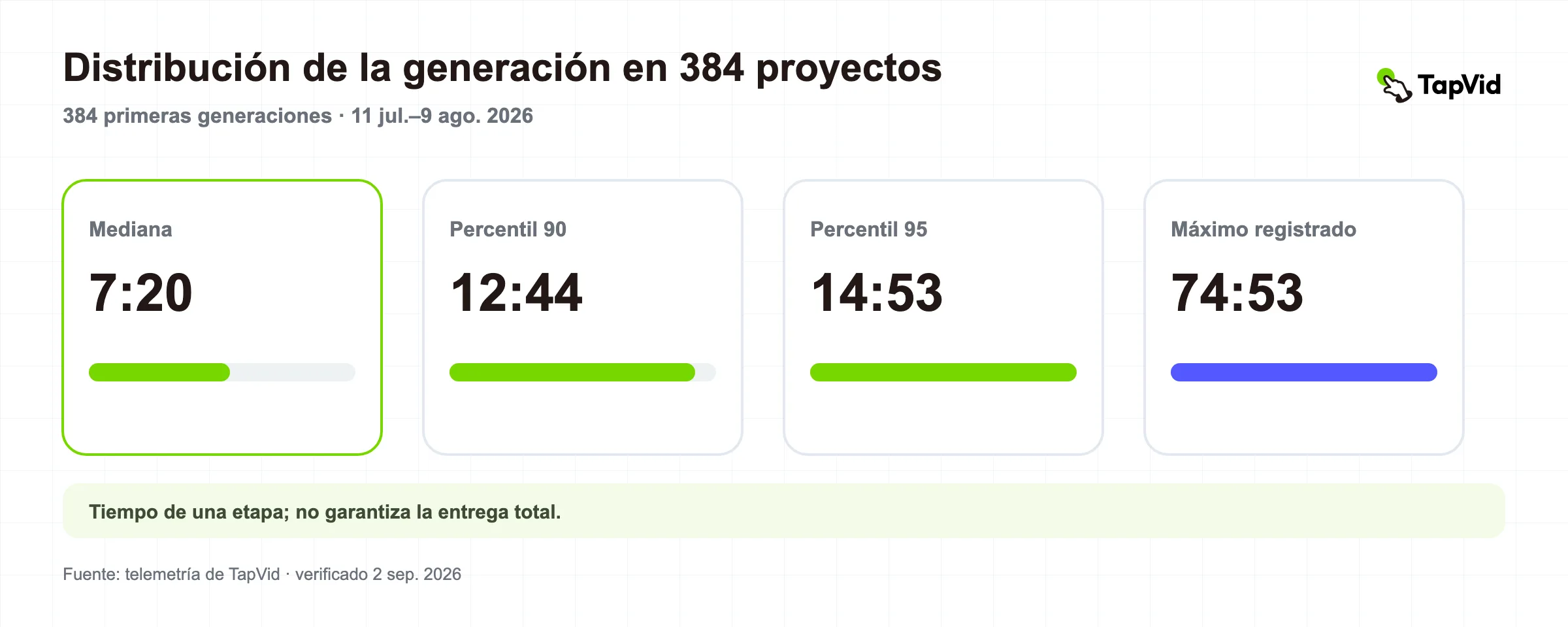

7:20
tiempo medio de etapa de generación
La mitad de los proyectos medidos completaron la etapa grabada en 440 segundos o menos.
Metodología de telemetría de producción TapVidVerificado 2026-09-02
12:44
percentil 90
Nueve de cada diez lo completaron en 764 segundos o menos.
Metodología de telemetría de producción TapVidVerificado 2026-09-02
14:53
percentil 95
Diecinueve de cada veinte completaron en 893 segundos o menos.
Metodología de telemetría de producción TapVidVerificado 2026-09-02
La muestra de TapVid contenía 384 proyectos de primera generación de usuarios externos. El intervalo medido abarcó desde el momento de creación hasta el momento de la última modificación de la primera acción `video_gen` de cada proyecto. No incluyó el tiempo dedicado a preparar un resumen, revisar un guión, revisar escenas o exportar el archivo final.
| Valor | Métrico | Contexto | Fuente | Verificado |
|---|---|---|---|---|
| 7:20 | tiempo medio de etapa de generación | La mitad de los proyectos medidos completaron la etapa grabada en 440 segundos o menos. | Metodología de telemetría de producción TapVid | 2026-09-02 |
| 12:44 | percentil 90 | Nueve de cada diez lo completaron en 764 segundos o menos. | Metodología de telemetría de producción TapVid | 2026-09-02 |
| 14:53 | percentil 95 | Diecinueve de cada veinte completaron en 893 segundos o menos. | Metodología de telemetría de producción TapVid | 2026-09-02 |
| 74:53 | intervalo más largo registrado | La cola extrema es una de las razones por las que informamos percentiles en lugar de solo un promedio. | Metodología de telemetría de producción TapVid | 2026-09-02 |
El tipo de fuente es prueba propia. La muestra cubre proyectos de primera generación de usuarios externos desde el 11 de julio hasta el 9 de agosto de 2026; n=384. La limitación conocida es que `modify_time` se puede actualizar una vez finalizada la generación subyacente, lo que puede exagerar algunas duraciones. Por lo tanto, las cifras deben leerse como un piloto de producción, no como una garantía de nivel de servicio.
En una muestra separada del mercado público, siete proveedores profesionales publicaron un cronograma numérico en semanas. En esas páginas, el criterio de valoración inferior osciló entre 4 y 8 semanas y el criterio de valoración superior osciló entre 6 y 10 semanas. El rango medio publicado fue de 5 a 6 semanas. Estos son cronogramas anunciados, no tiempos de finalización de proyectos observados.
Fuente: [conjunto de datos del proveedor de TapVid de septiembre de 2026] (https://tapvid.ai/blog/video-production-timeline#methodology), prueba propia del tipo de fuente, 28 páginas oficiales del proveedor verificadas; siete expusieron una línea de tiempo numérica de producción profesional; verificado 2026-09-02.
02

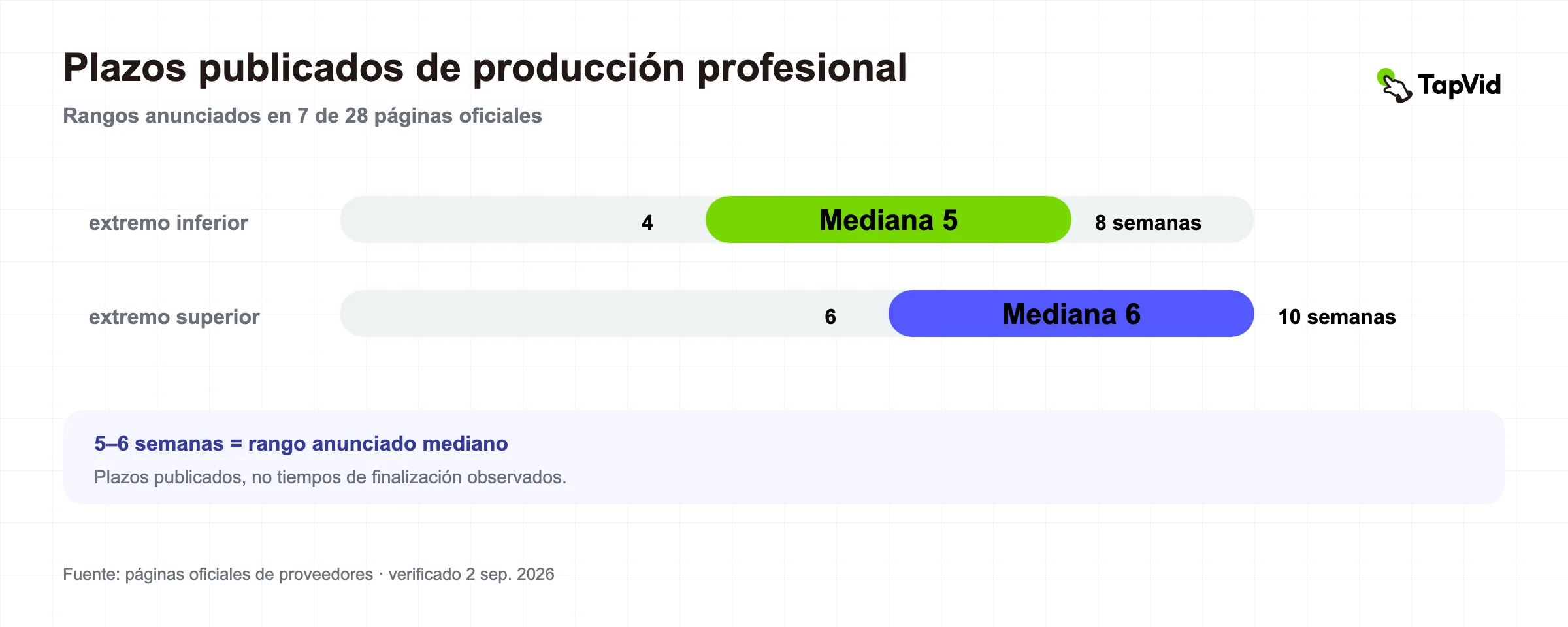

El punto de referencia de la línea de tiempo del estudio publicado
Registramos la línea de tiempo exactamente como la describió cada proveedor y no completamos los valores faltantes. Las siete páginas siguientes fueron las únicas en la muestra de 28 proveedores que proporcionaron un cronograma numérico de producción profesional.
| Proveedor | Línea de tiempo publicada utilizada en el conjunto de datos | Nota de alcance | fuente oficial |
|---|---|---|---|
| Wyzowl | Aproximadamente 6 semanas | Explicador animado; típico de 60 a 90 segundos | Wyzowl |
| Epifeo | 4 a 6 semanas | Nivel esencial; 30 a 60 segundos; Gráficos 2D o en movimiento | Epifeo |
| Pato de demostración | 8 a 10 semanas de producción | El proveedor dice por separado que un cronograma que incluya comentarios puede durar entre 10 y 12 semanas. | Pato de demostración |
| Más allá del pan | 5 a 7 semanas | El tiempo varía según la carga de trabajo y la retroalimentación. | Más allá del pan |
| Zanahoria azul | 4 a 8 semanas | Cronograma explicativo general | Zanahoria azul |
| Diseño Kasra | 4 a 6 semanas | Publicado para producción 2D y 2,5D. | Diseño Kasra |
| Animación cremosa | Alrededor de 6 semanas | Explicador personalizado estándar | Animación cremosa |
Los criterios de valoración inferiores tienen un primer cuartil de 4 semanas, una mediana de 5 semanas y un tercer cuartil de 6 semanas. Los criterios de valoración superiores tienen un primer cuartil de 6 semanas, una mediana de 6 semanas y un tercer cuartil de 7,5 semanas. Utilizamos el método del percentil Tipo 7 y representamos una estimación puntual como “alrededor de 6 semanas” como criterio de valoración superior e inferior de 6 semanas.
El resultado no significa que cada explicador profesional demore seis semanas. La muestra es pequeña y intencionada, los alcances difieren y varios proveedores no publicaron ningún cronograma. Lo que sí establece el resultado es más limitado y útil: los compradores que confían en las páginas de proveedores públicos comúnmente encontrarán cronogramas medidos en semanas, y la retroalimentación puede ubicarse dentro o fuera de la ventana de producción anunciada.
03
Qué mide la muestra de IA de 384 proyectos
El piloto TapVid mide una etapa de producción: la primera acción de generación de video grabada después de que un proyecto alcanza ese punto en el flujo de trabajo. No es un “solicitud de aprobación del video final”.
Las reglas de inclusión fueron:
1. El proyecto pertenecía a un usuario externo; Se excluyeron los dominios internos y las cuentas de prueba conocidas. 2. El proyecto tuvo al menos una acción `video_gen` en el período del 11 de julio al 9 de agosto de 2026. 3. Se incluyó únicamente la acción de primera generación de cada proyecto. 4. La duración se calculó desde la marca de tiempo de creación de esa acción hasta su marca de tiempo de modificación.
Una instantánea cercana del estado del sistema, que abarca del 10 de julio al 8 de agosto, proporciona contexto, pero no es la misma cohorte. En esa ventana, 412 proyectos de usuarios externos alcanzaron la generación de video. De ellos, 382 no tenían ningún reintento registrado o mensaje de chat fallido, o el 92,72%. A esto lo llamamos una primera ejecución con limpieza del sistema, no una pasada de calidad creativa. Treinta y cinco proyectos, o el 8,50%, mostraron posteriormente una tarjeta `video_edit`; entre los proyectos editados, la media fue de 2,57 acciones de edición. Una edición puede reflejar preferencia, corrección objetiva o iteración ordinaria, por lo que no puede interpretarse como una tasa de falla del modelo.
Las dos ventanas se mantienen separadas porque los registros que llegan tarde pueden cambiar ligeramente las instantáneas históricas. Publicarlos uno al lado del otro es más honesto que obligarlos a formar parte de una cohorte aparentemente precisa.
04

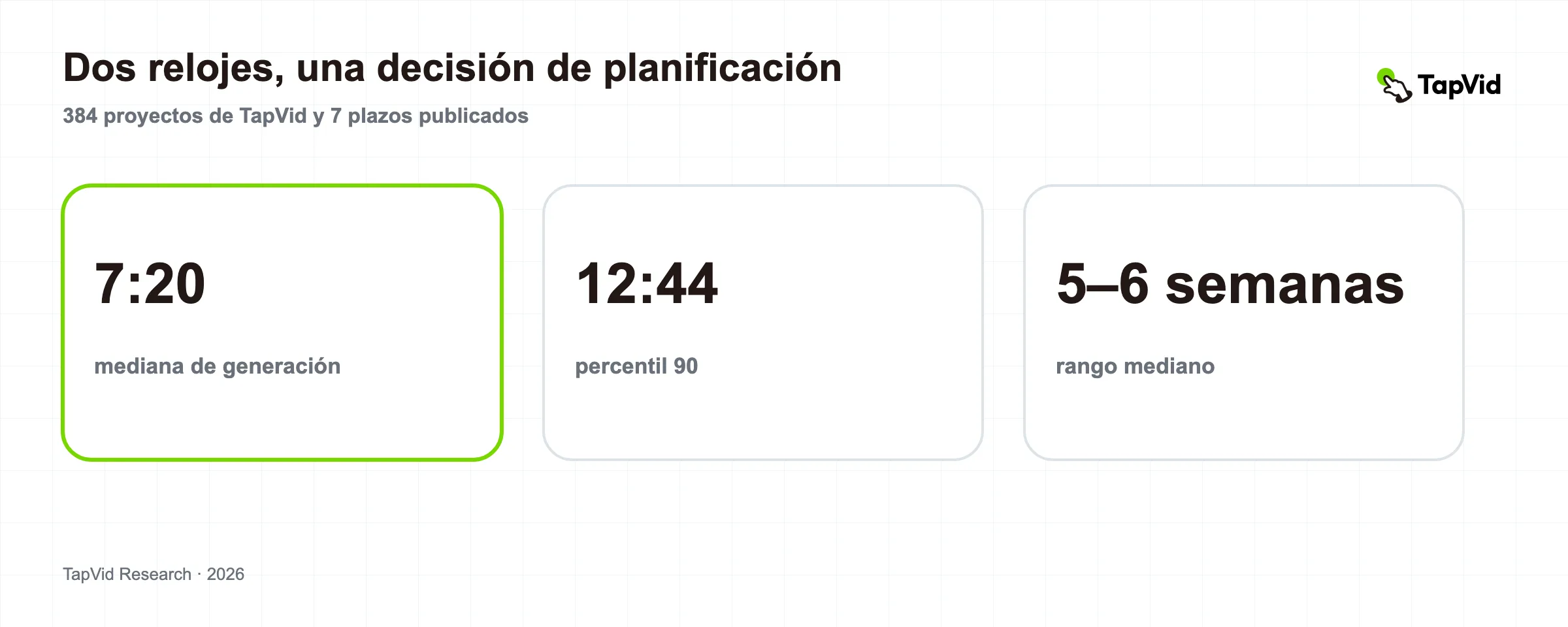

Por qué “minutos versus semanas” no es la conclusión
La mediana de 7:20 y la mediana del proveedor de 5 a 6 semanas no cubren el mismo trabajo.
Un cronograma de producción profesional puede incluir descubrimiento, desarrollo de guiones, ilustración, aprobación del guión gráfico, locución, animación, sonido, varias rondas de revisión y gestión de proyectos. El número TapVid comienza mucho más tarde. Observa una acción de generación después de que el equipo ha proporcionado suficiente información para que el sistema la procese.
Por lo tanto, la comparación defendible es sobre dónde vive el tiempo transcurrido:
| Etapa de la línea de tiempo | Producción profesional | Producción de IA basada en activos |
|---|---|---|
| Consumo | Información, descubrimiento, entrevistas con las partes interesadas. | Proporcionar el guión aprobado, los activos del producto, las referencias y las restricciones. |
| Planificación | Rondas de guión y storyboard | Revise el resumen, el guión y el plan de escena antes de renderizar. |
| Generación | Los diseñadores o animadores construyen escenas. | El sistema renderiza las escenas planificadas. |
| Revisar | Las partes interesadas anotan un corte | Un humano verifica los activos, la redacción exacta, los números y la correspondencia visual |
| Revisión | El equipo de producción programa y ejecuta cambios. | Un usuario solicita una escena local o un cambio de copia donde el flujo de trabajo lo admite |
| Entrega | Masterización y transferencia | Exportar o compartir después de la aprobación |
La IA comprime principalmente la etapa de producción mecánica. No elimina la necesidad de decidir qué debe decir el vídeo ni de verificar lo que muestra. Un informe débil aún puede crear un resultado rápido, pulido e inutilizable.
05

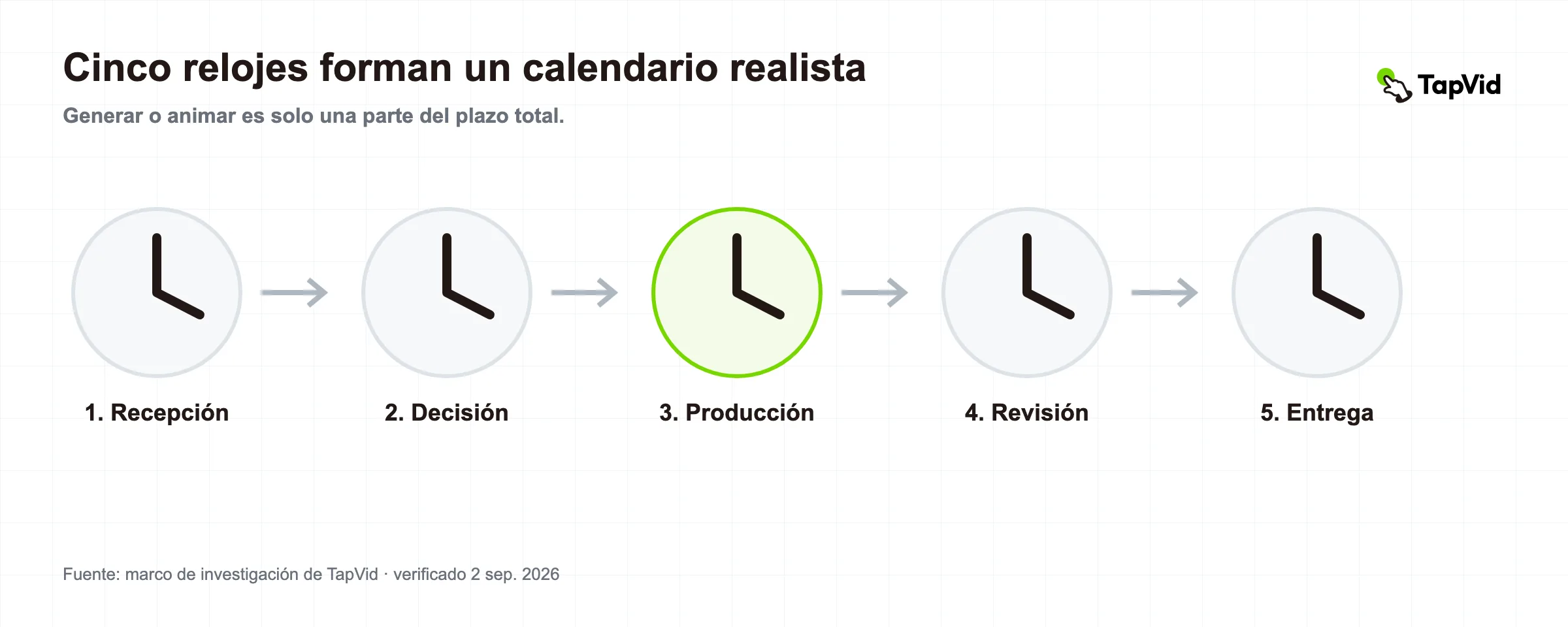

Cree una línea de tiempo de producción de video realista
Utilice cinco relojes en lugar de una fecha de entrega.
1. Reloj de admisión
Mida el tiempo necesario para recopilar copias aprobadas, imágenes de productos, capturas de interfaces, archivos de logotipos, reglas de marca y evidencia para cada reclamo. Si los activos están dispersos en las bandejas de entrada, el proyecto ya está retrasado antes de que comience la producción.
Para explicar un producto, bloquee tres cosas al momento de la ingesta:
- los bienes que deben seguir siendo reconocibles;
- los nombres, números, precios, especificaciones y términos legales que deberán permanecer literales;
- la relación entre cada reclamo y la imagen correcta.
Nuestra [guía de producción de vídeo del producto] (https://tapvid.ai/blog/product-video-production) explica cómo estructurar ese paquete fuente.
2. Reloj de decisiones
Mida cuánto tiempo necesitan las partes interesadas para aprobar la audiencia, el alcance, el guión, el orden de las escenas y el llamado a la acción. Una herramienta de generación no puede acortar una semana esperando que tres propietarios no estén de acuerdo en sus comentarios.
Otorgue a una persona autoridad para resolver la redacción y a otra persona autoridad para aprobar la veracidad del producto. Establezca una ventana de respuesta antes de que comience la producción. Si un propietario legal o de fijación de precios debe revisar el lenguaje exacto, coloque esa revisión antes de la animación en lugar de después de ella.
3. Reloj de producción
Esta es la etapa que anuncian la mayoría de las páginas de proveedores y la etapa que el piloto TapVid mide más directamente. Defina por escrito sus eventos de inicio y finalización. “Inicio hasta la entrega”, “guión gráfico aprobado hasta el primer corte” y “solicitud de renderizado para video generado” son métricas diferentes.
4. Reloj de revisión
Presupuesto por ronda de decisión, no por una suposición optimista de que el primer borrador será definitivo. Separe las correcciones fácticas de los cambios de preferencias. Un precio o una imagen de producto incorrectos bloquean el lanzamiento; cambiar una curva de animación normalmente no lo es.
Estructurar el proyecto de modo que una corrección local pueda seguir siendo local. Nuestra [guía de flujo de trabajo de edición de video] (https://tapvid.ai/blog/video-editing-workflow) brinda un modelo de revisión para cambios a nivel de escena.
5. Reloj de entrega
Incluya revisión de subtítulos, comprobaciones finales de audio, versiones de salida, exportación, carga y aprobación específica del canal. Un render no se entrega simplemente porque existe un archivo.
06
Elija una ruta por fecha límite y evidencia
Elija una ruta por fecha límite y evidencia
Utilice un estudio profesional cuando el trabajo dependa de una dirección de arte original, filmación, trabajo de personajes personalizado o un proceso de campaña que necesite una estrategia y gestión de proyectos especializadas.
La muestra pública sugiere planificar en semanas, no en días, y reservar tiempo para recibir retroalimentación fuera de la ventana de producción nominal.
Utilice un flujo de trabajo de IA basado en activos cuando la verdad del producto ya exista en guiones, capturas de pantalla, imágenes, grabaciones y documentos aprobados, y el equipo necesite explicaciones repetibles en un ciclo más corto.
El papel de TapVid es convertir esos materiales suministrados en un vídeo revisable sin tratar la generación creativa como un permiso para reescribir el producto.
Utilice una ruta híbrida cuando el vídeo necesite una secuencia de héroe filmada o personalizada, pero las versiones, localizaciones o actualizaciones de productos circundantes se pueden producir a partir de recursos aprobados.
La elección importante no es "humano o IA". Se trata de qué piezas requieren producción original y qué piezas deben permanecer vinculadas al material original.
Utilice un estudio profesional cuando el trabajo dependa de una dirección de arte original, filmación, trabajo de personajes personalizado o un proceso de campaña que necesite una estrategia y gestión de proyectos especializadas. La muestra pública sugiere planificar en semanas, no en días, y reservar tiempo para recibir retroalimentación fuera de la ventana de producción nominal.
Utilice un flujo de trabajo de IA basado en activos cuando la verdad del producto ya exista en guiones, capturas de pantalla, imágenes, grabaciones y documentos aprobados, y el equipo necesite explicaciones repetibles en un ciclo más corto. El papel de TapVid es convertir esos materiales suministrados en un vídeo revisable sin tratar la generación creativa como un permiso para reescribir el producto. Puede probar ese flujo de trabajo con el generador de videos explicativos de IA.
Utilice una ruta híbrida cuando el vídeo necesite una secuencia de héroe filmada o personalizada, pero las versiones, localizaciones o actualizaciones de productos circundantes se pueden producir a partir de recursos aprobados. La elección importante no es "humano o IA". Se trata de qué piezas requieren producción original y qué piezas deben permanecer vinculadas al material original.
07
Metodología
El estudio combina dos conjuntos de datos diferentes y nunca los fusiona en una sola relación de velocidad.
Telemetría TapVid. El piloto principal incluye 384 proyectos de usuarios externos con una primera acción `video_gen` del 11 de julio al 9 de agosto de 2026. Se excluyeron los dominios internos de la empresa y las cuentas de prueba conocidas. Sólo se incluyó la acción de primera generación por proyecto. La duración observada es `modify_time - create_time` para esa acción. Informamos P50, P90, P95 y el máximo. El sistema fuente es T+1. Para este artículo no se extrajo ninguna dirección de correo electrónico, mensaje, ID de proyecto, título, URL ni activo cargado.
Páginas de proveedores. El 2 de septiembre de 2026, verificamos 28 páginas oficiales de precios, servicios, preguntas frecuentes o ayuda: 12 estudios o agencias profesionales, un mercado de autónomos y 15 herramientas de autoservicio o inteligencia artificial. Siete proveedores profesionales publicaron un cronograma numérico en semanas. Mantuvimos los propios alcances de los proveedores y no estimamos los valores faltantes. La selección completa de proveedores y los resultados de precios están documentados en nuestra [investigación de costos en video explicativo] (https://tapvid.ai/blog/how-much-does-an-explainer-video-cost).
Percentiles. Los cuartiles del proveedor utilizan el método de interpolación lineal tipo 7. Una estimación puntual se trató como el mismo valor inferior y superior. Los percentiles del proyecto TapVid se calcularon sobre las duraciones de la primera generación a nivel de proyecto.
Fecha de verificación. Todas las cifras y páginas de proveedores de este artículo se verificaron el 2 de septiembre de 2026.
Datos descargables. Descargue la tabla agregada de tiempo de generación de TapVid, la instantánea de estado del sistema adyacente y la instantánea de línea de tiempo y precios de 28 proveedores. Los archivos de telemetría contienen solo estadísticas agregadas y no datos a nivel de usuario, proyecto, solicitud o activo.
08
Limitaciones
- La muestra de TapVid es telemetría de producto de un motor de video explicativo, no una muestra aleatoria de cada producto o creador de video de IA.
- El reloj TapVid mide una acción de generación, no el tiempo total transcurrido desde la idea hasta la entrega aprobada.
- La marca de tiempo de modificación de la acción puede moverse después de la generación, lo que puede exagerar algunas duraciones. La cola larga requiere una repetición congelada antes de que este piloto sea promovido a un punto de referencia recurrente.
- La muestra de proveedores es intencionada. Representa las páginas oficiales que puede encontrar un comprador, no todas las productoras.
- Los cronogramas publicados por los proveedores son estimaciones anunciadas, no tiempos de finalización observados de forma independiente.
- El alcance difiere entre proveedores. Un paquete de gráficos en movimiento de 30 segundos y una animación personalizada de 90 segundos no deben considerarse trabajos idénticos.
- Ninguno de los conjuntos de datos mide la calidad creativa, la precisión de los hechos, la satisfacción del cliente o los resultados comerciales.
09
Preguntas frecuentes
¿Cuánto tiempo lleva la producción de vídeo?
La respuesta depende de lo que incluya el reloj. En nuestra revisión de septiembre de 2026, siete proveedores profesionales publicaron cronogramas cuyas medianas de criterios de valoración inferior y superior fueron de 5 y 6 semanas. En un proyecto piloto TapVid separado de 384, la etapa de primera generación tuvo una duración promedio registrada de 7 minutos y 20 segundos. Esas cifras no son intercambiables porque el cronograma profesional incluye más trabajo de producción.
¿Cuánto tiempo se tarda en realizar un vídeo explicativo?
Los siete cronogramas profesionales públicos de nuestra muestra oscilaron entre 4 y 6 semanas en el extremo más corto y 8 a 10 semanas en el caso de un cronograma de producción más largo. Los comentarios pueden ampliar el calendario. Un flujo de trabajo de IA basado en activos puede procesarse en minutos una vez que el resumen, el guión y los materiales originales están listos, pero la preparación y revisión aún llevan tiempo.
¿Por qué los proyectos de vídeo no cumplen con sus plazos?
El paso de producción es sólo una fuente de retraso. Los recursos faltantes, la copia sin resolver, la revisión lenta de las partes interesadas, los cambios de alcance, los formatos adicionales y las correcciones de hechos tardías pueden agregar más tiempo transcurrido que el renderizado o la animación. Realice un seguimiento de esos relojes por separado.
¿La generación de videos con IA es instantánea?
No. En el piloto de TapVid, la mitad de las acciones de primera generación se completaron en 7:20, el 90 % en 12:44 y el 95 % en 14:53. Las condiciones de la cola, la salida solicitada, la complejidad del proyecto y las actualizaciones posteriores de los registros pueden afectar el tiempo observado.
¿Qué debe incluir un cronograma de producción de video?
Como mínimo: admisión de activos y hechos, aprobación de guiones y escenas, producción o generación, revisión visual y de hechos, revisión, exportación y entrega. Nombre el propietario y el tiempo de respuesta esperado para cada puerta de aprobación.
10
La conclusión de la planificación
No solicite a un proveedor o herramienta un número de cronograma hasta que ambas partes estén de acuerdo sobre sus eventos de inicio y finalización. El mejor plan de producción expone cinco relojes (ingesta, decisiones, producción, revisión y entrega) y asigna un propietario a cada uno.
La evidencia actual apoya una distinción práctica. La producción personalizada profesional se planifica públicamente en semanas. Una vez que el paquete de origen y el plan de escena estén listos, se puede ejecutar una etapa de generación basada en activos en minutos. La precisión aún depende de lo que proporcione el equipo y de lo que un humano verifique antes de exportar.
