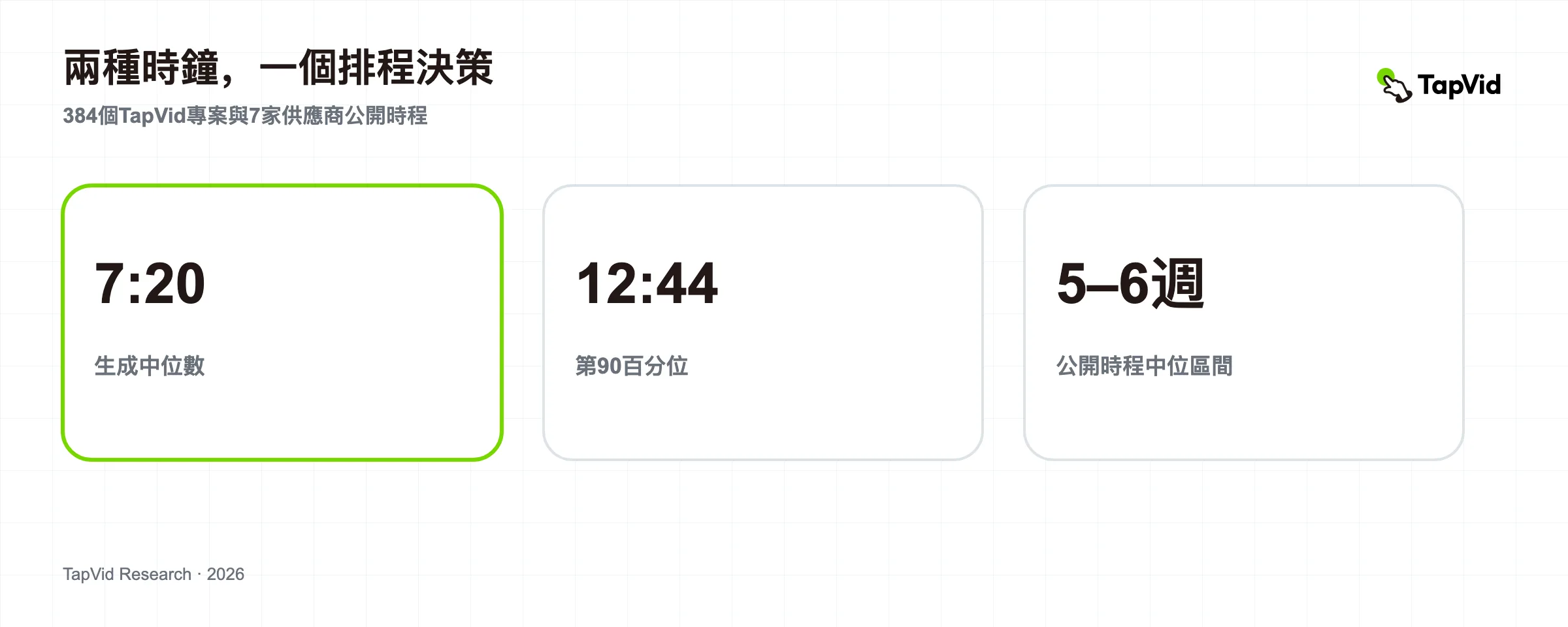

影片製作時間軸不是時鐘。工作室報價通常衡量從啟動到交付的幾週時間。 AI 產品指標可能僅測量項目已到達渲染佇列後的生成階段。將這些數字視為可互換的會導致快速比較和錯誤的規劃決策。我們分析了兩個故意分開的樣本。首先,我們檢視了 2026 年 7 月 11 日至 8 月 9 日之間首次完成影片產生操作的 384 個外部使用者 TapVid 專案。生成階段時間中位數為 7 分 20 秒,其中 90% 在 12 分 44 秒內完成,95% 在 14 分 53 秒內完成。其次,我們檢視了2026年9月2日的28個官方提供者頁面。 7個專業提供者公佈了數位生產時間表;中位下終點為 5 週,中位上終點為 6 週。這些結果並不能證明人工智慧工作流程可以取代工作室。它們展示了為什麼團隊在選擇路線之前應將時間軸分為接收、生產、審查、修訂和交付。
01
主要發現
主要發現
7:20
中位世代階段時間
一半的測量項目在 440 秒或更短的時間內完成了記錄階段。
TapVid 生產遙測方法核驗日期 2026-09-02
12:44
第 90 個百分位數
十分之九的人在 764 秒或更短的時間內完成。
TapVid 生產遙測方法核驗日期 2026-09-02
14:53
第 95 個百分位數
二十分之十九在 893 秒或更短的時間內完成。
TapVid 生產遙測方法核驗日期 2026-09-02
TapVid 樣本包含 384 個來自外部使用者的第一代項目。測量的時間間隔從每個項目的第一個 `video_gen` 操作的建立時間到最後修改時間。它不包括準備簡報、審查劇本、修改場景或匯出最終文件所花費的時間。
| 價值 | 公制 | 情境 | 來源 | 已驗證 |
|---|---|---|---|---|
| 7:20 | 中位世代階段時間 | 一半的測量項目在 440 秒或更短的時間內完成了記錄階段。 | TapVid 生產遙測方法 | 2026-09-02 |
| 12:44 | 第 90 個百分位數 | 十分之九的人在 764 秒或更短的時間內完成。 | TapVid 生產遙測方法 | 2026-09-02 |
| 14:53 | 第 95 個百分位數 | 二十分之十九在 893 秒或更短的時間內完成。 | TapVid 生產遙測方法 | 2026-09-02 |
| 74:53 | 最長記錄間隔 | 極端尾部是我們報告百分位數而不是平均值的原因之一。 | TapVid 生產遙測方法 | 2026-09-02 |
源類型是第一方測試。樣本涵蓋2026年7月11日至8月9日的外部使用者第一代項目; n=384。已知的限制是 `modify_time` 可以在底層產生完成後更新,這可能會誇大一些持續時間。因此,這些數字應被視為生產試點,而不是服務水準保證。
在一個單獨的公開市場樣本中,七家專業提供者發布了以週為單位的數位時間表。在這些頁面中,下限終點為 4 至 8 週,上限終點為 6 至 10 週。公佈的中位數時間範圍為 5 至 6 週。這些是公佈的時間表,而不是觀察到的專案完成時間。
資料來源:TapVid 2026 年 9 月提供者資料集,來源類型第一方測試,檢查了 28 個官方提供者頁面;七個公開了專業製作的數位時間表;已於 2026 年 9 月 2 日驗證。
02

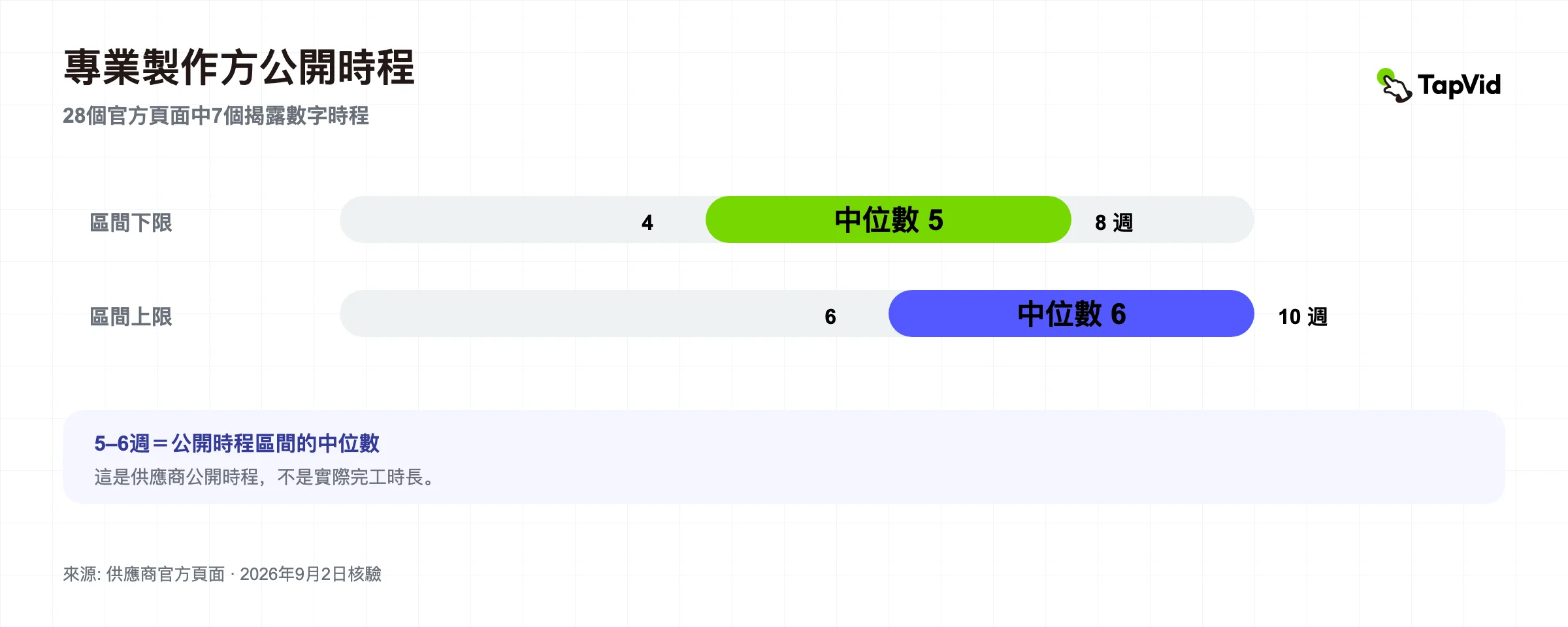

已發布的工作室時間軸基準
我們完全按照每個提供者的描述記錄了時間線,並且沒有填寫缺少的值。下面的七頁是 28 個提供者樣本中唯一提供數位專業製作時間表的頁面。
| 提供者 | 資料集中使用的已發佈時間軸 | 範圍說明 | 官方來源 |
|---|---|---|---|
| 維佐爾 | 約6週 | 動畫解說;一般為 60–90 秒 | 威佐爾 |
| 曇斐奧 | 4-6週 | 基本層; 30–60 秒; 2D 或動態圖形 | Epipheo |
| 演示鴨 | 8-10 週生產 | 該提供者另外表示,包括回饋在內的時間表可能長達 10 至 12 週 | 演示鴨 |
| 布雷德恩比昂德 | 5-7週 | 時間因工作量和回饋而異 | 超越 |
| 藍紅蘿蔔 | 4-8週 | 一般解釋者時間表 | 藍胡蘿蔔 |
| 卡斯拉設計 | 4-6週 | 已發布用於 2D 和 2.5D 製作 | 卡斯拉設計 |
| 奶油動畫 | 約6週 | 標準客製化解釋器 | 奶油動畫 |
較低終點的第一個四分位數為 4 週,中位數為 5 週,第三個四分位數為 6 週。上部終點的第一個四分位數為 6 週,中位數為 6 週,第三個四分位數為 7.5 週。我們使用 7 型百分位法並表示點估計,例如「約 6 週」作為 6 週下限和上限。
結果並不意味著每個專業解說員都需要六週的時間。樣本規模較小且目的明確,範圍各異,而且有些提供者根本沒有公佈時間表。結果所確定的範圍更窄且更有用:依賴公共提供者頁面的買家通常會遇到以周為單位的時間表,反饋可以位於廣告生產窗口之內或之外。
03

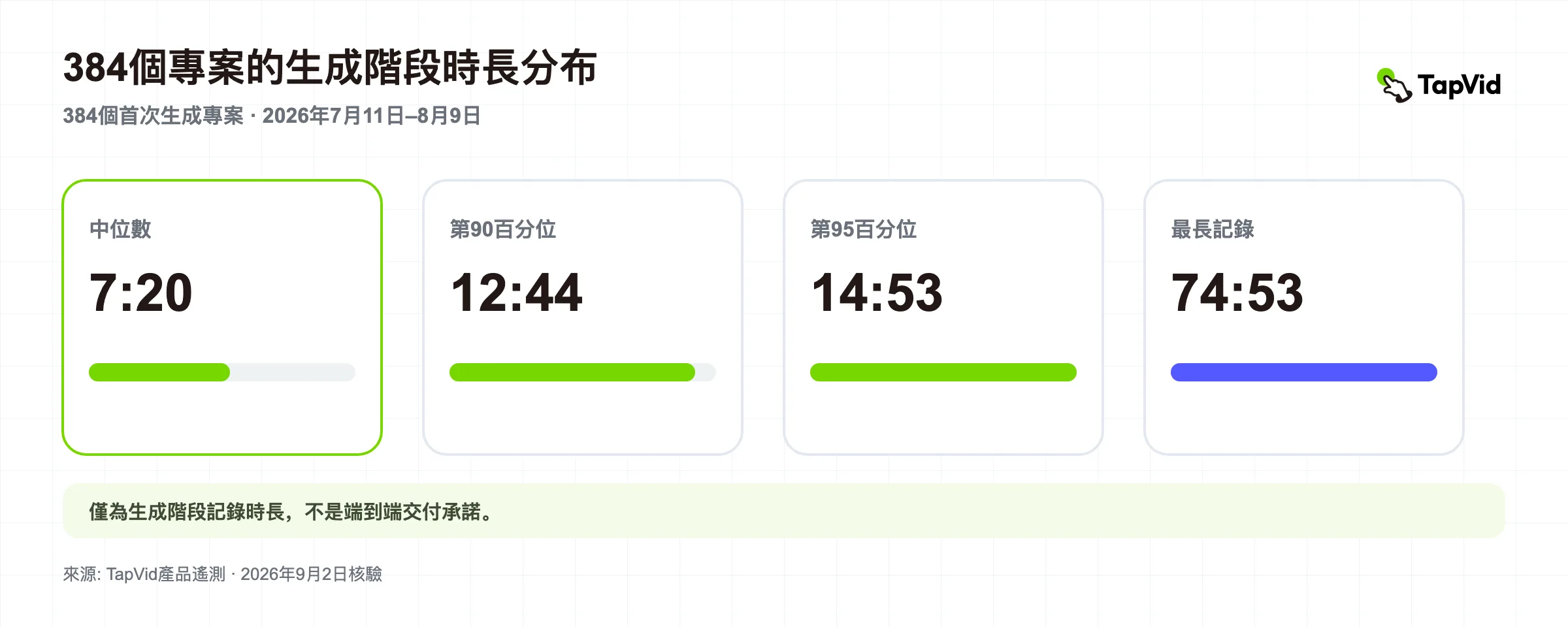

384 個項目的 AI 樣本衡量的是什麼
TapVid 試點測量一個製作階段:專案到達工作流程中的該點後第一個錄製的視訊生成操作。它不是“提示批准的最終視頻”。
納入規則為:
1. 本項目屬於外部使用者;內部網域和已知的測試帳戶被排除在外。 2. 該計畫在2026年7月11日至8月9日期間至少有一次`video_gen`行動。 3. 僅包含每個項目的第一代動作。 4. 持續時間是從該操作的建立時間戳到其修改時間戳計算的。
附近的系統運行狀況快照(涵蓋 7 月 10 日至 8 月 8 日)提供了背景信息,但不是同一組。在此期間,412 個外部用戶專案完成了影片生成。其中,有382筆沒有記錄重試或失敗的聊天訊息,佔92.72%。我們稱之為系統乾淨的首次運作,而不是創意品質的傳遞。 35個項目,即8.50%,隨後出現了`video_edit`牌;在這些已編輯的項目中,平均有 2.57 次編輯操作。編輯可能反映偏好、事實更正或普通迭代,因此不能將其解釋為模型失敗率。
這兩個視窗是分開的,因為遲到的記錄可能會稍微改變歷史快照。將它們並排發布比強迫它們歸為一個明顯精確的群體更誠實。
04
為什麼「幾分鐘與幾週」不是結論
7:20 中位數和 5-6 週提供者中位數不涵蓋相同的工作。
專業的製作時間表可以包括發現、劇本開發、插圖、分鏡批准、配音、動畫、聲音、幾輪審查和專案管理。 TapVid 号码开始的时间要晚得多。在團隊為系統提供足夠的渲染資訊後,它會觀察生成操作。
因此,合理的比較是關於經過的時間所在的地方:
| 時間軸階段 | 專業生產 | 資產主導型人工智慧生產 |
|---|---|---|
| 攝取量 | 簡報、發現、利害關係人訪談 | 提供核准的腳本、產品資產、參考和約束 |
| 規劃 | 劇本和故事板輪次 | 渲染前查看概要、腳本和場景計劃 |
| 世代 | 設計師或動畫師建立場景 | 系統渲染規劃好的場景 |
| 審查 | 利害關係人註釋削減 | 人工檢查資產、準確的措辭、數字以及聲明與視覺對應關係 |
| 修訂 | 生產團隊安排並執行變更 | 使用者請求工作流程支援的本機場景或副本更改 |
| 送貨 | 母帶處理和切換 | 批准後匯出或共享 |
AI主要压缩机械生产阶段。它並不能消除決定影片內容或驗證影片內容的需求。一個薄弱的摘要仍然可以創造一個快速、完美、無用的結果。
05
建立現實的影片製作時間表

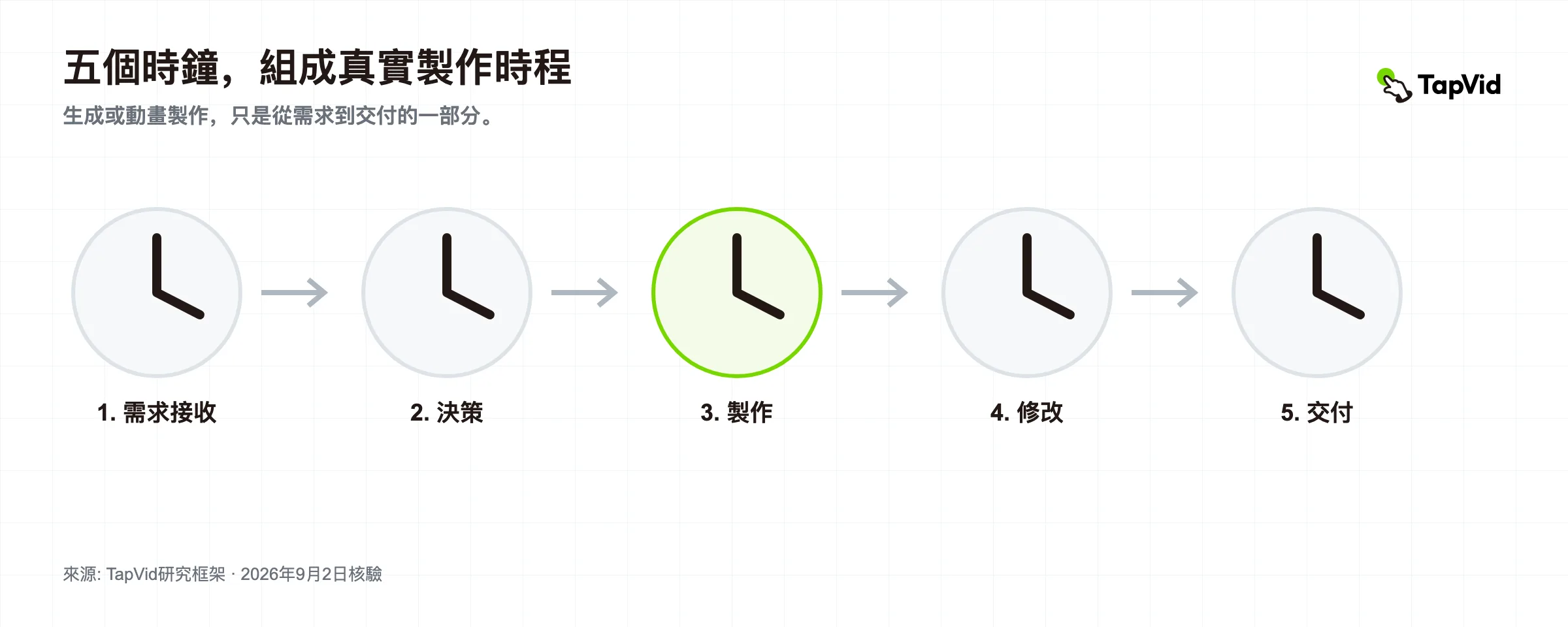

使用五個時鐘而不是一個交貨日期。
1. 攝入時鐘
衡量收集批准的副本、產品圖像、介面捕獲、徽標文件、品牌規則和每項聲明的證據所需的時間。如果資產分散在收件匣中,則專案在生產開始之前就已經太晚了。
對於產品解說員來說,在攝取時會鎖定三件事:
- 必須保持可識別的資產;
- 名稱、數字、價格、規格和法律措辭必須保持字面意思;
- 每個主張與正確視覺之間的關係。
我們的產品影片製作指南 解釋如何建立來源資料包。
2. 決策時鐘
衡量利害關係人需要多長時間來批准觀眾、範圍、劇本、場景順序和號召性用語。生成工具無法縮短等待三位所有者發表不同意見所花費的一周時間。
授予一人解決措辭的權力和一人批准產品真相的權力。在生產開始前設定響應視窗。如果法律或定價所有者必須審查確切的語言,請將審查放在動畫之前而不是之後。
3. 生產時鐘
这是大多数供应商页面宣传的阶段,也是 TapVid 试点最直接衡量的阶段。以書面定義其開始和停止事件。 “从开始到交付”、“批准首次剪辑的故事板”和“对生成视频的渲染请求”是不同的指标。
4. 修訂時鐘
预算是通过决策轮来制定的,而不是通过乐观地假设初稿将是最终版本来制定的。將事實更正與偏好變更分開。错误的价格或产品图片会成为发布障碍;改变动画曲线通常不是。
建置項目,以便本地修正可以保留在本地。我們的影片編輯工作流程指南 提供了場景層級變更的審核模型。
5. 交貨時鐘
包括字幕審核、最終音訊檢查、輸出版本、匯出、上傳和特定頻道的批准。渲染不會僅僅因為文件存在而交付。
06
根據截止日期和證據選擇路線
根據截止日期和證據選擇路線
當工作依賴原創藝術指導、拍攝、自訂角色工作或需要專業策略和專案管理的活動流程時,請使用專業工作室。
公開樣本建議在幾週而不是幾天內進行規劃,並在名義生產窗口之外保留回饋時間。
當產品真相已存在於批准的腳本、螢幕截圖、圖像、錄音和文件中,並且團隊需要在更短的周期內重複解釋時,請使用資產主導的 AI 工作流程。
TapVid 的作用是將這些提供的材料轉變為可審查的視頻,而不將創意生成視為重寫產品的許可。
當影片需要一個拍攝的或自訂的英雄序列,但可以從核准的資產產生周圍版本、本地化或產品更新時,請使用混合路線。
重要的選擇不是「人類還是人工智慧」。哪些零件需要原始生產,哪些零件應與來源材料保持聯繫。
當工作依賴原創藝術指導、拍攝、自訂角色工作或需要專業策略和專案管理的活動流程時,請使用專業工作室。公开样本建议在几周而不是几天内进行规划,并在名义生产窗口之外保留反馈时间。
當產品真相已存在於批准的腳本、螢幕截圖、圖像、錄音和文件中,並且團隊需要在更短的周期內重複解釋時,請使用資產主導的 AI 工作流程。 TapVid 的作用是将这些提供的材料转变为可审查的视频,而不将创意生成视为重写产品的许可。您可以使用 AI 解说视频生成器 尝试该工作流程。
當影片需要一個拍攝的或自訂的英雄序列,但可以從核准的資產產生周圍版本、本地化或產品更新時,請使用混合路線。重要的选择不是“人类还是人工智能”。哪些零件需要原始生产,哪些零件应与源材料保持联系。
07
方法論
該研究結合了兩個不同的數據集,但從未將它們合併為一個速比。
TapVid 遙測。 主要試點包括 384 個外部使用者項目,首次行動時間為 2026 年 7 月 11 日至 8 月 9 日。內部公司網域和已知測試帳戶被排除在外。僅包含每個項目的第一代操作。此操作的觀察持續時間為 `modify_time - create_time`。我們報告 P50、P90、P95 和最大值。源系統是T+1。本文未提取電子郵件地址、提示、項目 ID、標題、URL 或上傳的資產。
提供者頁面。 2026 年 9 月 2 日,我們檢查了 28 個官方定價、服務、常見問題解答或幫助頁面:12 個專業工作室或機構、1 個自由工作者市場以及 15 個人工智慧或自助服務工具。七家專業提供者發布了幾週的數位時間表。我們保留了提供者自己的範圍,並且沒有估計缺失值。完整的提供者選擇和價格調查結果記錄在我們的講解視訊成本研究 中。
百分位數。 提供者四分位數使用 Type-7 線性內插法。點估計被視為相同的下限值和上限值。 TapVid 專案百分位數是根據專案層級的第一代持續時間計算的。
驗證日期。 本文中的所有資料和提供者頁面均於 2026 年 9 月 2 日檢查。
可下載資料。 下載聚合的 TapVid 產生時間表、鄰近系統運行狀況快照 和28 個提供者的定價和時間軸快照。遙測檔案僅包含聚合統計數據,不包含使用者、項目、提示或資產層級的數據。
08
限制
- TapVid 樣本是來自一個解說視訊引擎的產品遙測,而不是每個 AI 視訊產品或創作者的隨機樣本。
- TapVid 時鐘測量的是產生操作,而不是從想法到批准交付的完整經過時間。
- 操作修改時間戳可能會在生成後移動,這可能會誇大某些持續時間。長尾需要凍結重新運行,然後才能將該試點提升為定期基準。
- 提供者樣本是有目的的。它代表買家可能會遇到的官方頁面,而不是每個製作公司。
- 發布的提供者時間表是廣告中的估計時間,而不是獨立觀察到的完成時間。
- 範圍因提供者而異。 30 秒的動態圖形套件和 90 秒的自訂動畫不應被視為相同的作品。
- 這兩個資料集都無法衡量創意品質、事實準確性、客戶滿意度或業務成果。
09
常問問題
影片製作需要多長時間?
答案取決於時鐘包含的內容。在我們 2026 年 9 月的審查中,七家專業提供者公佈了時間表,其中位下限和上限終點分別為 5 週和 6 週。在一個包含 384 個項目的 TapVid 試點中,第一代階段的平均記錄持續時間為 7 分 20 秒。這些數字不可互換,因為專業時間表包括更多的製作工作。
製作解說影片需要多長時間?
我們樣本中的七個公共專業時間範圍從較短的 4-6 週到較長的生產計劃的 8-10 週不等。反饋可以延長日曆。一旦簡報、腳本和來源資料準備好,以資產為主導的人工智慧工作流程可以在幾分鐘內呈現,但準備和審查仍然需要時間。
為什麼影片專案會錯過最後期限?
生產步驟只是延遲的原因之一。缺少資產、未解決的副本、利益相關者審查緩慢、範圍更改、額外格式和後期事實更正可能會比渲染或動畫增加更多的運行時間。單獨跟踪這些時鐘。
AI影片生成是即時的嗎?
不會。在 TapVid 試點中,一半的第一代操作在 7:20 內完成,90% 在 12:44 內完成,95% 在 14:53 內完成。佇列條件、請求的輸出、項目複雜性以及後來的記錄更新可能會影響觀察到的時間。
影片製作計畫應該包括哪些內容?
至少:资产和事实摄入、脚本和场景批准、制作或生成、事实和视觉审查、修订、导出和交付。列出每個審核關卡的擁有者和預期回應時間。
10
規劃重點
在雙方就其開始和停止事件達成協議之前,請勿向提供者或工具詢問時間軸編號。最佳生產計劃公開五個時鐘——接收、決策、生產、修訂和交付——並為每個時鐘分配一個所有者。
目前的证据支持实际的区别。专业定制生产将在几周内公开计划。一旦來源資料包和場景計劃準備就緒,資產主導的生成階段就可以在幾分鐘內運行。準確性仍然取決於團隊提供的內容以及匯出前人工驗證的內容。
