ビデオ制作プロセスは、ビジネス目標と承認されたソース素材を後でレビュー、配信、変更できるビデオに変換する一連のプロセスです。有用なプロセスは、プリプロダクション、プロダクション、ポストプロダクションを列挙するだけではありません。チームが前進する前に何が真実でなければならないかを定義します。このガイドでは、作業を 6 つの段階 (結果、ソース パック、スクリプトとシーン、プリプロダクション、プロダクション、レビューと配信) に分けています。各ステージには終了条件があるため、小規模なチームでも、最終カットに到達する前に、間違った請求、間違ったアセット、高価な方向変更を見つけることができます。
01
ビデオ制作プロセスには何が含まれますか
ビデオ制作プロセスは、決定、資産、制作アクション、承認の順序付けられたセットです。従来のガイドでは、多くの場合、制作前、制作、および制作後にグループ化されています。 Adobe ビデオ制作の概要 ではその大まかな構造が使用されており、ジョージア工科大学の計画ガイド では録画前の視聴者、目的、概要、脚本、ストーリーボードに重点が置かれています。これらのカテゴリは便利ですが、作業チームには、各段階がいつ完了したかを示す出口ゲートも必要です。

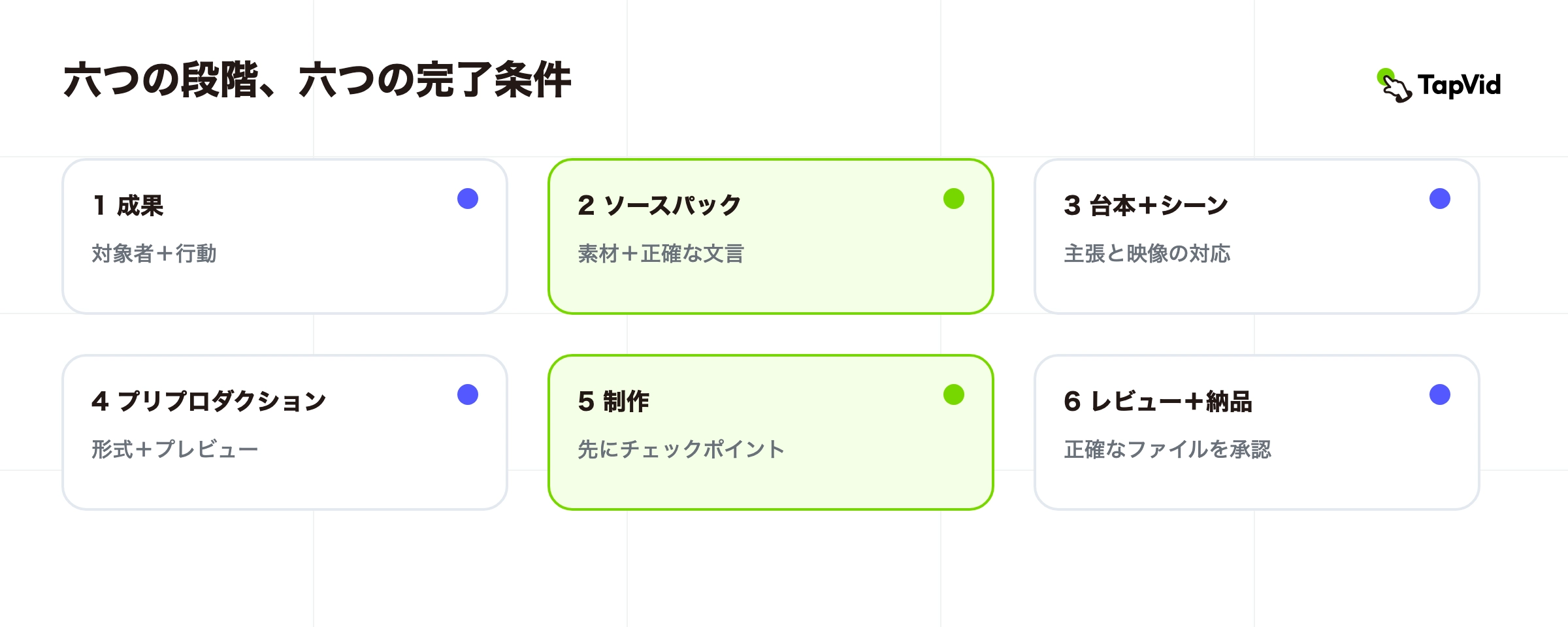

このガイドでは、失敗する意思決定を異なる方法で区別するため、6 つの段階を使用しています。弱い目標は簡単な問題です。サポートされていない番号はソースに問題があります。製品画面が間違っている場合は対応上の問題となります。アスペクト比の変更が遅いのは制作前の問題です。 1 枚のカードのタイプミスはローカル リビジョンです。それらすべてを編集メモとして扱うと、原因が隠蔽され、すべての修正が高価に感じられます。
02
ステージ 1: 結果と承認の境界を定義する
視聴者の名前、ビデオが支持すべき決定やアクション、チャンネル、承認者の名前を一文で書きます。たとえば、既存のトライアル ユーザーが、製品所有者によって承認された、製品ページ上の 1 つのエクスポート機能を理解できるようにします。この文は、ブランドビデオを作成してくださいなどの広範なリクエストよりも役立ちます。それは読者、シーンの密度、証拠の負担、そして最終的な行動喚起を狭めます。
動画ではできないことも書きます。製品発売のティーザーでは、インターフェース全体を教える必要はありません。チュートリアルが黙ってセールスリールになってはいけません。会社概要の記事では、裏付けのない製品性能の主張を行うべきではありません。チームがビューア、望ましい結果、公開面、1 人の所有者、および範囲外のジョブに同意した場合にのみ、このステージを終了します。後でこれらの変更があった場合は、編集リクエスト内で変更を非表示にするのではなく、概要に戻ります。
03
ステージ 2: ソース パックと正確なコピーをロックする
ソース パックは、現在の製品画像、ロゴ ファイル、UI スクリーンショット、映像、図、承認されたコピー、発音メモ、許可など、プロダクションで使用が許可されているマテリアルのセットです。すべての項目に安定した名前とバージョンを付けます。古い画面と置き換えられたファイルにマークを付けます。価格、寸法、製品名、法律用語、その他の文字通りの事実をコピー保護リストに入れて、ライターやビジュアル システムがそれらをオプションの文言として扱わないようにします。
事実と表現を分けてください。正確な UI ラベルは事実です。素早く刈り取って到着するか、ゆっくりとプッシュして到着するかが表現です。製品画像はソースアセットです。きれいな背景の上に置かれるか、図の横に置かれるかは、扱いになります。すべての事実行に所有者とソースがあり、すべてのアセットに最新バージョンがあり、どの資料が公開される可能性があるかをチームが知っている場合は終了します。権利の欠如、不明な製品ステータス、または矛盾したソース ファイルがあると、次の段階が妨げられます。
04
ステージ 3: スクリプトとシーンからソースへのマップを構築する
機能のリストではなく、一連の視聴者の質問と回答としてスクリプトを作成します。次に、各シーンに安定した ID を与え、それをナレーション ライン、画面上のコピー、ソース アセット、処理、およびレビュー担当者にバインドします。このシーンからソースへのマップにより、制作前に対応関係が可視化されます。ボトルに温度が表示されているという文がある場合、マッピングされたシーンには一般的な水分補給画像ではなく、承認された温度表示が表示される必要があります。

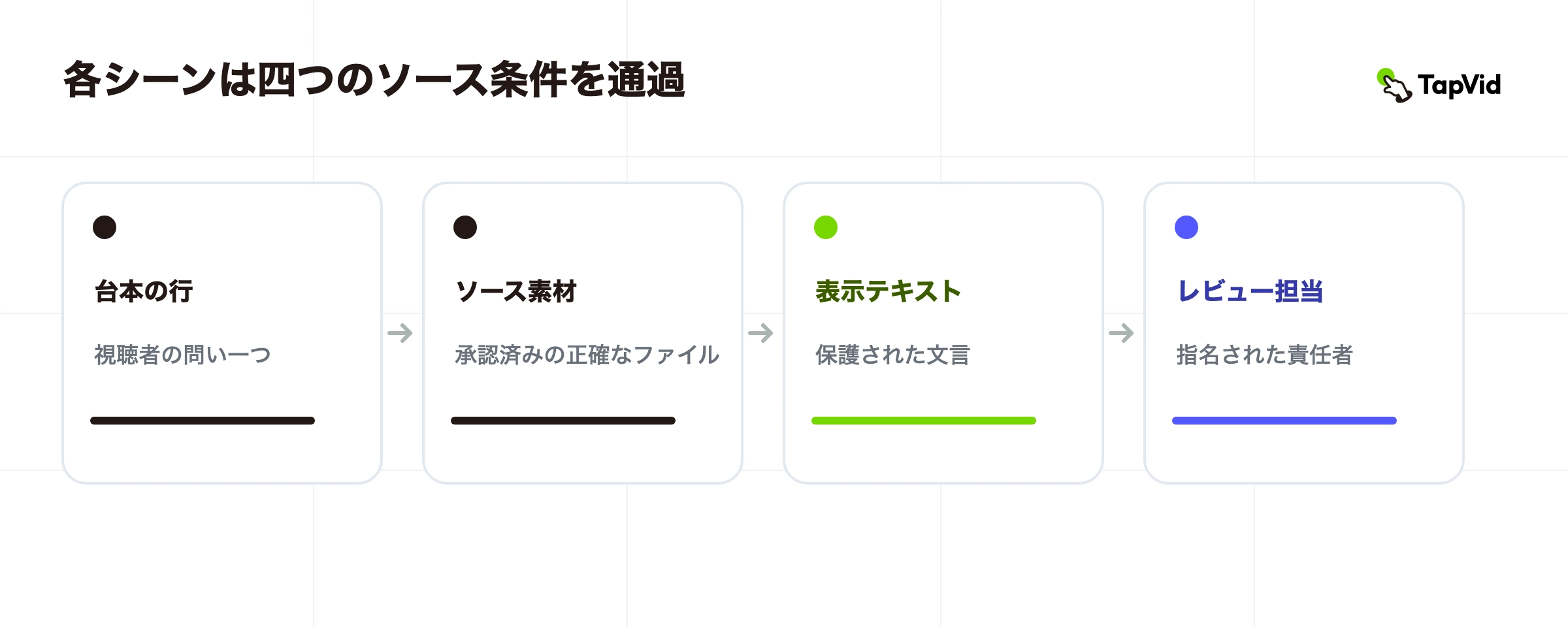

| シーンフィールド | 必要な値 | テスト終了 |
|---|---|---|
| ナラティブの仕事 | 視聴者が今理解すべきこと | シーンがシーケンス内で適切な位置を占める |
| 承認された言葉 | ナレーションと画面上のテキスト | 保護されたコピーはソースと一致します |
| ソースアセット | 正確なファイル、画面、図、またはショット | 正しいオブジェクトはその主張を裏付けています |
| 表現 | クロップ、モーション、継続時間、トランジション、または強調 | クリエイティブな選択は事実から切り離される |
| レビュー担当者 | ラインとアセットの所有者 | 匿名の人の承認は待っていません |
スクリプトを声に出して読み、洗練されたビジュアルを使用せずにマップを確認します。変更が安価なうちにロジックを修正します。口頭での議論が単独で機能し、シーンの順序が理解でき、すべての製品クレームにソースがあり、承認者がどの行を変更するかを特定できる場合は終了します。これは、完成したアニメーションや記録されたパフォーマンスを無駄にすることなく、核となる物語を置き換える最後の安全なポイントです。
05
ステージ 4: レンダリング前に制作上の選択を行う
プリプロダクションでは、承認されたシーン マップをプロダクションの制約に変換します。アスペクト比、対象再生時間、言語、音声、字幕プラン、音楽許可、ブランド参照、必要な解像度、配信形式を確認します。各シーンで実際の製品アセット、記録された映像、決定論的な図、生成されたモーション、またはそれらの組み合わせを使用するかどうかを決定します。目標は最大限の詳細を実現することではありません。これは、シーンがレンダリングされた後に、コストがかかる、または矛盾する選択肢を削除することです。
タイミングや構成が不確かな場合は、低コストのプレビューを使用します。ストーリーボード、アニマティックなラフな音声トラック、またはサンプル シーンからは、高密度の UI が 2 秒で読み取れないことや、垂直方向のトリミングによって製品ラベルが切り取られていることが明らかになる場合があります。チームが完全なシーケンスを低忠実度でレビューでき、メディアの許可がわかっていて、技術的な出力が指定されており、視覚的な方向性がリテラルのままであるべきファクトを再描画する必要がないときに終了します。
06
ステージ 5: チェックポイントでの生産
繰り返されるエラーを発見するために、カットが完了するまで待たないでください。最も硬い製品画面、最も密度の高いデータ カード、または誤って変更される可能性が最も高い資産など、代表的なシーンを早めに確認してください。次に、2 つのシーン間のハンドオフを証明するシーケンスを確認します。チームがテンプレート、ペーシング、ソース処理を信頼したら、残りのシーン全体で制作をスケールします。
保存できるメソッドに別の作業を割り当てます。リテラルコピー、製品画像、ロゴ、UI 画面、および決定論的なラベルは、コードとデータのように管理される必要があります。背景の動き、トランジション、雰囲気、非現実的なテクスチャは、必要に応じて生成処理を使用できます。 TapVid は、この分割を、コードに正確でなければならないものを与え、ピクセル拡散には見栄えをよくする必要があると説明しています。重要なのは、1 つのテクノロジーが勝つことではありません。各要素を適切な受け入れテストに照合することです。
すべてのシーンがターゲット比率で存在し、ナレーションとキャプションが同期され、マッピングされたソースアセットが存在し、既知のプレースホルダーが明示的である場合に、制作を終了します。魅力的なレンダリングを承認として扱わないでください。出力は事実のレビュー、ストーリーのレビュー、配信チェックに移ります。
07
ステージ 6: レビュー、修正、提供
パスでレビューを実行します。まず、すべての製品画像、UI 画面、ロゴ、番号、モデル名、保護されたフレーズをソース パックと比較します。 2番目に通信を監視します。口頭での主張と目に見える証拠は、同じ製品と状態に言及している必要があります。 3回目はストーリーの継続性とペースをメモせずに視聴します。最後に、キャプション、サウンド、モバイル クロップ、ポスター フレーム、再生など、配信されたファイルを実際の面でテストします。

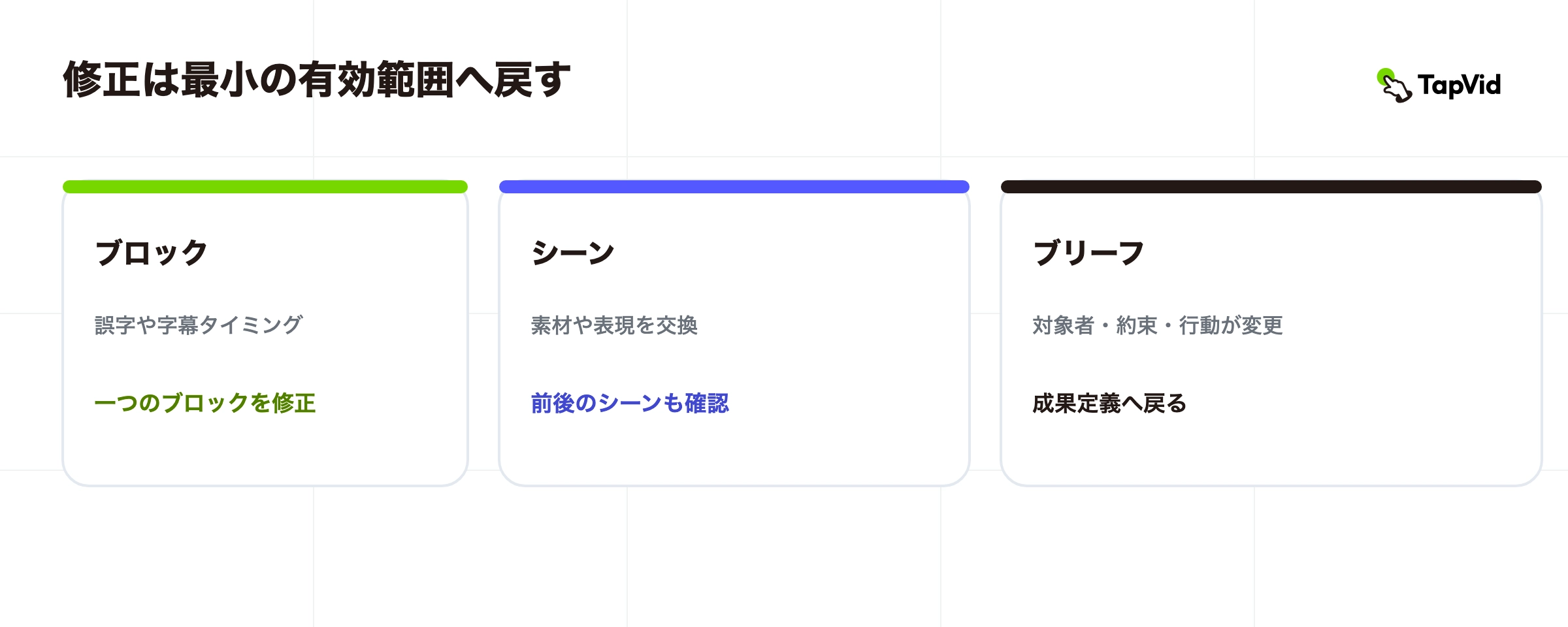

各ノートを最も狭い有効な変更半径にルーティングします。タイプミスやキャプションのタイミングの問題は、ブロックの変更です。置き換えられたスクリーンショットまたは変更されたシーンの処理は、シーンの変更です。新しい視聴者、約束、行動喚起は短期間の変更であり、その後の作業が無効になる可能性があります。承認されたバージョン、配信設定、ソース パックのバージョン、既知の制限事項を一緒に記録します。指定された承認者が正確なファイルを受け入れ、チームがそのファイルを作成したソースと決定を再現できる場合にのみ終了します。
08
小規模チームの制作チェックリストを使用する
従業員 20 人のスタートアップには、すべてのビデオを作成するための重い映画スタジオ システムは必要ありません。 1 人の所有者、ソース パック、シーン マップ、代表シーン チェック、および最終承認パスが必要です。成果物は、チームが実際に保守できる程度に小さくしてください。共有テーブルには、概要、シーン ID、ソース リンク、保護されたコピー、ステータス、および承認者を保持できます。議論にはコメントを使用しますが、最終的な決定はその行に戻します。
- 一文の対象者、結果、チャネル、所有者が承認されます。
- 現在のアセットと保護されたコピーは 1 つのソース パックでバージョン管理されます。
- 各シーンは、ナレーション、表示されるコピー、ソース アセット、処理、およびレビュー担当者をバインドします。
- 割合、再生時間の目標、言語、字幕、音声、権限、配信形式を決定します。
- 代表的な高リスクシーンの 1 つは、生産規模が拡大する前に通過します。
- 最終レビューでは、アセットの忠実度、情報の忠実度、対応、ストーリーの連続性、および目的地の再生がチェックされます。
- 配信されたファイル、ソース バージョン、承認、既知の制限が一緒に記録されます。
リスクによって必要な場合にのみ、複雑さを追加してください。規制されたコピー、複数の SKU、複数の言語、外部機関、または頻繁な改訂により、ゲートと自動化の追加が正当化される場合があります。 1 回限りの内部アップデートの場合は、それほど必要ない場合があります。テストは、このプロセスが、チームがコストのかかるエラーをより早く発見し、後で承認された出力を再現するのに役立つかどうかです。
09
実際のケース: 27 秒の製品発表の出力
Good Case ライブラリのエントリ Smart Insulated Water Bottle Premium Launch Teaser は、短いアセットからビデオへの変換結果です。その公開ページには、27 秒の 16:9 の発売ビデオと、材料の詳細から使用方法 (単一フォーム構造、密閉プレス、温度保持、可視温度、製品名とキャッチフレーズの最後のプレースホルダー) に至る冒頭のトランスクリプトが表示されます。そのため、生産および納品段階のレビュー対象として役立ちます。

症例記録の正確な MP4 は以下に埋め込まれています。対応する生成ビデオ ルートは https://tapvid.ai/video/ZqyZMUPd です。スクリーンショットとビデオは、公開された出力に何が含まれているかを証明します。これらは、記録されていない概要、推定タイミング、改訂回数、変換結果、またはコストを証明するものではありません。それらは未知のままであり、発明されるべきではありません。
レビュー担当者は、目に見える結果にプロセスを適用できます。製品の形状や温度表示を資産証拠として確認できます。トランスクリプトは画面上の瞬間と比較できます。プレースホルダーの製品名は、実際の出版において明示的に補完をブロックするものであり、見た目を洗練して隠すものではありません。それがステージ ゲートの価値です。ステージ ゲートは、ビデオがほぼ完成したという漠然とした感覚を具体的な最終アクションに変えます。
10
工程、ワークフロー、製品製作は別ページです
このページにはステージとその終了条件が含まれています。 ビデオ制作ワークフロー は、ロール、ファイル、ゲート、ハンドオフ間のオペレーティング システムを所有します。 製品ビデオ制作ガイド は、1 つの製品のクレームからシーンまでの正確さを所有しています。小規模企業向けの制作モデルを選択する場合は、小規模企業向けビデオ制作 を使用してください。
特に説明を作成するというタスクの場合は、形式固有の方法として 説明ビデオの作成方法 を使用してください。承認されたソース資料とコピーが準備できたら、TapVid Explainer Video Engine はアセット主導の生産ルートを提供します。境界を明確にしてください。運用ツールは承認された計画を実行できますが、どのビジネス上の主張が真実であるか、または誰がそれを承認する権限を持っているかを決定することはできません。
11
よくある質問
ビデオ制作の主な段階は何ですか?
実際のビジネス プロセスには 6 つの段階があります。結果の定義、ソース パックのロック、スクリプトとシーン マップの構築、制作前の選択、チェックポイントでの制作、レビュー、修正、配信です。
これはプリプロダクション、プロダクション、ポストプロダクションとどう違うのですか?
古典的な 3 部構成モデルは依然として有効です。 6 つの段階により、特にブリーフ、ソース パック、シーン マップ、最終納品記録など、意思決定と承認の境界がより明確になります。
生産開始前に何を承認する必要がありますか?
視聴者、結果、チャンネル、ソース アセット、保護されたコピー、スクリプト、シーンからソースへのマップ、比率、言語、オーディオ アプローチ、権限、配信要件を承認します。
費用のかかる改訂をどのように防ぐことができますか?
洗練する前に意味を確認し、リスクの高いシーンを 1 つ早期にテストし、クレームをソース アセットにバインドし、各変更を最小有効範囲 (ブロック、シーン、またはブリーフ) にルーティングします。
AI はビデオ制作プロセスを置き換えることができるでしょうか?
AI はスクリプト作成、視覚化、生成、編集を高速化できますが、チームには依然として検証されたソース素材、明確な承認、事実、資産、通信の受け入れテストが必要です。
最終納品チェックリストとは何ですか?
正確に承認されたファイル、キャプション、オーディオ、比率、宛先での再生、製品の事実、クレームとビジュアルの対応、ソースパックのバージョン、承認者、および既知の制限を確認します。
