TL;DR
La producción de vídeo escalable nace de hacer repetibles la demanda, la capacidad, los formatos, las entradas, los traspasos, las reglas de aprobación y el control de calidad antes de automatizarlos. Empieza por encontrar la cola que retrasa las entregas de forma recurrente. Después define una cartera pequeña de formatos, implanta un contrato de producción, separa las decisiones bloqueadas de las flexibles y automatiza solo el trabajo estable. Mide el rendimiento aprobado junto con el tiempo de ciclo, la aprobación en la primera revisión, la carga de cambios, la reutilización y el coste. Esta secuencia procede del modelo de ciclo operativo y de la prueba acotada de TapVid documentados más adelante. El trabajo emblemático puede seguir siendo personalizado; el objetivo es crecer de forma fiable, no conseguir que todos los vídeos parezcan iguales.
Es fácil confundir la producción de vídeo escalable con «hacer más vídeos». Esa definición es demasiado superficial. Un equipo puede aumentar las exportaciones y, al mismo tiempo, incrementar el trabajo sin terminar, los ciclos de revisión, el tiempo de coordinación y el riesgo de marca. Sube el número de piezas, pero la operación se vuelve menos fiable.
Una definición mejor es el rendimiento fiable: vídeos aprobados entregados por periodo con una calidad, una carga de revisiones y un coste aceptables. Con esta definición, escalar es un problema de sistema operativo. Cada vídeo recurrente atraviesa el mismo ciclo básico: la demanda se convierte en una entrada preparada; esa entrada se convierte en una tarea de producción; la tarea pasa a revisión; la revisión produce una entrega aprobada; y los resultados modifican la siguiente ronda de decisiones.
Este artículo ofrece un sistema práctico para construir ese ciclo. Está pensado para trabajos recurrentes de marketing y contenido: actualizaciones de producto, demostraciones, variantes de campaña, series sociales, vídeos explicativos y otros formatos que se repiten lo suficiente como para justificar reglas estables. Una película de marca emblemática o una creatividad experimental puede seguir siendo a medida. El sistema debe eliminar decisiones operativas repetidas, no borrar el criterio creativo útil.
Ver un flujo de demostración de producto basado en fuentes
01
Define la escala como rendimiento fiable, no como número bruto de vídeos
La unidad que contabilizas determina el comportamiento que premias. Si cuentas «vídeos creados», el equipo puede inflar la cifra con montajes sin terminar, variantes de poco valor o resultados que nunca superan la revisión. Si solo cuentas entregas aprobadas, obligas al sistema a incluir el trabajo que suele desaparecer del panel de producción: preparación de fuentes, resolución de comentarios, comprobaciones legales, formateo y traspaso. Una definición de trabajo útil es: rendimiento fiable = entregas aprobadas completadas en un periodo mientras la calidad, la carga de revisiones y la utilidad posterior permanecen dentro de un rango aceptable.
Esta definición crea dos vías.
- Vía recurrente: formatos con entradas, estructuras, responsables y criterios de aceptación repetibles. Son candidatos para plantillas, procesamiento por lotes, reutilización y automatización selectiva.
- Vía emblemática: trabajo de alto riesgo o novedoso en el que el problema creativo forma parte del valor. Estos proyectos pueden compartir recursos y gobernanza, pero no necesitan el mismo objetivo de tiempo de ciclo.
No obligues a ambas vías a cumplir la misma promesa. La vía recurrente se beneficia de un contrato operativo estable; la emblemática, de excepciones explícitas. Mezclarlas genera estimaciones de capacidad engañosas y hace que cada proyecto urgente parezca una prueba de que el sistema ha fallado.

La ejecución de animaciones puede tener su propio pipeline de animación de vídeo saludable, pero ese pipeline es solo una parte del sistema general. La producción de vídeo escalable también depende de qué entra en producción, quién puede aprobarlo y cómo vuelve el aprendizaje a la planificación.
02
Encuentra la restricción antes de añadir herramientas o personas
Cuando la producción parece lenta, suele culparse primero al equipo más visible. Los editores tienen una cola, así que el impulso es contratar a otro editor. Pero una cola ocupada no es necesariamente la restricción determinante. La verdadera restricción puede ser un briefing incompleto, guiones retrasados, capturas ausentes, comentarios contradictorios de las partes interesadas o una revisión legal que empieza demasiado tarde.

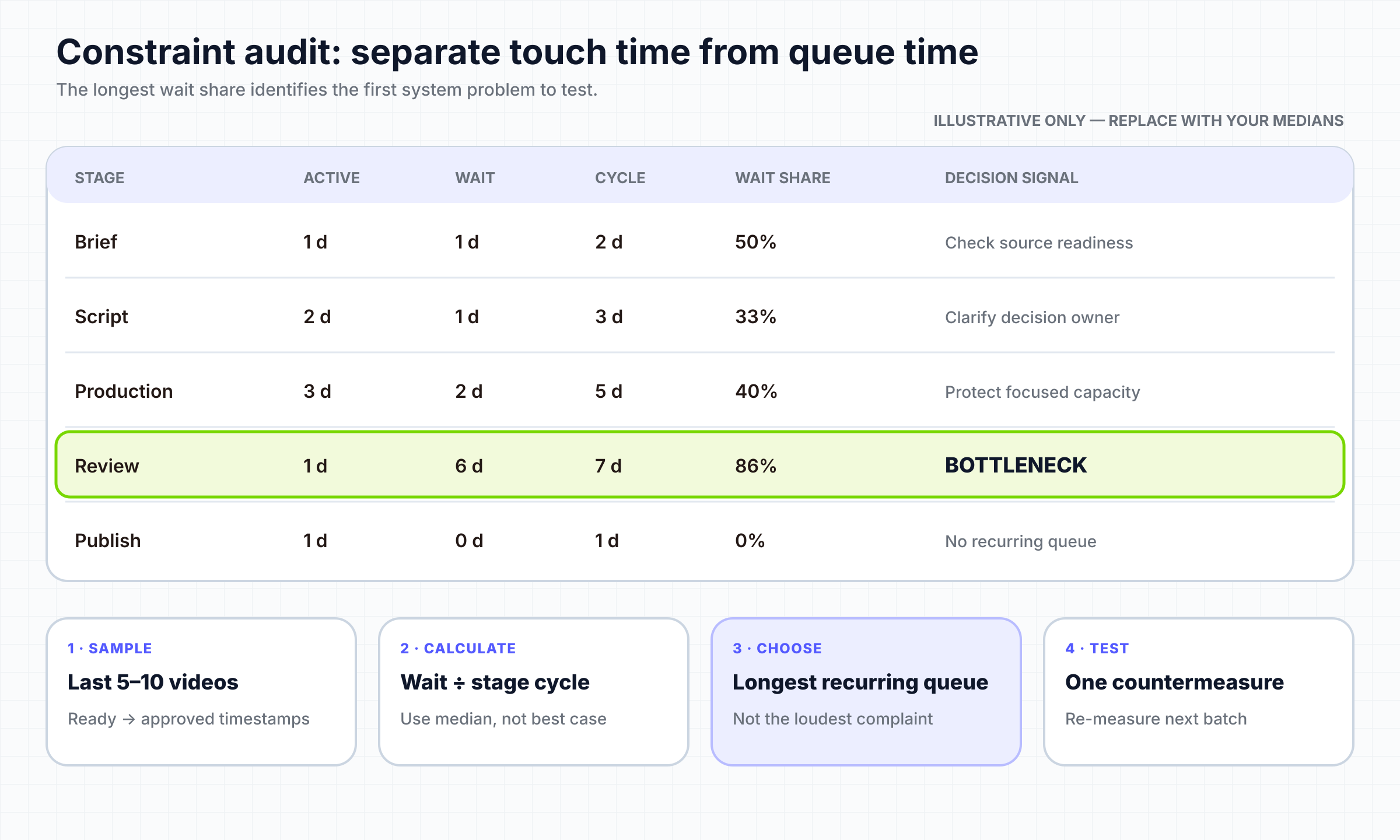

Audita los últimos cinco a diez vídeos terminados. En cada etapa, registra cuatro cosas:
- Tiempo de trabajo activo.
- Tiempo de espera antes de que alguien pudiera continuar.
- Retrabajo causado por una decisión anterior.
- La persona responsable de hacer avanzar el elemento.

Supongamos que la edición tarda seis horas, pero cada vídeo espera cuatro días por un guion aprobado y otros tres por comentarios consolidados. Añadir capacidad de edición acorta seis horas y deja intactos siete días. Incluso puede crear más trabajo en curso porque más montajes llegan antes a la misma cola de aprobación.
Usa esta regla de decisión: mejora primero la etapa con la cola recurrente más larga o la espera evitable más prolongada. No optimices todas las etapas a la vez; necesitas que el efecto de cada cambio siga siendo visible. Si las entradas están incompletas, corrige la definición de preparado. Si los comentarios entran en conflicto, asigna una persona aprobadora responsable y un único destino para el feedback. Si la producción es la cola, reduce la variación, reutiliza elementos aprobados o añade capacidad cualificada. Si todo espera a la misma persona sénior, separa las decisiones bloqueadas de las delegadas.
Para traspasos específicos por función, un flujo de trabajo para diseñadores de motion graphics puede profundizar en la vía artesanal. Aquí el punto importante es el diagnóstico: las herramientas, las personas y las plantillas solo ayudan cuando eliminan la restricción actual.
03
Convierte la demanda de contenido en un plan de capacidad

La mayoría de los equipos planifica el calendario por temas y fechas y descubre los problemas de capacidad cuando el trabajo ya ha empezado. Un sistema escalable convierte la demanda en unidades de producción comparables antes de comprometer el calendario.
Empieza con una tabla de demanda mensual. Para cada formato recurrente, registra:
- Número de entregas base.
- Número de variantes por entrega base.
- Esfuerzo relativo de una variante frente a una entrega base.
- Margen de retrabajo esperado según el historial reciente.
- Capacidad especializada o de aprobación necesaria.

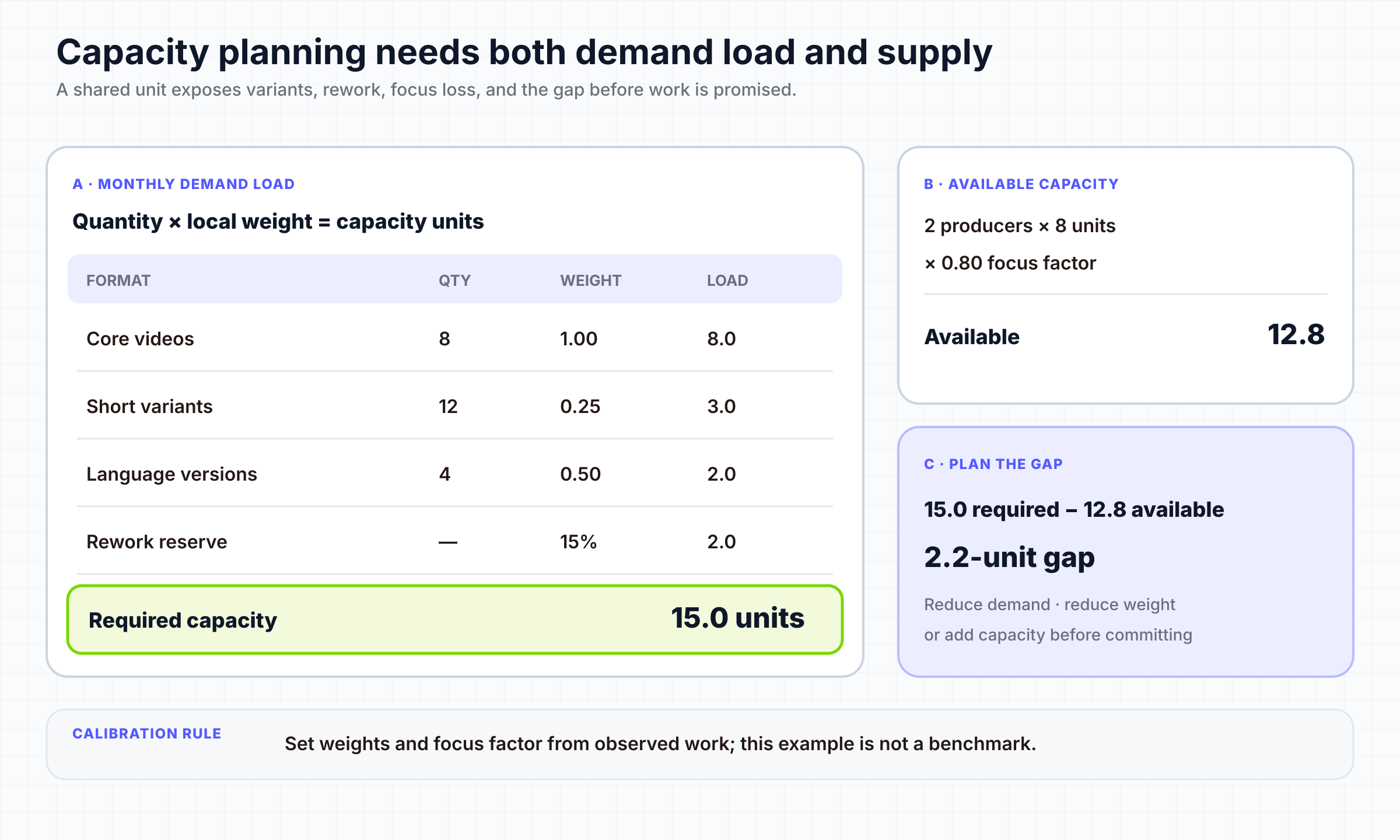

Una ecuación ilustrativa es capacidad necesaria = entregas base + variantes ponderadas + margen de retrabajo. Si el mes requiere ocho vídeos base, cada uno con dos variantes que consumen aproximadamente el 25 % del esfuerzo base, y el retrabajo reciente añade un 15 %, la carga de planificación no son 24 vídeos iguales. Es 8 + (16 × 0,25) + 15 % = 13,8 unidades equivalentes a un vídeo base.

Las cifras son ilustrativas; tus ponderaciones deben proceder del trabajo observado. El valor no está en la precisión matemática, sino en obligar al equipo a exponer sus supuestos antes de que el calendario se convierta en una promesa. Después, clasifica los formatos por recurrencia y variabilidad.

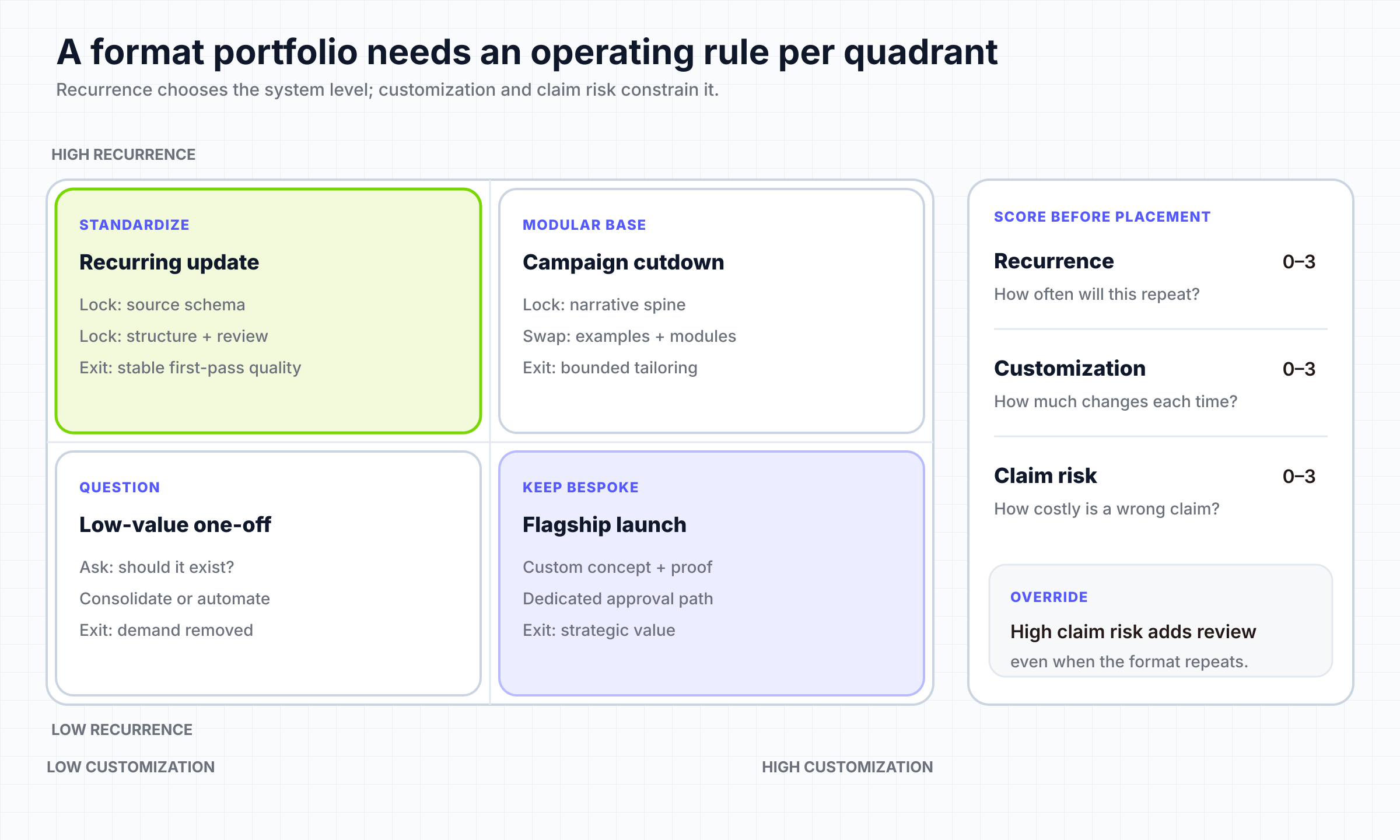

Un formato pertenece a la cartera repetible cuando se repiten su audiencia, materiales de origen, estructura, ruta de revisión y criterios de aceptación. «Actualización de producto de 60 segundos para usuarios actuales» es un formato. «Haz que este lanzamiento sea emocionante» no lo es. La definición del formato debe responder:
- ¿Quién es la audiencia?
- ¿Qué material fuente debe existir?
- ¿Qué bloques narrativos suelen aparecer?
- ¿Qué salidas y relaciones de aspecto se necesitan?
- ¿Qué decisiones están bloqueadas, son flexibles o son excepcionales?
- ¿Quién aprueba la fuente de verdad, la marca y la entrega final?
Regla de WIP: la Guía Kanban oficial define el trabajo en curso como los elementos situados entre los puntos de inicio y fin del flujo y hace del control de WIP una parte de su definición. Aplicado aquí, si el equipo puede gestionar activamente seis unidades equivalentes a un vídeo base, iniciar catorce no crea capacidad: oculta trabajo bloqueado. Limita los inicios, termina los elementos preparados de mayor valor y haz visible la cola.
04
Crea un contrato de producción que tu equipo pueda repetir

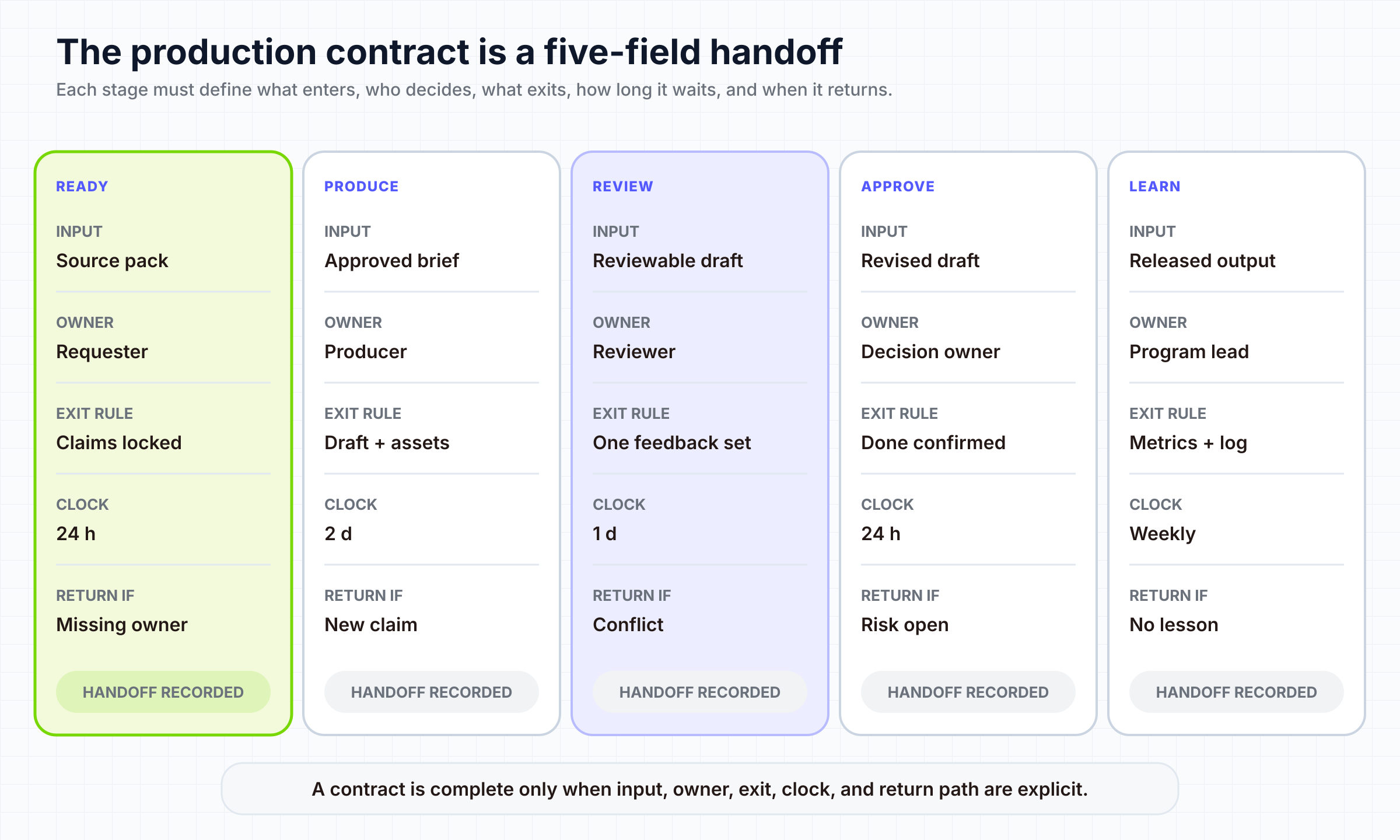

Una plantilla controla la apariencia. Un contrato de producción controla todo el traspaso. Es el acuerdo compacto que establece qué debe ser cierto antes de empezar, quién posee cada transición, dónde vive el feedback vinculante y qué significa «terminado». Para cada formato recurrente, redacta una página con:

- Propósito y audiencia: la tarea de la audiencia y la acción o comprensión que el vídeo debe apoyar.
- Fuente de verdad: el documento, nota de versión, página de producto, guion o carpeta de recursos aprobados que resuelve disputas factuales.
- Definición de Preparado: copy, afirmaciones, capturas, recursos de marca, responsables, fecha límite, lista de salidas y restricciones de revisión conocidas.
- Estructura: los bloques narrativos repetibles, no un guion palabra por palabra.
- Reglas bloqueadas: hechos no negociables, lenguaje legal, tratamiento del logotipo, requisitos de accesibilidad y límites de marca.
- Zonas flexibles: ejemplos, ritmo, transiciones, énfasis visual y otras decisiones que puede tomar la persona responsable de producción.
- Responsable del traspaso: una persona responsable en cada etapa.
- Destino del feedback: un único lugar donde se consolidan los comentarios vinculantes.
- Definición de Terminado: contenido aprobado, formatos necesarios, subtítulos, nombres de archivo, ubicación de almacenamiento y traspaso a distribución.
El contrato debe ser lo bastante breve para usarse durante el trabajo real. Si se convierte en un archivo de políticas, la gente lo evitará. Enlaza a estándares detallados en lugar de copiarlos en cada formato. Ejecuta una comprobación de preparación antes de que el elemento entre en producción. Si falta la fuente de verdad, la audiencia no está definida o las personas aprobadoras no han acordado sus responsabilidades, el elemento permanece en la cola de entrada. Puede parecer más lento el primer día, pero impide que una ambigüedad costosa llegue a una fase posterior. En los sistemas visuales, la arquitectura reutilizable de escenas puede vivir en un sistema de diseño de motion graphics independiente; el contrato debe referenciar esos recursos y reglas sin duplicarlos.
05
Protege la calidad sin volver a revisar cada decisión

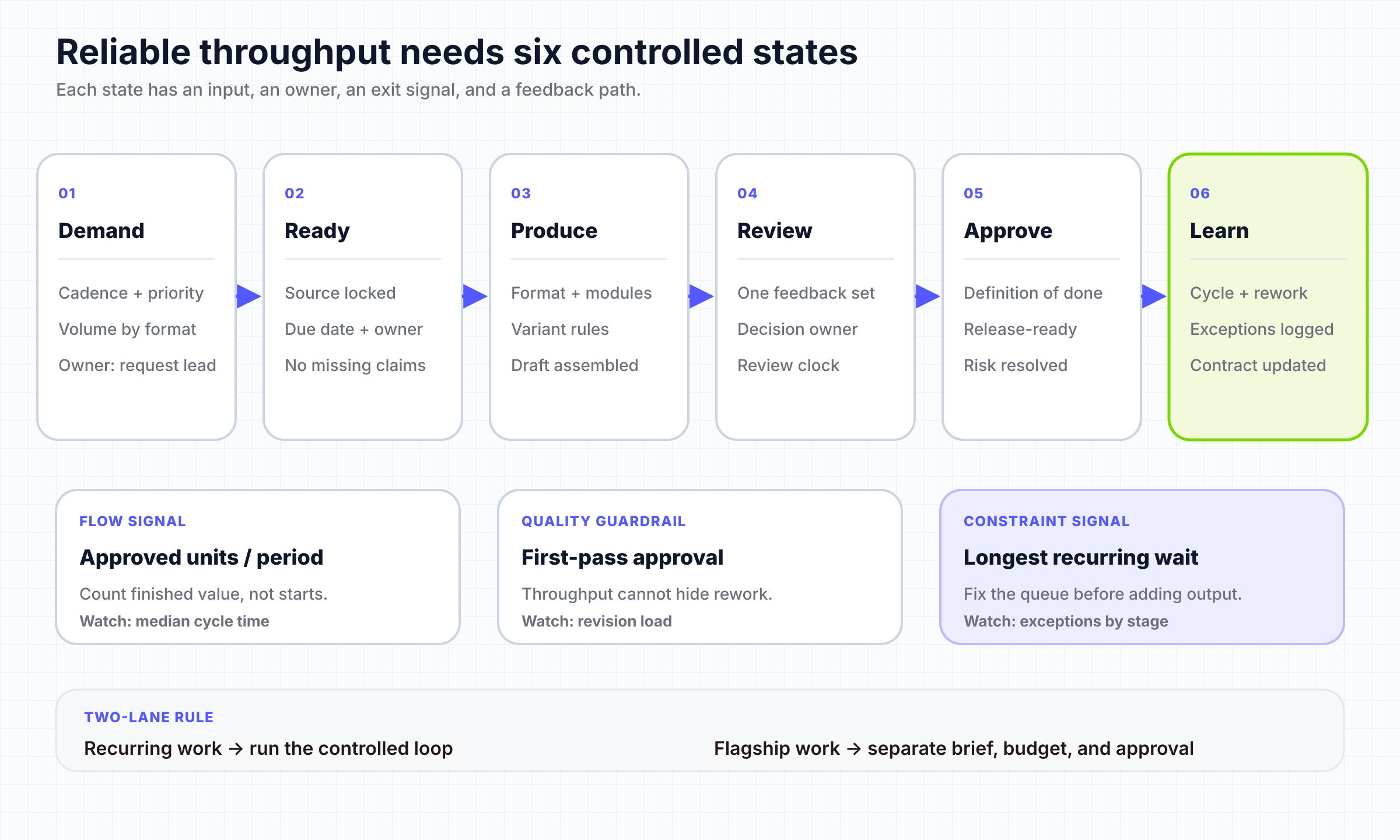

La escala falla cuando todos los vídeos necesitan que las mismas personas sénior reconsideren cada detalle. También falla cuando la estandarización elimina el criterio necesario. La solución no es «más revisión» ni «menos revisión», sino asignar la revisión según tres zonas:

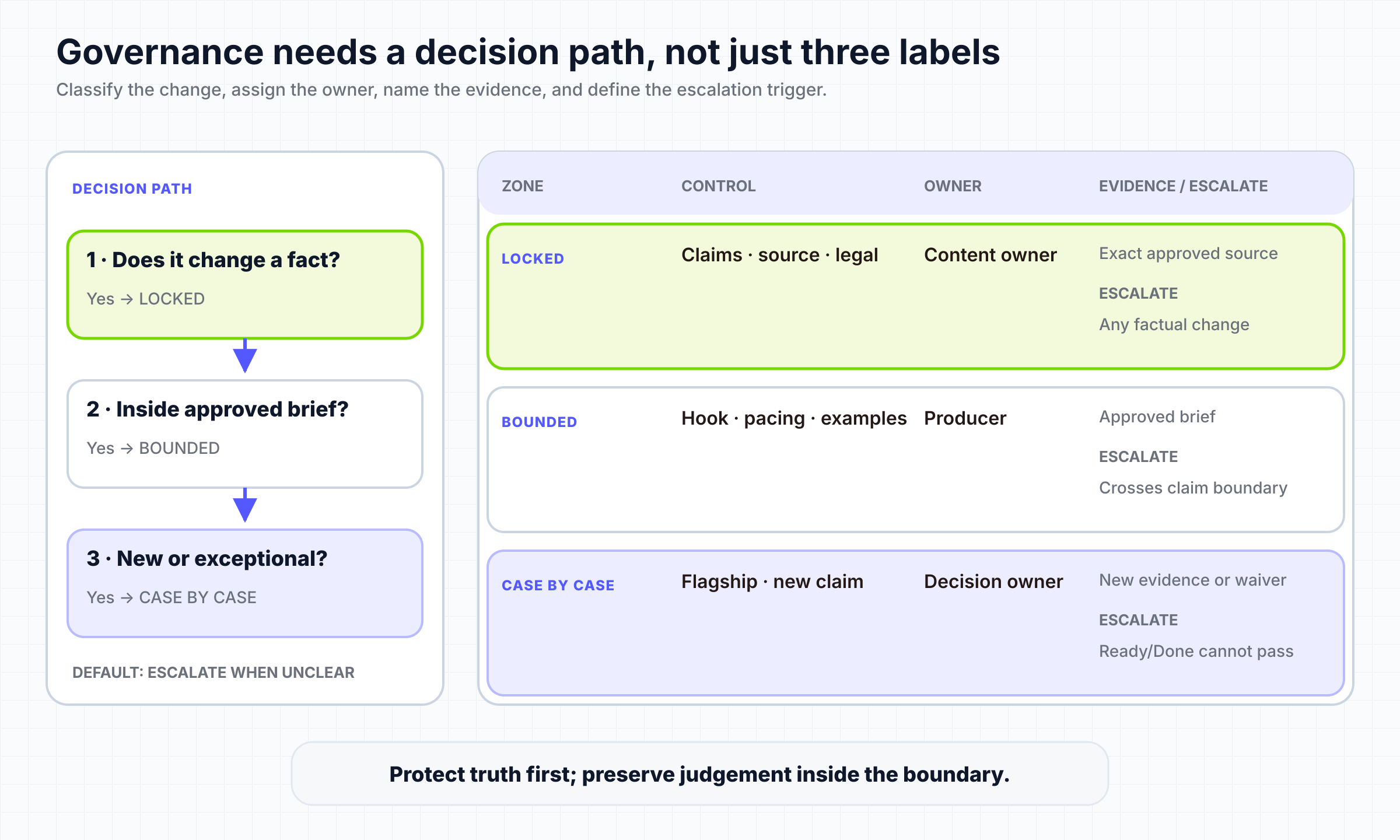

- Bloqueado: afirmaciones factuales, requisitos legales, identificadores de marca, terminología aprobada, reglas de accesibilidad y especificaciones de entrega obligatorias. Deben tener comprobaciones explícitas.
- Flexible: composición, ritmo, ejemplos de apoyo, transiciones y otras elecciones que una persona cualificada puede tomar dentro del formato.
- Caso por caso: lanzamientos sensibles, afirmaciones desconocidas, mensajes ejecutivos, tratamientos visuales nuevos o excepciones que realmente necesitan criterio sénior.
Revisa la fuente de verdad y la estructura antes del acabado. Un montaje bellamente animado no puede reparar de forma barata una afirmación no aprobada. Usa pasadas de revisión con propósitos distintos: primero verdad y alcance, después estructura, luego acabado visual y por último controles de entrega. Consolida el feedback mediante una persona responsable para que producción reciba una dirección conciliada y no instrucciones enfrentadas.

Registra por qué se producen las revisiones. «Necesita cambios» no es un diagnóstico. Usa motivos como entrada ausente, cambio de fuente, fallo de regla de formato, error de ejecución, cambio de preferencia o incorporación tardía de una parte interesada. Si se repite el mismo motivo, actualiza el contrato de producción o el diseño de aprobación en lugar de tratar cada revisión como un caso único.
06
Agrupa, reutiliza, readapta y automatiza de forma selectiva
La automatización debe seguir a la estabilidad. Si los materiales de origen, el formato, la responsabilidad y las reglas de aceptación cambian en cada ejecución, la automatización solo mueve la ambigüedad más rápido. Empieza por el formato recurrente que ya tenga el contrato más claro. La reutilización funciona en varios niveles:
- Reutiliza material fuente aprobado en lugar de volver a solicitar los mismos datos.
- Reutiliza bloques narrativos, patrones de escena, recursos de marca y ajustes de entrega.
- Agrupa tareas que comparten configuración, como revisión de voz, control de subtítulos o formateo de salidas.
- Crea variantes acotadas solo cuando la diferencia de audiencia o canal sea explícita.
- Automatiza transferencias, nombres, renderizado o creación de borradores cuando sus reglas sean estables.
Una herramienta puede respaldar una parte del sistema sin demostrar que toda la operación escala. Por ejemplo, las páginas públicas de TapVid describen la creación basada en fuentes a partir de prompts, PDF, enlaces, documentos, guiones y materiales de producto aprobados. Su flujo de vídeo de demostración de producto es relevante para un formato recurrente de actualización cuando esos materiales ya están aprobados. Eso no establece un resultado universal de rendimiento, calidad o coste, y el borrador generado sigue necesitando verificación humana. Realizamos una prueba acotada de TapVid para examinar ese límite: el briefing especificaba una demostración de actualización de 45 a 60 segundos, afirmaciones aprobadas, escenas obligatorias y exclusiones explícitas.

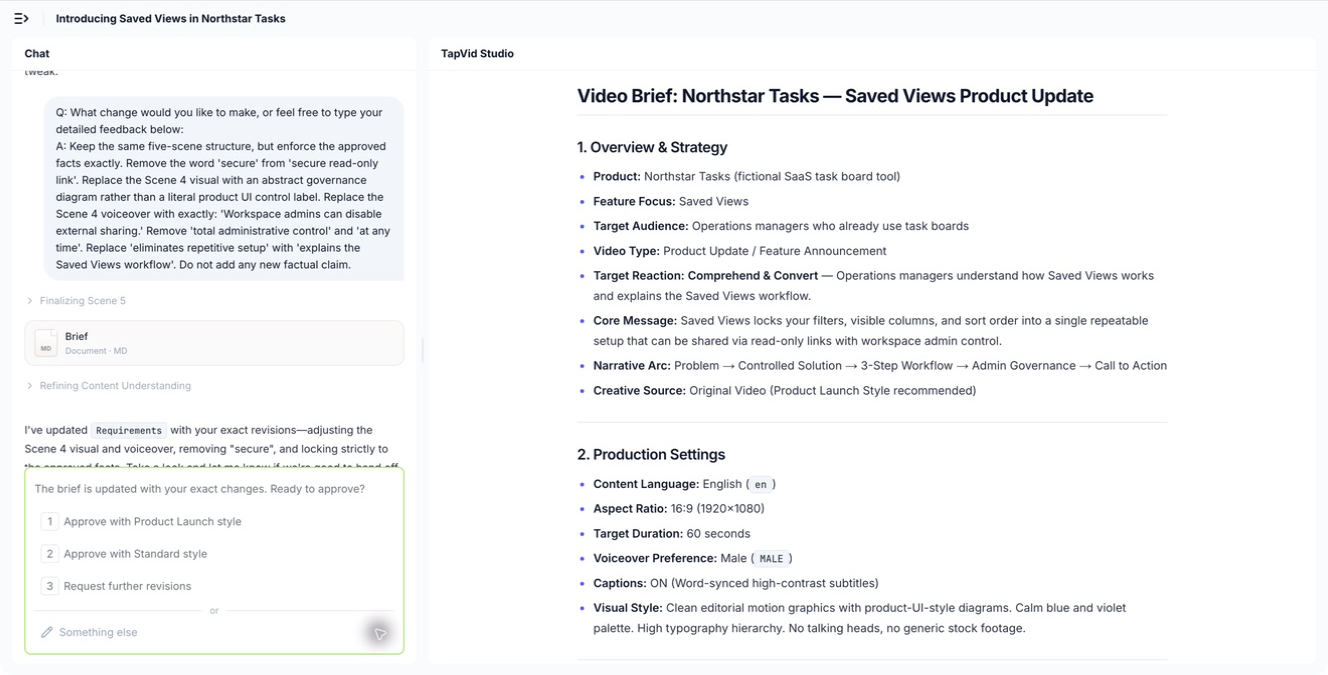

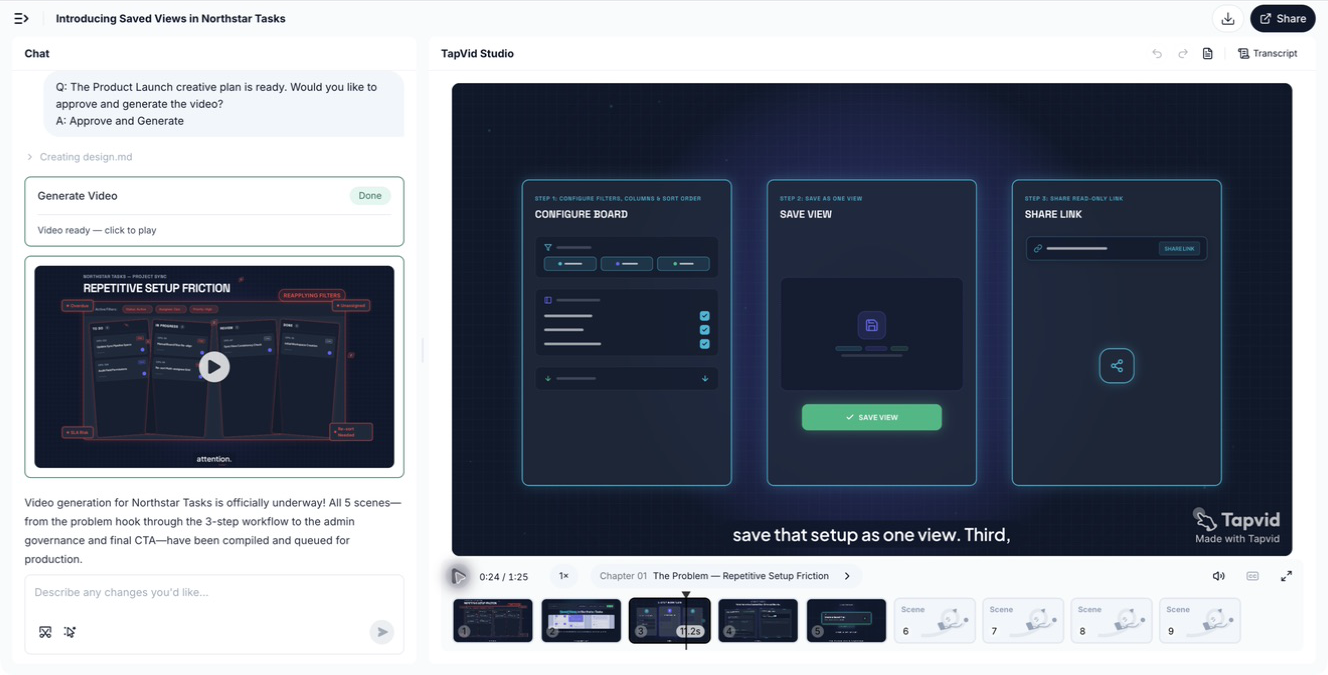

Tras la generación, el espacio de trabajo aportó un segundo punto de prueba: la conversación de Agent permaneció visible junto al estado de Studio, de modo que el lector puede relacionar el historial de instrucciones con el proyecto generado en vez de ver una salida aislada.

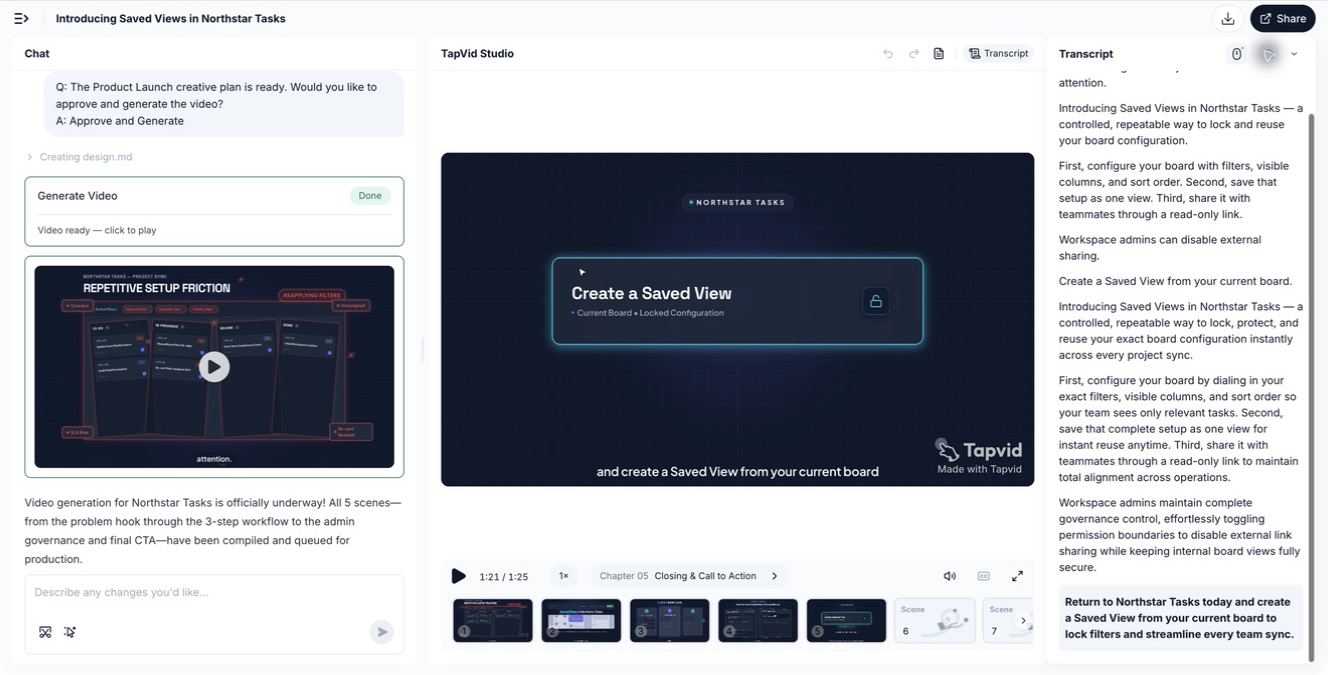

La misma regla de evidencia se aplica al inspeccionar el propio vídeo. La captura siguiente conserva de forma intencionada la conversación de Agent a la izquierda y el contexto de Studio/vídeo a la derecha. Un fotograma limpio solo con la salida puede verse mejor, pero no demuestra cómo se relaciona el resultado con la petición.

La prueba también demuestra por qué la verificación de la salida pertenece al sistema operativo. El vídeo generado duró 1 minuto y 25 segundos, por encima de los 45 a 60 segundos solicitados. La secuencia inicial era utilizable, pero cerca del segundo 34 la narración introdujo afirmaciones sin respaldo como alineación total, seguridad completa y simplificación de todas las sincronizaciones de equipo. Esas frases quedaban fuera del conjunto aprobado.

Esta prueba no clasifica el producto ni predice otra ejecución. Demuestra una regla operativa general: la automatización solo está completa cuando la salida se comprueba frente al contrato de producción. La métrica de éxito relevante no es «se renderizó un vídeo», sino «una entrega aprobada satisfizo el briefing acotado».
07
Mide si el sistema está escalando de verdad

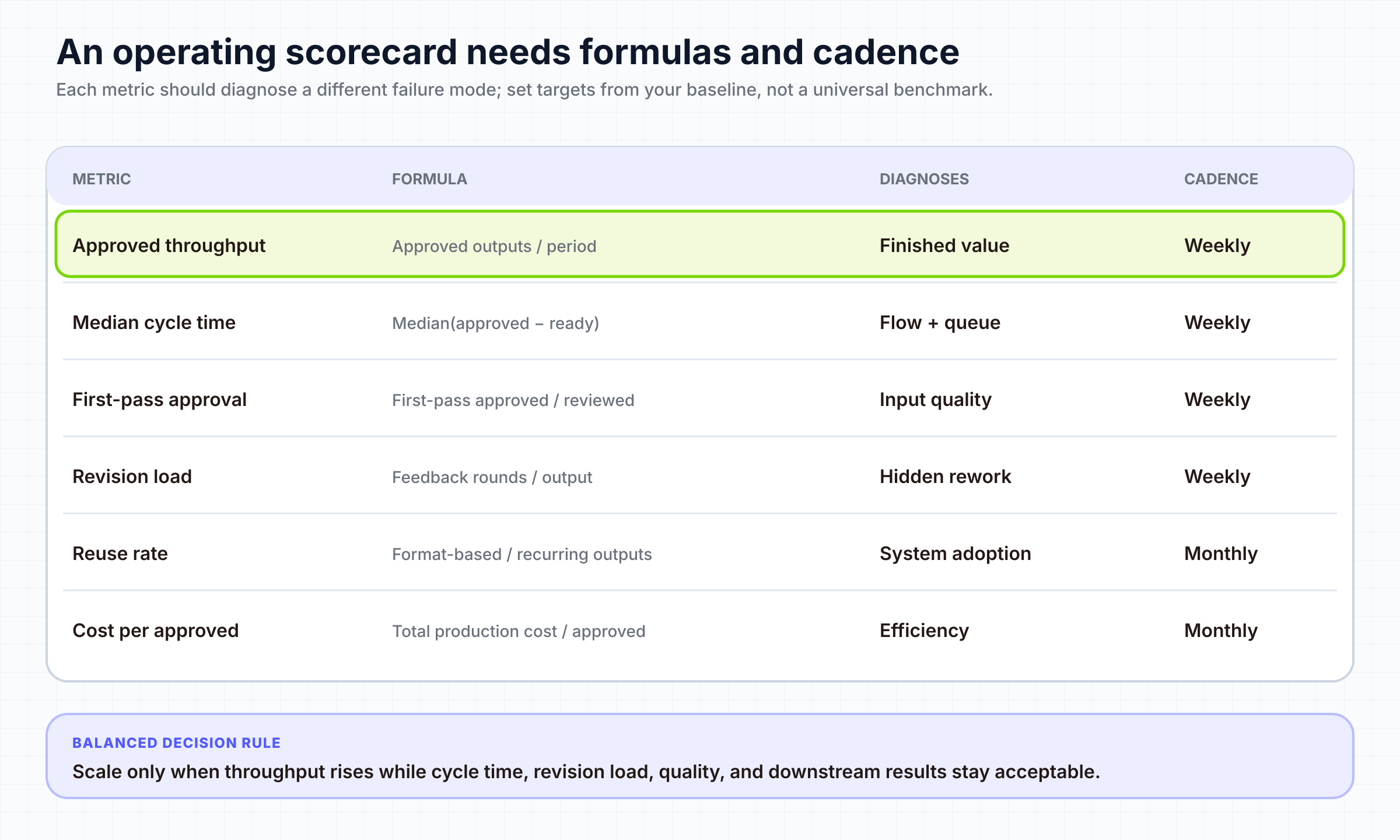

Ninguna métrica distingue por sí sola una escala saludable de un caos más rápido. Usa un cuadro de mando pequeño en el que cada métrica responda a una pregunta operativa diferente.
- Rendimiento aprobado: ¿cuántas entregas superaron la definición acordada de terminado?
- Tiempo de ciclo: ¿cuánto tardó un elemento preparado desde el inicio de producción hasta la aprobación?
- Tiempo de cola: ¿dónde esperó un elemento y durante cuánto tiempo?
- Tasa de aprobación a la primera: ¿con qué frecuencia superó la primera revisión sin un ciclo de retrabajo estructural o factual?
- Carga de revisiones: ¿cuánto trabajo se produjo después de la primera revisión y por qué?
- Tasa de reutilización: ¿qué elementos aprobados se reutilizaron realmente en proyectos aptos?
- Coste por entrega aprobada: ¿cuánto costó una salida terminada y utilizable, no solo una salida renderizada?
- Resultado posterior: ¿apoyó el formato el canal o la tarea de negocio previstos?
Lee las métricas en conjunto. Que suba el rendimiento mientras se desploma la aprobación a la primera puede indicar entradas incompletas o reglas de revisión débiles. Que baje el tiempo de ciclo mientras empeoran los resultados posteriores puede indicar que el equipo optimizó la definición equivocada de terminado. Una reutilización baja puede significar que los recursos son difíciles de encontrar, demasiado rígidos o poco fiables. Usa una comparación continua en lugar de un estándar universal y anota los cambios de demanda, alcance, personal y reglas de calidad.
08
Implanta el sistema en 30 días

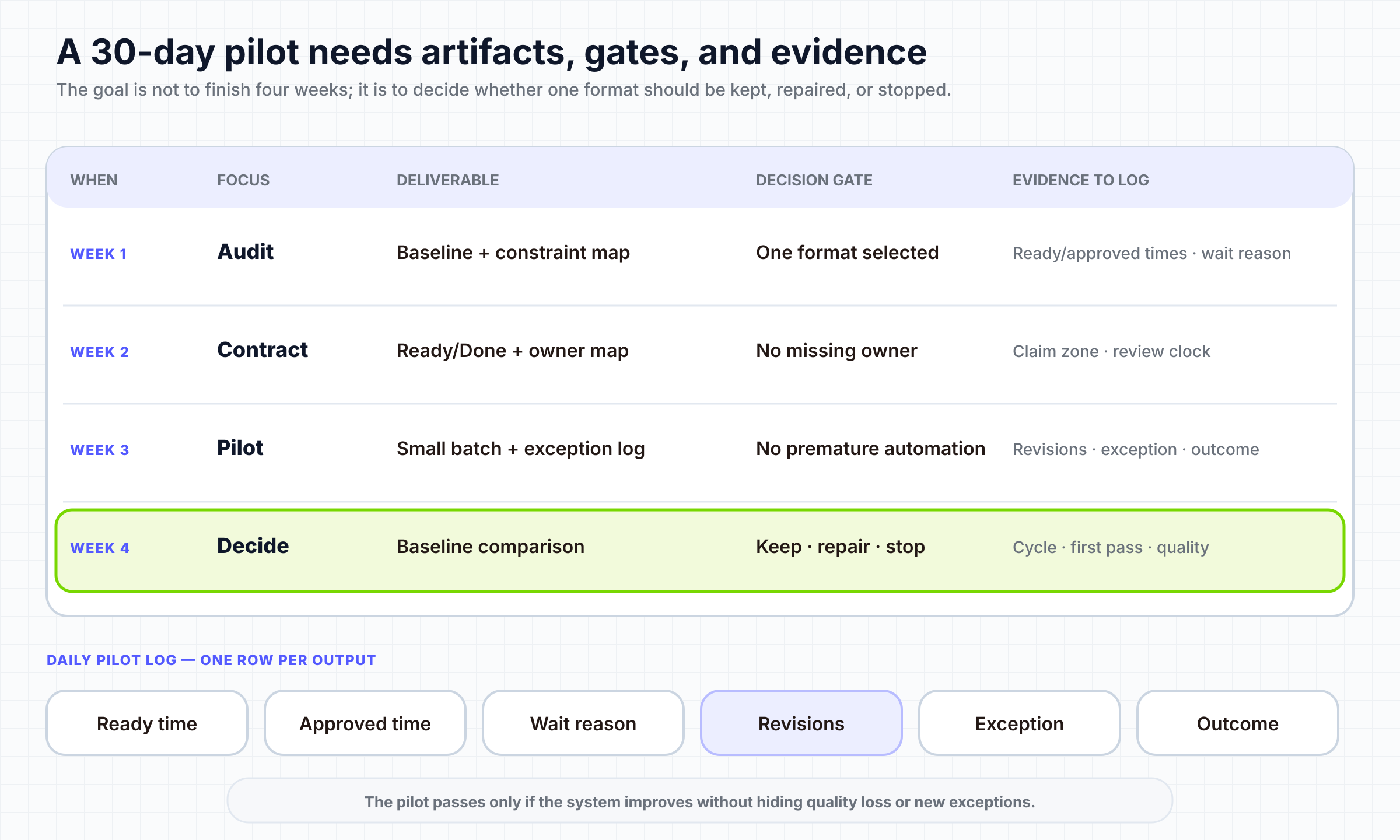

Treinta días bastan para implantar y evaluar un formato piloto. No bastan para transformar todos los tipos de vídeo ni garantizan una mayor producción. Mantén el piloto acotado para poder ver qué cambio operativo produjo el resultado.
- Semana 1: observa el sistema actual. Elige un formato recurrente y mapea los últimos cinco a diez ejemplos. Registra tiempo activo, espera, motivos de revisión, responsables, lagunas de fuentes y retrasos de aprobación. Elige la restricción determinante que abordarás primero.
- Semana 2: redacta el contrato. Define audiencia, fuente de verdad, criterios de Preparado y Terminado, estructura del formato, zonas bloqueadas y flexibles, responsables, destino del feedback, requisitos de salida y definiciones de métricas. Confirma que el formato es lo bastante recurrente como para justificar su estandarización.
- Semana 3: ejecuta un piloto acotado. Produce un lote pequeño o un ciclo normal con el nuevo contrato. Limita el trabajo en curso. Mantén un registro de excepciones en vez de cambiar las reglas de forma invisible durante la producción. Si usas creación asistida por IA, verifica el resultado frente a las fuentes y afirmaciones aprobadas.
- Semana 4: revisa y decide. Compara el piloto con la línea base reciente. Examina el tiempo de cola, la aprobación a la primera, los motivos de revisión, la reutilización y el coste por entrega aprobada. Conserva las reglas que eliminaron decisiones repetidas. Revisa las que generaron trabajo evitable. Automatiza solo los pasos que siguieron siendo explícitos y estables.
Si tu equipo diseña específicamente una cadencia semanal de publicación asistida por IA, el manual para equipos creadores de vídeo con IA cubre ese ritmo más concreto. El plan de 30 días de este artículo sirve para el sistema operativo que rodea a cualquier formato recurrente.
Al final del mes, elige una de tres decisiones: ampliar el contrato al siguiente formato similar, ejecutar un segundo piloto cambiando una regla o dejar de estandarizar porque el trabajo es realmente demasiado variable. «Parar» puede ser un buen resultado si evita que un formato a medida distorsione el sistema recurrente.
09
Diagnostica el fallo desde el síntoma, no desde la herramienta

Cuando un sistema de producción de vídeo escalable rinde por debajo de lo esperado, empieza por el síntoma visible e inspecciona la causa operativa más probable.
| Síntoma | Inspeccionar primero | Siguiente acción probable |
|---|---|---|
| Muchos proyectos iniciados, pocos aprobados | Trabajo en curso y colas de aprobación | Limitar inicios; terminar trabajo preparado; aclarar quién aprueba |
| Los editores están ocupados, pero el ciclo es largo | Preparación de entradas y espera de feedback | Reforzar los criterios de Preparado y consolidar el feedback |
| La aprobación a la primera está bajando | Fuente de verdad, reglas del formato y funciones de revisión | Separar revisiones factuales, estructurales y de acabado |
| Cada vídeo se convierte en una excepción | Cartera de formatos y límites de alcance | Reducir el formato recurrente o mover el trabajo a la vía emblemática |
| La tasa de reutilización es baja | Localización, rigidez y confianza en los recursos aprobados | Mejorar responsabilidad y modularidad antes de crear más recursos |
| La automatización genera más correcciones | Estabilidad de las entradas y reglas de aceptación | Pausar la automatización y reparar el contrato de producción |
| Aumenta la producción, pero empeoran los resultados | Definición de Terminado y métrica posterior | Volver a conectar las decisiones de formato con la audiencia y la tarea del canal |
| Una sola persona líder revisa todo | Zonas bloqueadas, flexibles y caso por caso | Delegar decisiones flexibles y reservar la escalada para excepciones reales |
La tabla es un punto de partida para el diagnóstico, no un sustituto de la observación. Un síntoma puede tener más de una causa. Cambia una restricción cada vez, conserva la línea base e inspecciona el siguiente ciclo completo antes de declarar que la corrección ha funcionado.
10
Preguntas frecuentes
¿Qué es la producción de vídeo escalable?
Es un sistema operativo que aumenta el rendimiento de vídeos aprobados sin un crecimiento proporcional de la coordinación, el retrabajo, el riesgo de calidad o el coste. Hace explícitos la demanda recurrente, los formatos, las entradas, los responsables, las reglas de aprobación, los recursos reutilizables y el feedback.
¿Deberían usar una plantilla todos los vídeos?
No. Los formatos recurrentes y acotados se benefician de estructuras repetibles y recursos reutilizables. El trabajo emblemático, experimental o especialmente sensible puede seguir siendo a medida. La cartera debe hacer visible esa excepción en lugar de fingir que todos los proyectos tienen la misma forma operativa.
¿Cuándo debe un equipo añadir otro editor o una agencia?
Después de confirmar que la capacidad de producción es la restricción determinante. Si el trabajo espera principalmente entradas aprobadas, feedback conciliado o una persona revisora sénior, añadir capacidad de producción no eliminará la cola.
¿Qué debe estandarizarse primero?
Empieza por un formato recurrente con demanda clara y material fuente relativamente estable. Estandariza sus criterios de Preparado, estructura, reglas bloqueadas, responsabilidades, ruta de revisión, salidas y definición de terminado antes de añadir automatización.
¿Dónde encaja la IA en un flujo de vídeo escalable?
La IA puede ayudar en pasos acotados como la creación de borradores, la transformación o la producción de variantes cuando el material fuente y las reglas de aceptación son explícitos. La salida generada debe verificarse frente al contrato de producción. Un render correcto no equivale automáticamente a una entrega aprobada.
¿Qué métricas importan más?
Empieza por el rendimiento aprobado, el tiempo de ciclo, el tiempo de cola, la aprobación a la primera y los motivos de revisión. Añade reutilización, coste por entrega aprobada y resultados posteriores cuando esas definiciones puedan medirse de forma coherente. Evita juzgar la escala solo por el número bruto de exportaciones.
11
Crea un ciclo fiable antes de ampliarlo
El camino práctico hacia una producción de vídeo escalable es deliberadamente estrecho: elige un formato recurrente, observa la cola real, convierte la demanda en capacidad, redacta el contrato de producción, aclara las decisiones de calidad, ejecuta un piloto acotado y mide la producción aprobada.
Solo entonces decide si la siguiente restricción necesita una persona, un socio, un sistema reutilizable o automatización. Si el piloto es una demostración recurrente de actualización de producto, puedes examinar el flujo de demostración de producto basado en fuentes de TapVid como posible método de producción, manteniendo la aprobación de fuentes, la verificación de afirmaciones y la aceptación final dentro de tu propio ciclo operativo.
Escala primero el ciclo. El número de exportaciones vendrá después.
