影片製作工作流是一支影片案子的有序關卡圖。先鎖定 brief / 簡報和來源素材包。把已核准的腳本寫成分鏡/場景表。只按這些來源允許的路徑製作,要麼拍攝,要麼走素材驅動 / asset-led 草稿。由一名具名核准人按封閉的修改預算審核。交付一份你能辯護的檔案,然後把這支案子歸檔。成片本身不能證明這套順序真的跑過。
影片製作工作流回答的是一個很窄的問題:這一支案子,怎樣從一份談妥的 brief / 簡報,走到一份別人能直接發佈的檔案,中間發生過什麼不用靠猜?真正有用的對象不是一套軟體堆疊。它是一串階段,每一段都有負責人、交付物、通過條件,以及一個可以停下來的位置。VID 的 2026 團隊工作流指南對常見失敗說得很直白。團隊搭好看板,卻略過它,繼續在聊天裡傳腳本。Storyflow 的從頭到尾系統從另一面講同一件事:製作更容易死在交接,而不是死在某一個階段內部。本頁保留這個診斷,然後做另一件事。它告訴你怎樣跑完一支影片,包括那些永遠走不到拍攝日的案子。這不是一份填空範本,不是商業提案,不是帶日期的製作計畫,也不是一套活動自動化作業系統。那些頁面在 TapVid 上已經存在。當你的工作是填一份紀錄、拿到一句同意、排日期,或跑一場多通路活動時,去用它們。當你需要的是階段圖本身時,留在這裡。
01
工作流是一張關卡圖,不是旁邊那張表
影片製作工作流這幾個字,會被用到四種不同對象上。把它們混在一起,團隊就會一邊填清單,一邊發現真正的案子還沒有一份已核准的 brief / 簡報。
工作流說的是,下一階段開始之前必須成立什麼。範本是一份可重用的製作紀錄:來源、腳本、場景、修改狀態。提案是別人仍須接受的範圍。計畫是在那句同意之後,指定負責人、日期和相依條件。自動化是一場帶包裝、發佈權限和度量的活動循環。
Codepic 的 2026 精確匹配指南把工作流定義成負責人、交付物和核准關卡的地圖,而不是一堆任務傾倒。本頁用的就是這個定義。
- 十個方框的示意圖仍然不是一次實跑。
- 如果後面的階段無法指回一份已核准的產出,這張圖就是裝飾。
- 讓旁邊的頁面各走各的路。

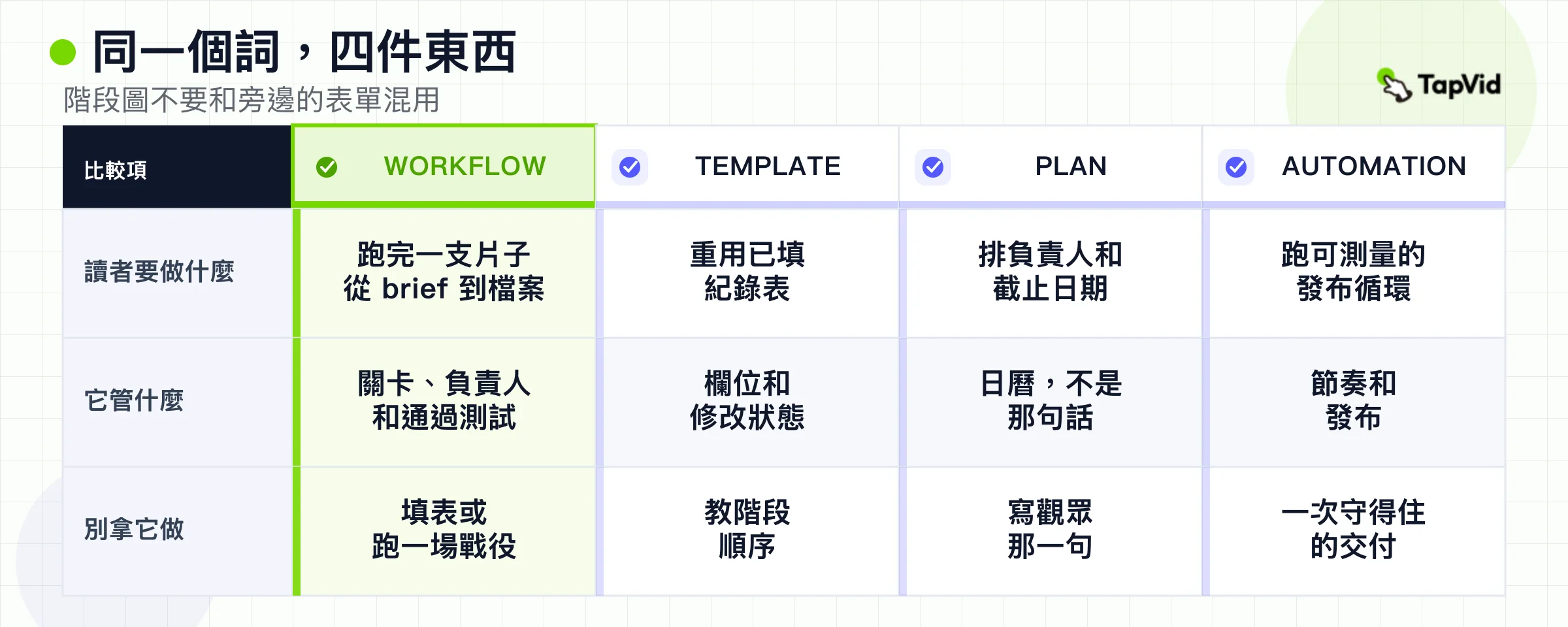

| 對象 | 讀者任務 | 不要拿它做 |
|---|---|---|
| 本工作流頁 | 把一支案子從 brief / 簡報跑到交付 | 填欄位、報價,或替甘特圖標日期 |
| 影片製作範本 | 填寫一份可重用的製作紀錄 | 學習階段順序 |
| 提案範本 | 讓利害關係人接受範圍 | 在拿到同意之後跑這支案子 |
| 計畫範本 | 指定負責人和日期 | 決定影片必須說什麼 |
| 影片行銷自動化 | 跑一場帶人工關卡的活動循環 | 單次交付 |
若你需要一張表,離開本頁。若你需要的是做事的順序,留下。
02
一支影片案子的六個階段
多數公開指南把製作收斂成三個階段:前期製作、製作、後期製作。Lemonlight 的 2026 Video Production 101 頁面是這套模型最清楚的百科。
三階段圖是對的,但當你必須知道腳本能不能往前走時,它又太粗略。本頁把一支案子拆成六個階段。拍攝是可選的。來源素材鎖定不是。

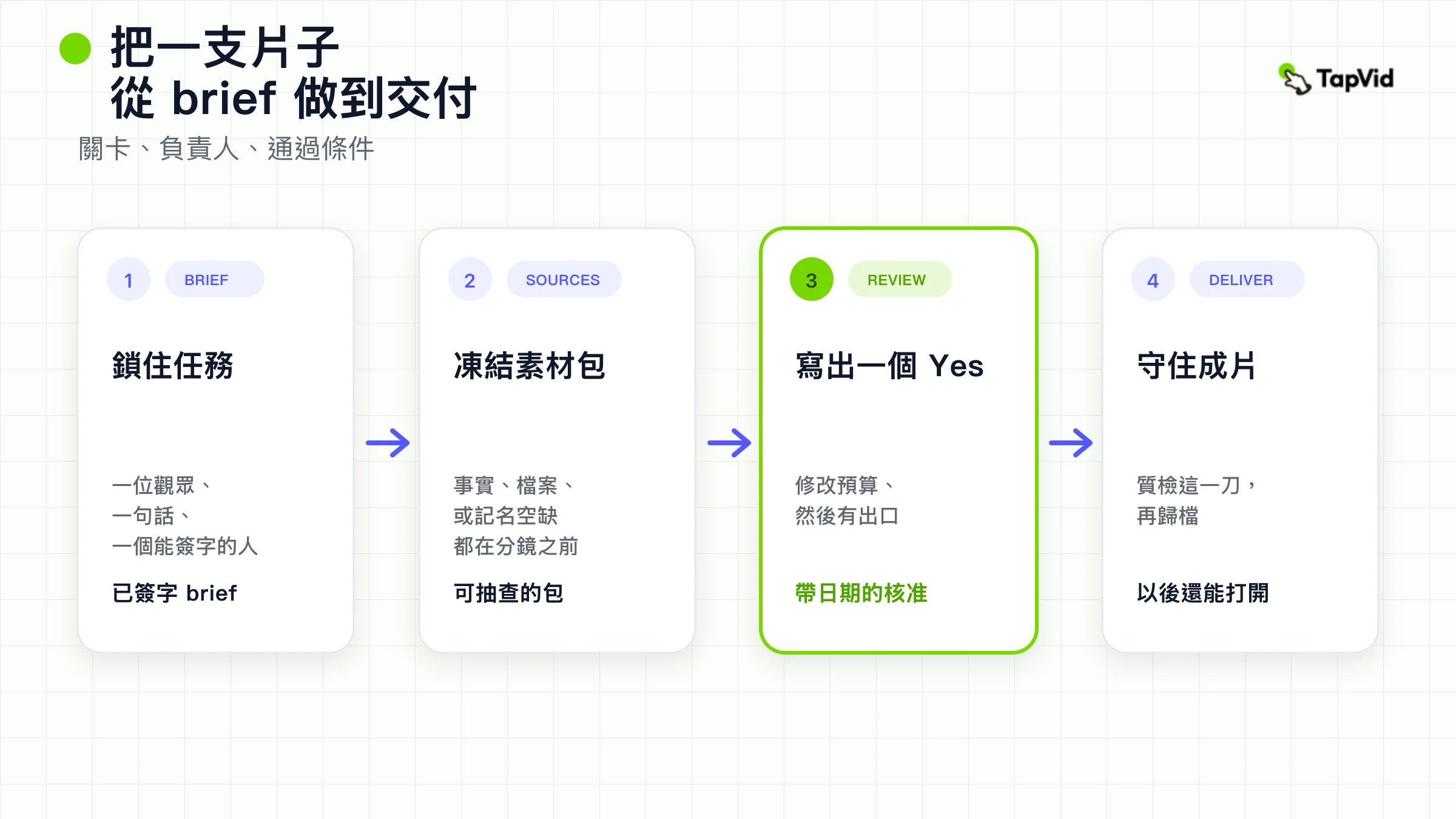

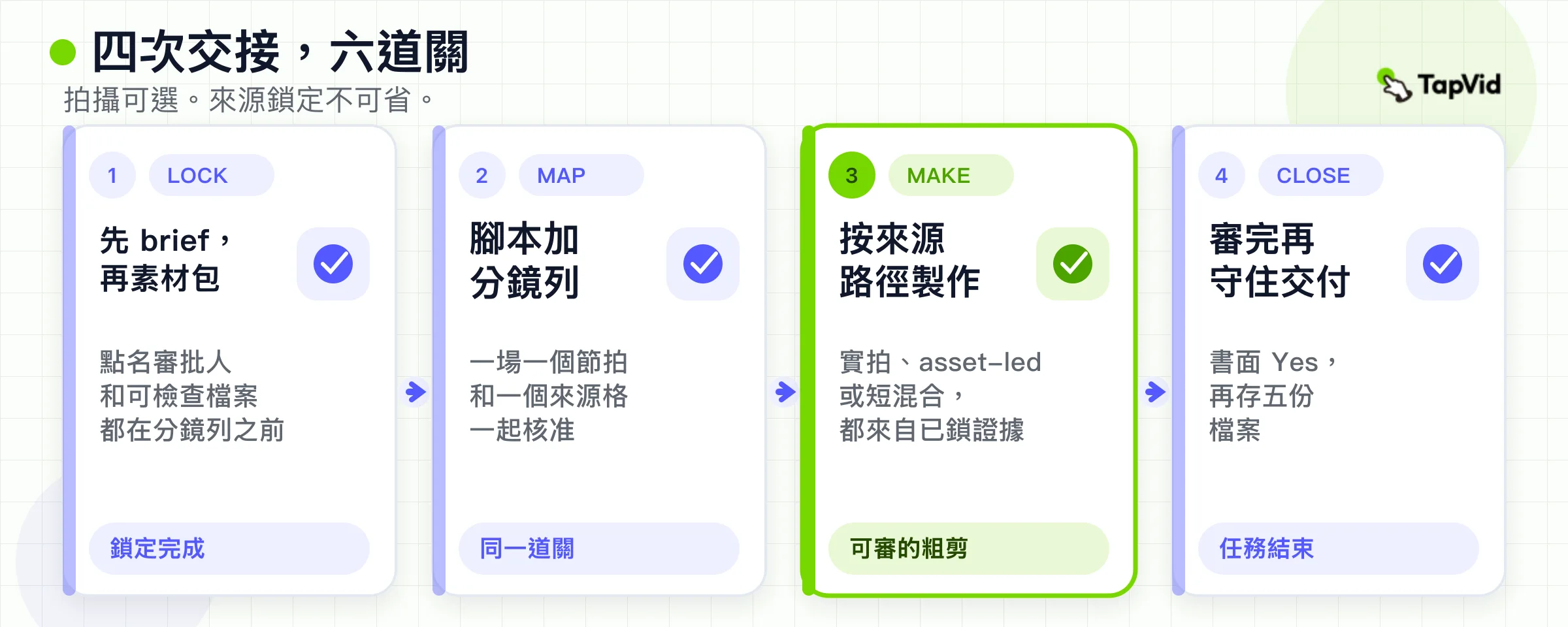

| 階段 | 負責人 | 交付物 | 通過條件 | 典型卡住點 |
|---|---|---|---|---|
| 1. Brief / 簡報鎖定 | 能說清這支案子的製片人或行銷負責人 | 一頁 brief / 簡報,寫明受眾、時長、通路和一句訊息 | 一名具名核准人在 brief / 簡報上簽字 | 製作從一則 Slack 對話開始 |
| 2. 來源素材鎖定 | 來源負責人 | 可檢查的包:已核准事實、檔案,以及缺失輸入清單 | 後面每一條宣稱都有來源,或被標成空白 | 剪輯為了收住一個場景去杜撰一個數字 |
| 3. 腳本與場景 | 創意負責人 | 腳本,外加一份把每個節拍指回來源的分鏡/場景表 | 腳本和表一起被核准 | 一份漂亮的分鏡,卻沒有來源列 |
| 4. 製作 | 拍攝製作或素材驅動 / asset-led 操作者 | 達到目標時長、可供審看的成片 | 畫面上只出現已鎖定的來源 | 表還沒被核准,拍攝就開始了,或生成就開始了 |
| 5. 審核 | 具名核准人,不是一個群組收件匣 | 決定:核准,或帶著預算退回某一個階段 | 這個循環有出口 | 五個人丟來意見,卻沒有負責人 |
| 6. 交付與歸檔 | 發佈負責人 | 通路檔案、一份 QC 紀錄,以及母帶加來源的歸檔 | 以後有人能重新打開這支案子 | 所謂「最終」檔案只活在一次聊天上傳裡 |
這六列就是整套工作流。本頁剩下的部分是怎樣跑每一列。一支拍出來的客戶故事仍然需要 brief / 簡報、來源素材包、分鏡/場景表、審核預算和歸檔。一次素材驅動 / asset-led 的產品更新也需要同一套關卡。製作階段是唯一方法分岔的地方。iconik 在 2025 年 12 月的說明是對的:留言拆散在電子郵件、Slack 和雲端硬碟裡,核准就會變成口耳相傳。
把留言集中到成片上。不要讓媒體資產平台取代腳本鎖定或來源素材鎖定。
用同一六列走一遍一支 60 秒的變更紀錄案子。下面的事實是規劃示例,不是產品測試。
- Brief / 簡報鎖定:觀眾是正在讀產品頁的既有客戶。任務是找到新的匯出預設。時長是 60 秒。通路是產品頁。訊息是「匯出預設現為 1080p。」核准人是產品經理。範圍外:銷售展示和招募成片。
- 來源素材鎖定:帶日期的變更紀錄條目、目前設定 UI、已核准的 1080p 用語,以及任何你沒有的效能宣稱都留空白。缺失輸入:如果點名競品,這句話要做法務審核。
- 腳本與場景:四列。點出變更。展示設定。說明限制。請對方做一步下一步。每一列帶宣稱的內容都指向來源素材包。
- 製作,素材驅動 / asset-led:用 UI 擷取和已核准文案組裝一份可供審看的草稿。不要為了填一段停頓去杜撰「匯出更快」這種宣稱。
- 審核:產品經理看一次。允許一條製作意見。要求加第二受眾,就是一份新的 brief / 簡報。
- 交付:16:9,60 秒,字幕只重複已核准用語,目的地在產品頁,歸檔 brief / 簡報、來源素材包、分鏡/場景表、決定和母帶。
一支拍出來的 90 秒客戶故事用同一六列,只是製作工作不同。
- Brief / 簡報鎖定仍然點出一個觀眾、一句訊息、一個時長和一名核准人。
- 來源素材鎖定再加上授權書、場地許可、鏡頭上的產品版本,以及可以加字幕的那句引言。
- 腳本與場景仍然需要一欄來源。「辦公室 B-roll」在它不承載宣稱、或已有許可之前,還不能算一列。
- 製作依分鏡/場景表記錄鏡頭。沒有列的額外補拍,以後不能塞進一個數字。
- 審核仍然是一名核准人和一份預算。確認過引言的客戶成功負責人是留言者,除非 brief / 簡報點名他是核准人。
- 交付仍然把授權書和母帶一起歸檔。丟了授權書,就是丟了重跑這條成片的權利。
03
在任何人去收來源之前,先鎖定 brief / 簡報
brief / 簡報是第一份產出,不是一場關於未來產出的談話。VID 的 brief 一節問了四個現在仍然管用的問題:給誰看,他們看完該做什麼,多長、什麼格式,以及它住在哪裡。把答案寫下來。不要把啟動會當成 brief / 簡報。
一支案子的 brief / 簡報可以只占一頁。

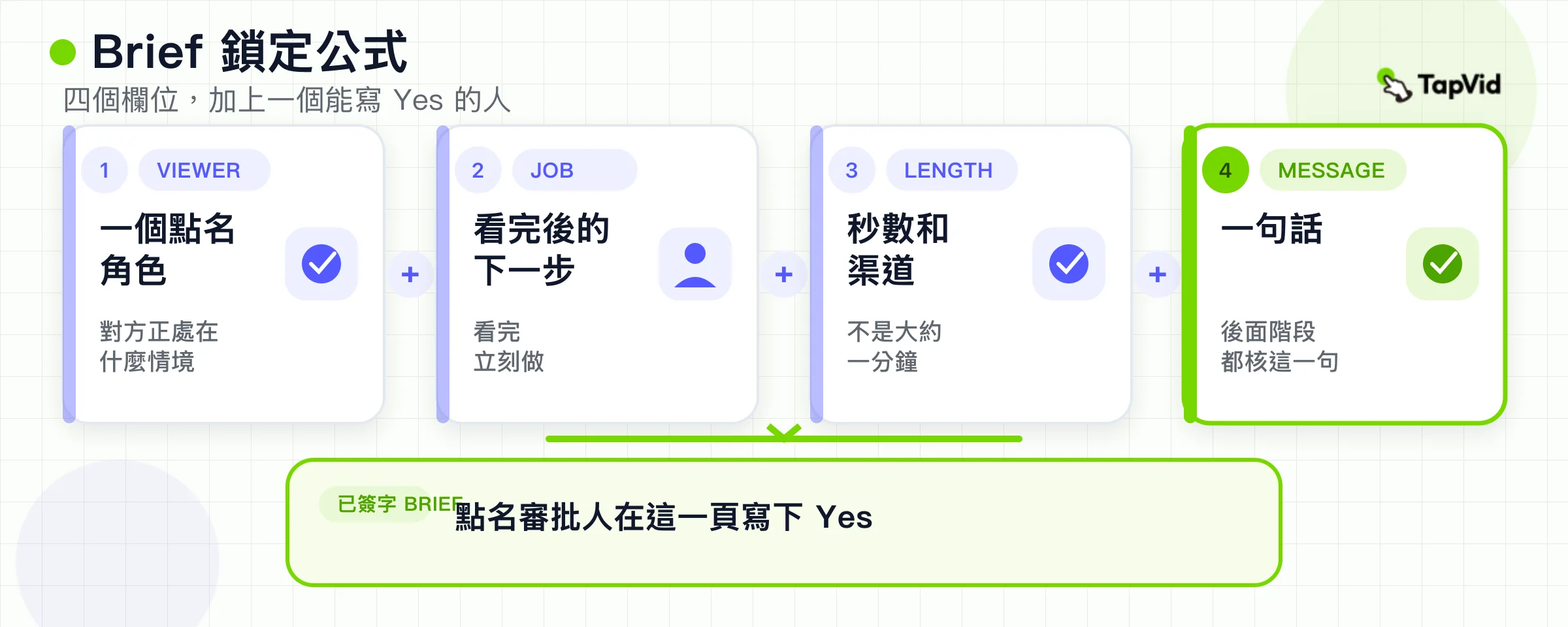

觀眾: 一種角色、一種情境,不是「網站上的所有人」。任務: 影片之後的一個動作,例如做完一步、詢問,或理解一處變更。時長和通路: 一個數字和一個位置。「社群媒體大概一分鐘」不是 brief / 簡報。一句訊息: 後面階段用來對照的那句話。核准人: 能說 brief / 簡報已經完成的那一個人。範圍外: 第二受眾、第二個賣點,以及這次你不會做的那條額外成片。
- 通過條件刻意無聊。具名核准人在那一頁上寫下同意。
- 如果兩個部門對那句訊息仍有分歧,你拿到的是一場停住的談判,只是套了一個檔名。
- 一份不寫時長的 brief / 簡報會漏進後面每一場爭論。剪輯按口味剪。利害關係人要更多上下文。發佈負責人發現檔案對那個檔期太長。
- 把第二條時長的請求當成第二份交付物。
下面是可以當結構抄、不能當事實抄的已寫 brief / 簡報:
- 素材驅動 / asset-led 產品更新:60 秒,變更紀錄受眾,產品頁。訊息:匯出預設現為 1080p。核准人:擁有那句話的產品經理。範圍外:品牌片、銷售展示、招募成片。
- 拍出來的客戶故事:90 秒,到達頁。訊息:這個團隊用一段錄好的走查,替掉了每週進度會。核准人:能確認那句引言的客戶成功負責人。範圍外:公司歷史蒙太奇。
- 如果這兩支案子共用一個名叫「Q3 影片」的資料夾,在任何人去收檔案之前先拆開。
- 一支競品片可以告訴你調性。它不能提供時長、宣稱或核准人。只有 brief / 簡報存在之後,才去偷結構。
- 拒絕一份列了三個受眾、卻只要一個檔案的 brief / 簡報。那是三支案子共穿一套戲服。
- 拒絕一份只說「做得有質感」、卻不寫訊息的 brief / 簡報。調性不是通過條件。
- 拒絕一份核准人是「高階主管團隊」的 brief / 簡報。一個群體無法在一頁上寫下同意。
- 即使聽起來不客氣,也要寫出範圍外清單。你不寫的話,第二條成片會在審核時以善意建議的樣子到來。
04
凍結一份後面階段能檢查的來源素材包
收來源是一個階段,不是剪輯過程中的尋寶遊戲。略過它的團隊並沒有省時間。他們只是把杜撰搬進了成片,那裡更難看清,也更貴才撤得回來。
做一個團隊裡陌生人也能稽核的包。

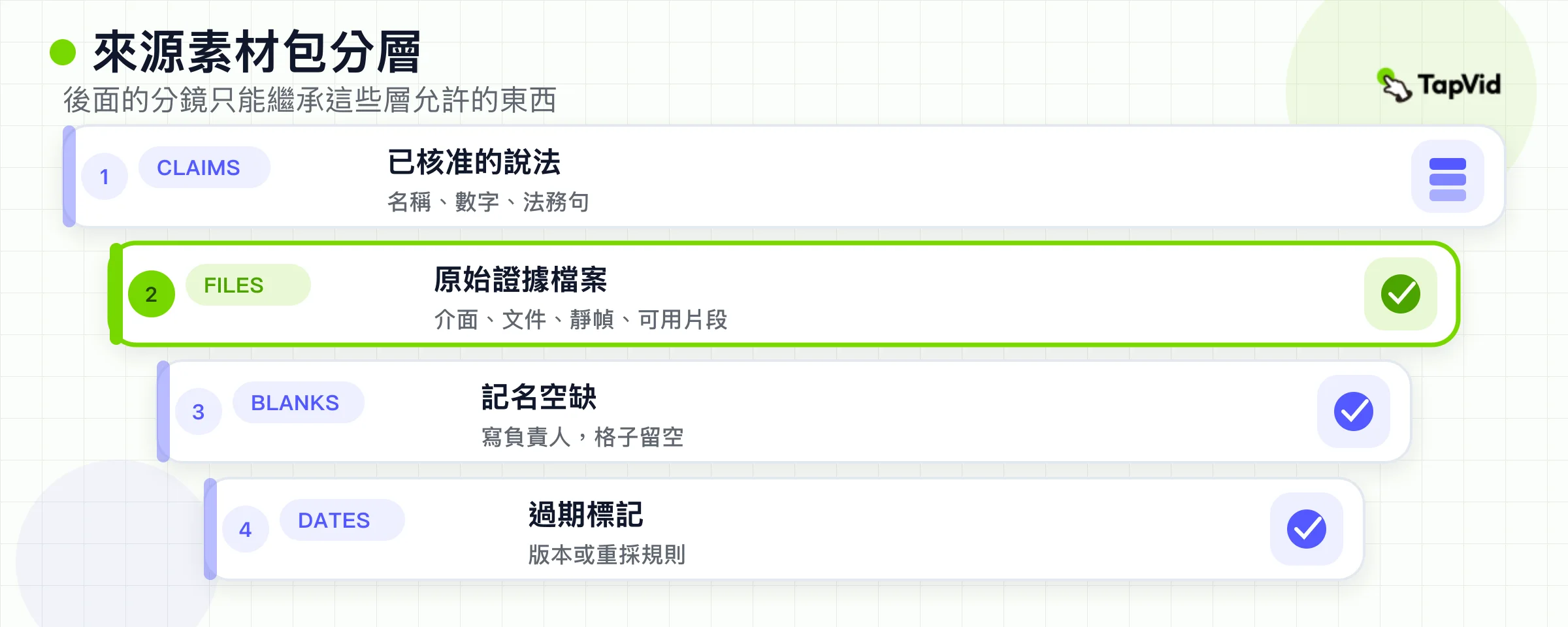

已核准用語:名稱、數字、法務句子,以及 brief / 簡報裡的那一句訊息。原始檔案:截圖、產品 UI、文件、logo、鏡頭或靜幀,而且你有權使用。畫面上或旁白裡將出現的每一條宣稱的證據。一份帶負責人的缺失輸入清單,不是一份期望。每一條可能過期的來源都標版本或日期。
- 通過條件是對應關係。後面每一個場景都指向來源素材包的一列,或被標成不承載宣稱的視覺輔助。
- 一個「只是看起來更有質感」的場景,只有在它不引入任何事實時才被允許。
- 一份拋光過的匯出可以藏住缺失的來源。來源素材包藏不住。如果唯一的產出是最終檔案,你有的是結果,不是工作流。
- 素材驅動 / asset-led 的案子最先撞上這個。變更紀錄裡提到價格、日期或計數,就需要一列。負責人還沒核准,這個欄位就留空白。
- 拍出來的案子會在授權書和場地上撞上它。鏡頭上的客戶是來源。辦公室、筆電上的產品版本,以及加了字幕的引言,也是來源。
- 如果授權書缺失,即使劇組都已經訂好,製作也被擋住。
- iconik 後來對入庫、代理檔和歸檔檢索有用。它不決定一條宣稱有沒有被核准。
- 鎖定之後來源變了,就把來源素材包標成過期,並點出受影響的場景。那是一次隔離重跑,不是從零開始一支新影片。
- 若你需要一張表,把這次修改狀態記在製作範本上。本頁只要求這個狀態存在。
- 保留一條非專家也能套用的過期來源規則。如果 UI 擷取早於變更紀錄日期,製作前先重新擷取。
- 保留一條空白欄位規則。缺價格,不是去截一張競品頁再猜的理由。
- 保留一條面孔、辦公室和客戶名稱的許可規則。「電話裡他們說沒問題」不是一列。
- 保留一條 logo 和顏色的版本規則。舊的綠色,或舊的字標,是來源缺陷,不是風格選擇。
05
把腳本寫成一份分鏡/場景表
一份只是口播文案的腳本,只是交付物的一半。另一半是分鏡/場景表:哪個視覺任務承載每個節拍,以及那一鏡被允許使用哪條來源。
在任何人打開攝影機或產生器之前,把兩樣都寫完。

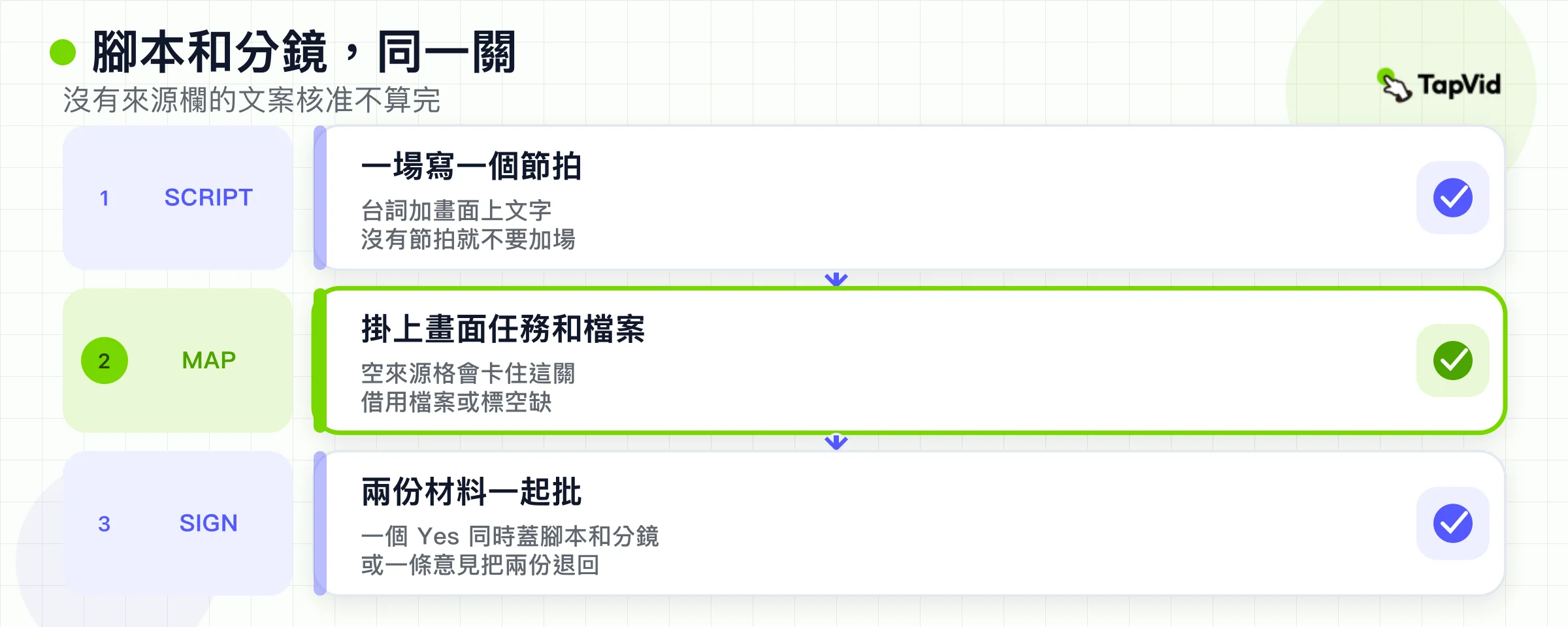

每個場景一句口播節拍。每個場景一個視覺任務,用動詞寫出來:展示設定,展示 UI 狀態,展示物件,展示面孔。每個帶宣稱的場景一個來源指針。螢幕文字要麼匹配已核准用語,要麼不要螢幕文字。一份加起來等於 brief / 簡報時長的時間估計。
- Codepic 把分鏡放在拍攝之前,好讓節奏問題先出現在紙上。保持這個習慣。
- 丟掉「有分鏡就等於有 call sheet」這種假設。素材驅動 / asset-led 的分鏡/場景表可以是一張表。
| 場景 | 口播節拍 | 視覺任務 | 來源 | 宣稱風險 |
|---|---|---|---|---|
| 1 | 用一句話點出變更 | 標題加產品 UI | 已核准變更紀錄 + 目前 UI 擷取 | UI 已經漂移時為高 |
| 2 | 展示觀眾在哪裡找到它 | 游標走過設定的路徑 | 同一份擷取,不加額外畫面 | 中 |
| 3 | 說明限制 | 來自 brief / 簡報的螢幕句子 | brief / 簡報的範圍外句子 | 有人「潤飾」這句話時為高 |
| 4 | 請對方做一步下一步 | 結束卡 | 只使用已核准 URL | 目的地是猜出來的時為高 |
腳本和分鏡/場景表一起核准。一個喜歡文案的創意負責人和一個還沒看過表的製片人,並不算做完。如果這張表需要九個場景才能說一句訊息,要麼 brief / 簡報超載了,要麼腳本在重複自己。先減場景,再在時間軸上剪。一支 60 秒的案子如果需要兩分鐘解釋,那是 brief / 簡報的問題。不要放行一份填不滿來源欄的分鏡。空著的來源格,就是第一版成片裡出現無依據指標的方式。
本文不把一張產生出來的工作流圖,當成工作流已經跑過的證據。把同一條規則用到你的案子上。若要 explainer 專用的五欄位方法,用如何製作解說影片。若要跨 SKU 的產品宣稱圖,用產品影片製作。無論你選了哪種格式,仍然需要一列場景到來源的對應。
06
只在來源允許的路徑上製作
製作是人們最先想像、卻應該最後開始的階段。方法跟著你已經鎖定的證據走。

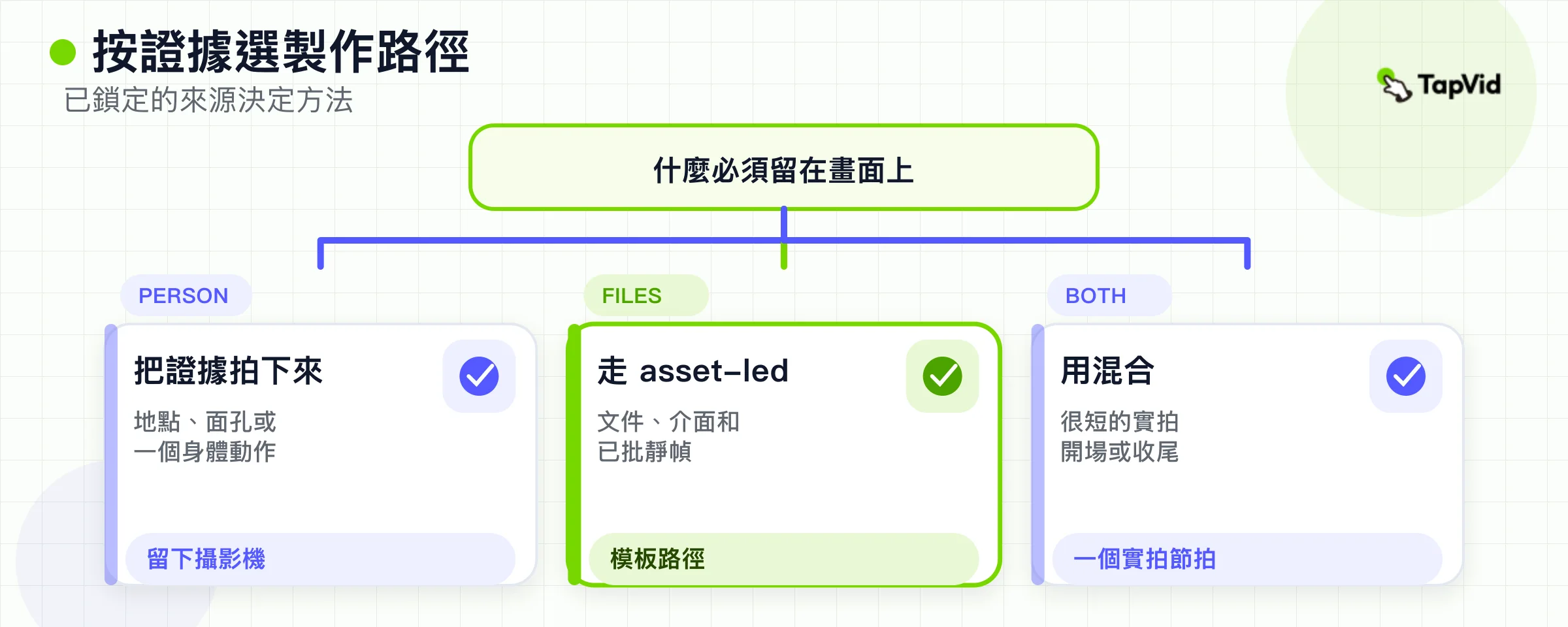

當 brief / 簡報需要的證據是一個人、一個地方或一個實體動作時,選拍攝。當證據已經活在文件、UI、靜幀或已核准片段裡時,選素材驅動 / asset-led。當一段短的開場或收尾拍攝,接在素材驅動 / asset-led 的中段上時,選混合。
Lemonlight 的百科對拍出來的案子是對的深度,對變更紀錄卻是錯的預設。VID 警告說,一套工作室形狀的工作流會被四人團隊略過。選那條更薄、卻仍能展示已鎖定來源的方法。拍攝交付物:已記錄的鏡頭,外加一份跟著分鏡/場景表走的第一版組裝。鏡頭表調度的是這張表。不在表上的鏡頭是沒有宣稱權的 B-roll,直到出現來源列為止。
- 素材驅動 / asset-led 交付物:一份可供審看的草稿,場景可見,字幕可讀,宣稱可核對。草稿是給審核的,不是給發佈的。
- TapVid 只屬於第二條路徑,而且只是一個可選的執行介面。
- 公開的影片製作範本目前管到這些:把已核准材料變成可供審看的腳本和場景計畫,讓受保護用語綁在它的來源上,並在一個已核准欄位變化時重跑受影響的場景。
- 它不是內建範本庫,不是鏡頭表軟體,不是甘特行事曆,也不是製作代理商。
- 本文不聲稱有一份全新的 TapVid brief / 簡報到成片材料包。這些句子沒有附上第一手實跑。
- 一段成片的資料庫片段補不上這個缺口。一條產品效能宣稱需要同一支案子做兩次:一次設定或過程狀態,一次結果或邊界狀態。
- 在那份材料包存在之前,把 TapVid 當成可能的草稿介面,而不是你的工作流有效的證明。
常見的製作失敗是方法錯誤,不是品味錯誤。
- 靠開拍去發現那句訊息。那份工作本該屬於 brief / 簡報。
- 用一條鬆散提示詞產生草稿,再把輸出叫做來源。提示詞不是來源素材包。
- 因為場景顯得空,就加一條統計數字。空著比假的好。
- 算圖時改掉結束卡 URL,因為「首頁轉換更好。」那是 brief / 簡報變更。重新打開 brief / 簡報。
- 畫面鎖定是製作的通過條件:成片匹配分鏡/場景表和時長。審核仍可以把它退回。
- 如果剩下的工作是從入庫到歸檔的 13 段剪輯,交給影片剪輯工作流。
- 本頁停在一份可供審看的成片,以及它周圍的關卡。
07
用一名核准人和一個封閉循環來審核

審核是一道關卡,不是一場群組聊天。Codepic 在成片之後畫了兩條分支:核准,或退回需要做事的那個階段,並帶一份修改預算,好讓循環能結束。用這個形狀。
在任何人開看之前,先點出四件事。
核准人,能說可以發佈的那一個人。留言者,可以加意見、但核准人能接受或丟掉的人。預算,通常是約定範圍內的一輪或兩輪。時鐘,例如 48 小時這樣的窗口,好讓零星意見不會永遠重新打開這支案子。
- 按 iconik 的建議,把留言放在成片上,而不是拆散在電子郵件、Slack 和雲端硬碟裡。
- 帶時間戳記的意見,好過「中間那段感覺不對。」
- 審核工具發明不出核准人。如果看的人不能說同意,你只是在收集看法。
在剪輯動手改時間軸之前,先整理意見。
- Brief / 簡報意見改變任務、受眾或訊息。那是一份新的 brief / 簡報,不是微調。
- 來源意見改變一條事實或一份素材。把來源素材包標成過期,並重跑受影響的場景。
- 製作意見改變節奏、聲音,或不承載宣稱的畫面。這些消耗修改預算。
- 品味意見沒有產出。丟掉它們,或把它們轉成上面三類之一。
08
交付一份你能辯護的檔案,然後結束這支案子
交付不是「有人上傳了點什麼。」它是這支案子最後一份可檢查的狀態。

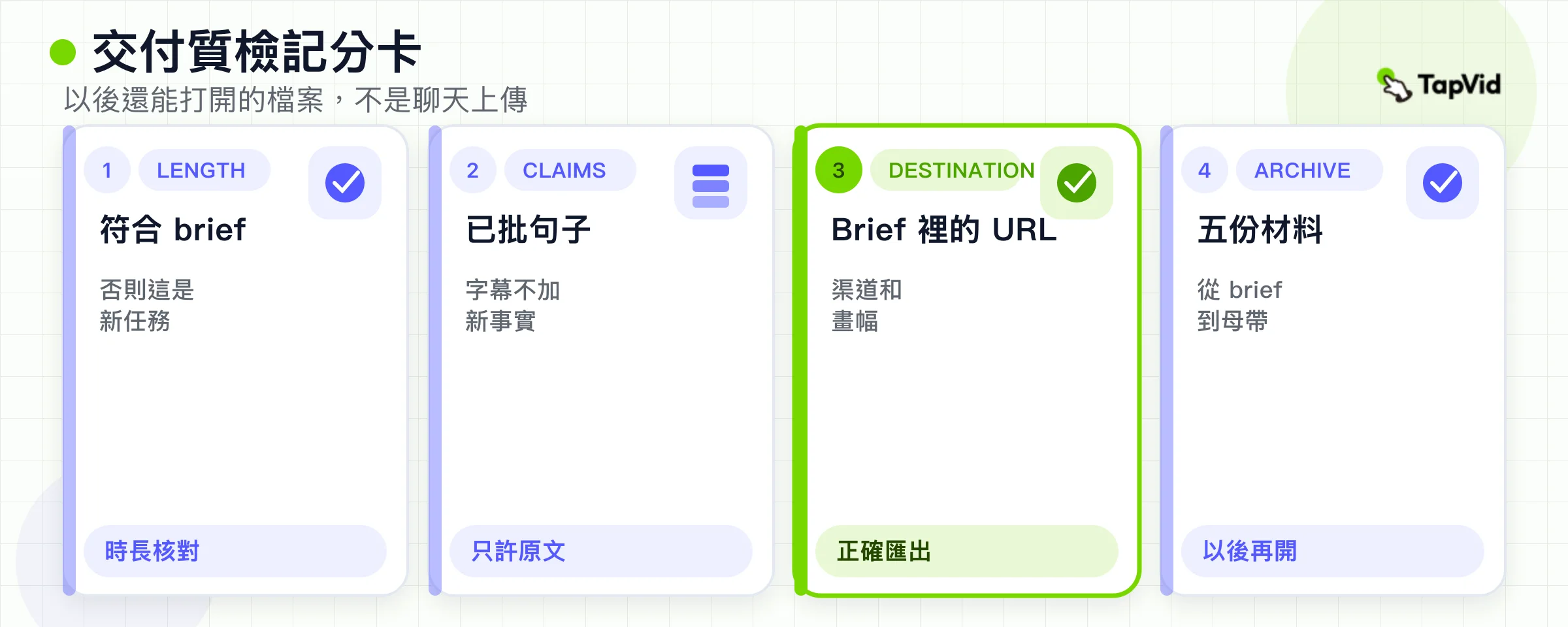

對照 brief / 簡報和來源素材包跑一遍短 QC。
時長匹配 brief / 簡報,或這次改動已作為新交付物被核准。螢幕文字匹配已核准用語。字幕可讀,並且不引入新宣稱。目的地 URL 就是 brief / 簡報上的那一個。畫幅匹配 brief / 簡報點名的通路。聲音聽得清。這是一次核對,不是一門混音課。沒有殘留佔位、舊 logo 或過期 UI。檔名和版本寫下來。
然後歸檔到下一個人能重新打開這支案子。
- 已核准的 brief / 簡報。
- 來源素材包及其日期。
- 分鏡/場景表。
- 審核決定紀錄。
- 母帶和已交付的編碼檔。
- 什麼情況會強迫重跑的說明。
- Storyflow 把交付當成一次交接,而不是一場消失術。保住這個。略過它後面那套軟體堆疊推薦。
- 你不需要一個新應用程式,才能把五個檔案放進一個帶日期的資料夾。
- 通路包裝、UTM 規則和儀表板屬於自動化指南。
- 30 天產能模型屬於可規模化影片製作。
- 當具名發佈負責人能指向一份檔案、以及為它辯護的產出時,本頁結束。
- 成片仍然不能證明工作流。空歸檔意味著你交付了一份檔案,卻丟了這支案子。
09
當這支案子是一張表、一份行事曆,或後段剪輯時,離開本頁
有些看起來像影片製作工作流的搜尋,其實在要另一種對象。刻意把它們送走。
你需要一份可重用的工作表,用來管來源、場景和修改狀態。用影片製作範本。你需要利害關係人接受範圍和佔位。用提案範本。你需要日期、負責人和相依條件。用計畫範本。你需要從入庫到歸檔的剪輯手藝。用影片剪輯工作流。你需要吞吐、佇列和格式組合。用可規模化影片製作。你需要一場帶發佈權限的活動循環。用影片行銷自動化。
你需要 explainer 專用的五欄位方法。用如何製作解說影片。
- 這些連結是邊界,不是一份網站地圖傾倒。
- 若你把範本結構抄進本文,你已經開了第二頁在搶同一件事。不要。
- TapVid 不是每個階段的主角。有用的位置是來源被核准之後、素材驅動 / asset-led 的製作階段。
- 用那些材料起草一份可供審看的腳本和場景計畫,然後維持你在拍出來的成片上也會用的同一份審核預算。
- 如果那句話哪天需要一張產品截圖,去捕捉這支案子。不要貼一段成片,然後把它叫做路徑。
10
常見問題
什麼是影片製作工作流?
它是一支影片案子的有序階段集合,從 brief / 簡報和來源素材鎖定,經過腳本、場景、製作、審核,再到交付。每個階段都有負責人、交付物和通過條件。它不是專案管理範本,也不是活動自動化系統。
影片製作工作流有哪些階段?
本頁用六個:brief / 簡報鎖定、來源素材鎖定、腳本與分鏡/場景表、製作、審核,以及交付加歸檔。經典指南用三個階段,前期製作、製作和後期製作。六階段圖讓關卡在沒有拍攝日時也能被看見。
跑這套工作流必須有拍攝日嗎?
不必。只有當 brief / 簡報要求的證據是一個人、一個地方或一個實體動作時,才拍攝。如果證據已經活在已核准文件、UI 或靜幀裡,就在同一套關卡上跑素材驅動 / asset-led 的製作階段。
誰應該核准影片?
一名能說這份檔案可以發佈的具名人。其他人可以留言。如果看的人不能說同意,審核階段找錯了觀眾。
我們應該允許多少輪修改?
在 brief / 簡報上定下數字,通常是約定範圍內的一輪或兩輪。新的受眾、賣點或時長是一支新案子。沒完沒了的循環是缺預算,不是高標準。
成片足以證明工作流嗎?
不能。成片只證明有一份檔案存在。工作流的證據是這條鏈:已核准的 brief / 簡報、來源素材包、分鏡/場景表、審核決定,以及已交付檔案。本文不用成片來替代這條鏈。
什麼時候該改用影片製作範本?
當你需要填寫一份可重用紀錄時,用範本。當你需要做事的順序和關卡時,用本頁。把它們連起來。不要把它們併成一頁。
TapVid 放在哪裡?
只放在素材驅動 / asset-led 的製作路徑上,而且只在 brief / 簡報和來源被核准之後。公開範本頁是這一可選步驟的當前說明。本文不報告一次第一手的 TapVid brief / 簡報到成片實跑。
交付之後我該歸檔什麼?
留下已核准的 brief / 簡報、來源素材包及其日期、分鏡/場景表、審核決定、母帶、已交付的編碼檔,以及什麼情況會強迫重跑的說明。若你不能從那個資料夾重新打開這支案子,你交付了一份檔案,卻丟了工作流。
這和前期製作、製作、後期製作有什麼不同?
那三個標籤仍然描述工作何時發生。它們藏住了 brief / 簡報有沒有鎖定、來源在不在,以及審核有沒有出口。六階段圖讓這些關卡可見,包括沒有拍攝的案子。
一個人能兼任所有角色嗎?
能。角色在頁面上仍然必須分開。同一個人可以寫 brief / 簡報,也可以剪草稿。如果決定紀錄上沒有名字,他們不能假裝一個群組收件匣核准了檔案。
